6 июля 2026 года
ЖК «Огни Залива»: ход строительства домов IV очереди. Июль 2026 г.
Черновая отделка квартир и устройство инженерных систем вышли на финишную прямую.
Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 06.07.2026г.
Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).
Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены.
Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026 г.
Ход работ по состоянию на 06.07.2026:

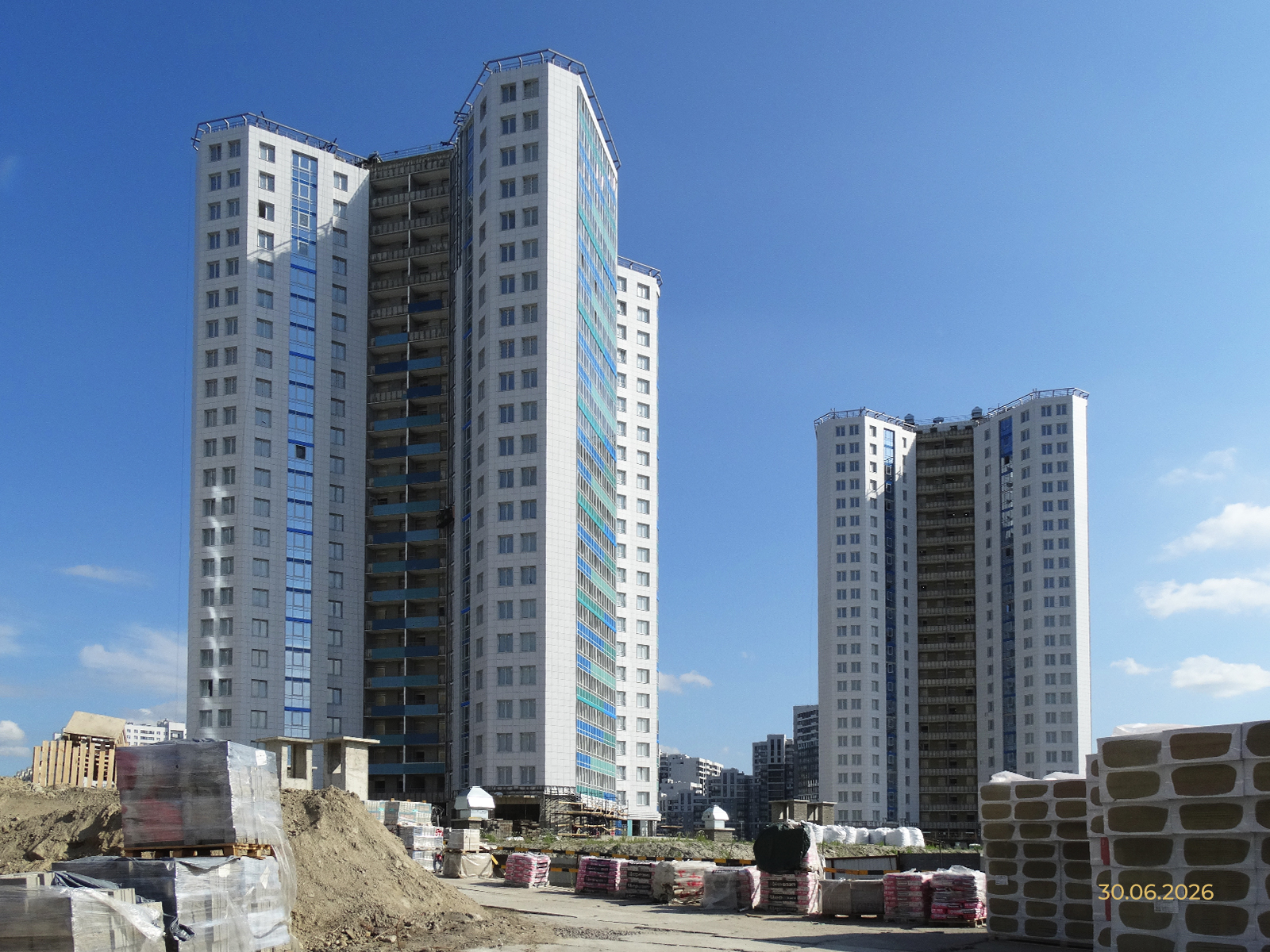

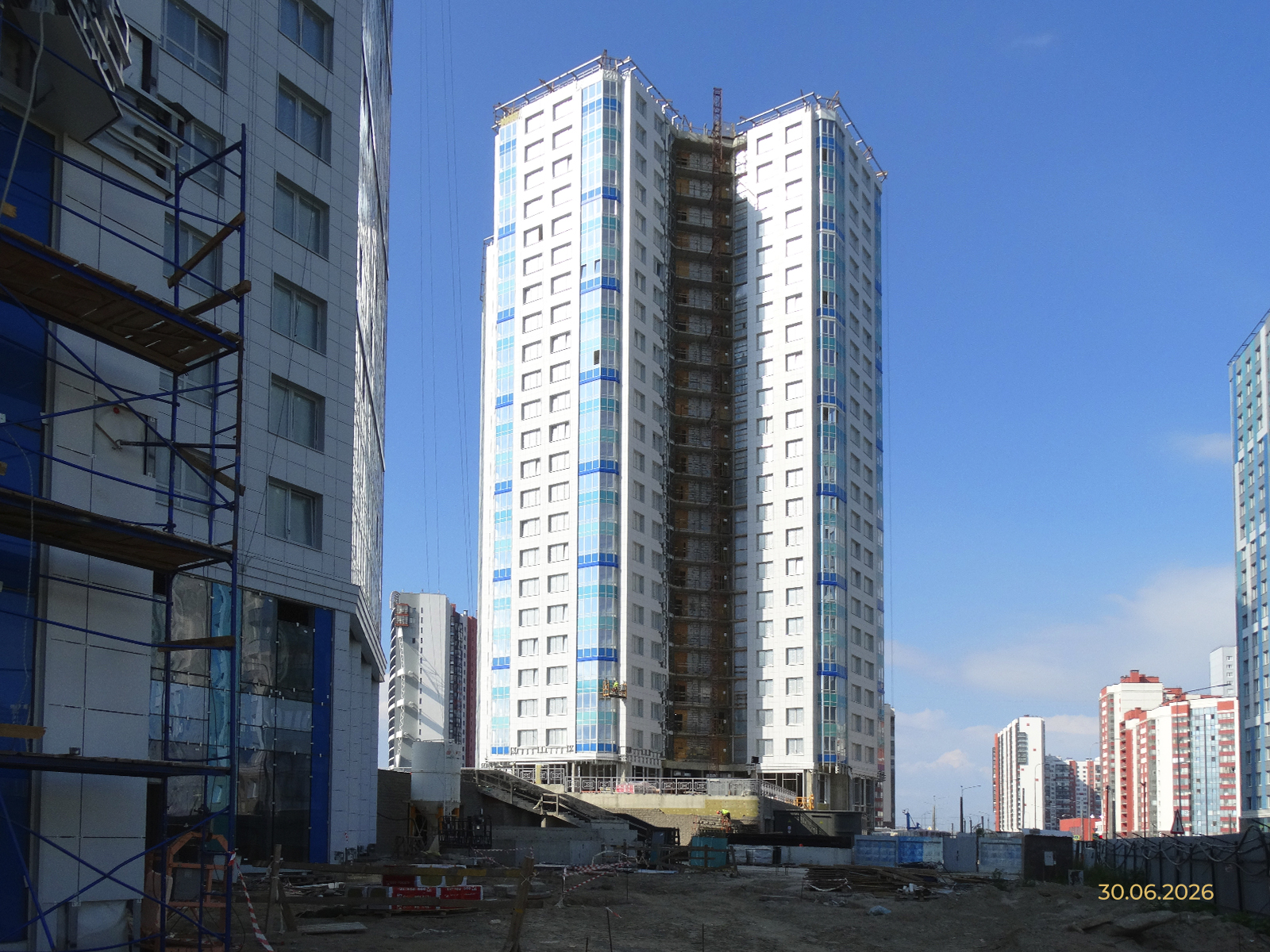

Участок 269 (Корпус 5)
Общестроительные работы (Конструктив)
- Устройство фундамента, стен, колонн и перекрытия подземного гаража — 100%.

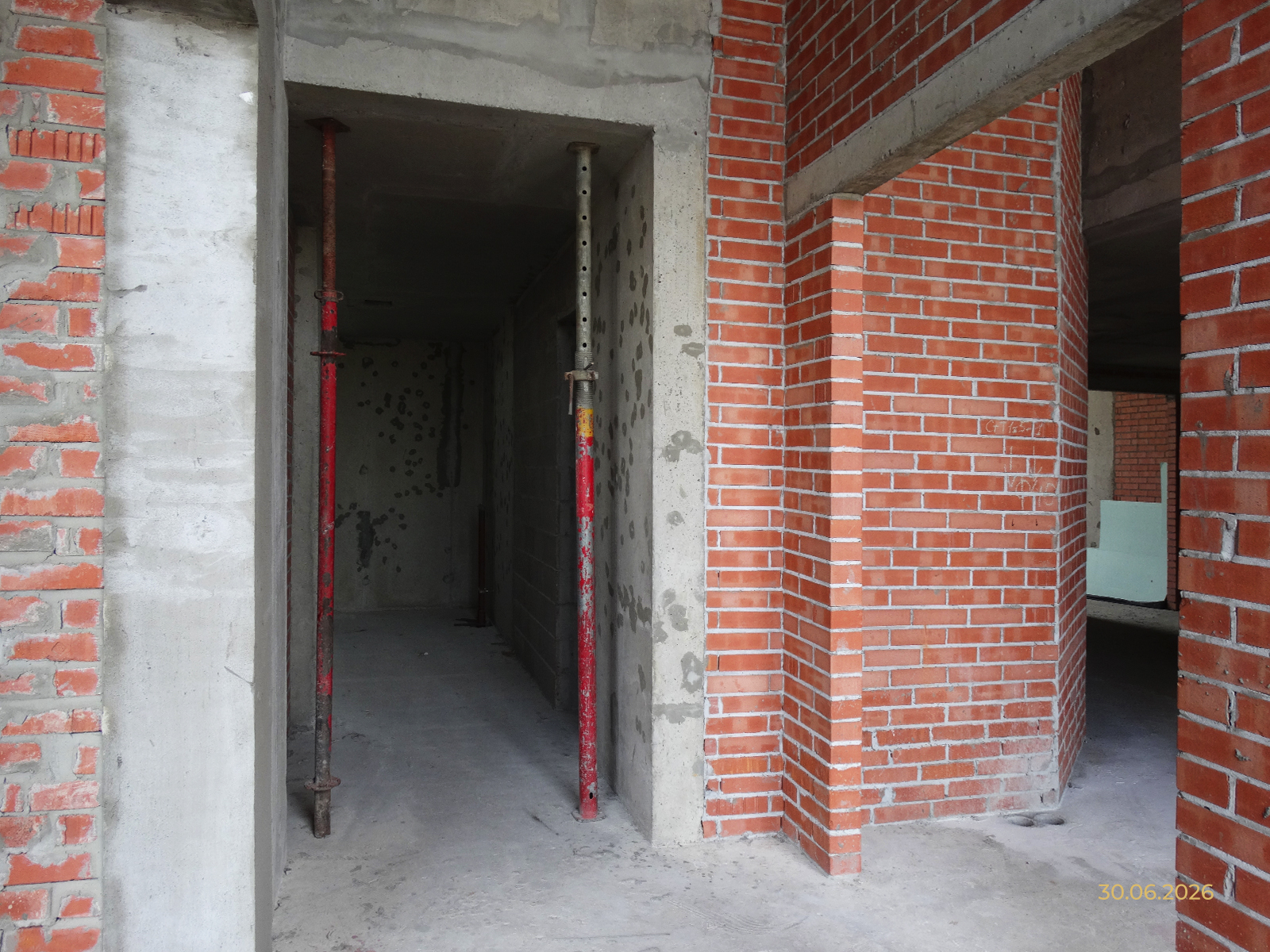

- Устройство монолитного каркаса, стен и перегородок здания — 100%.

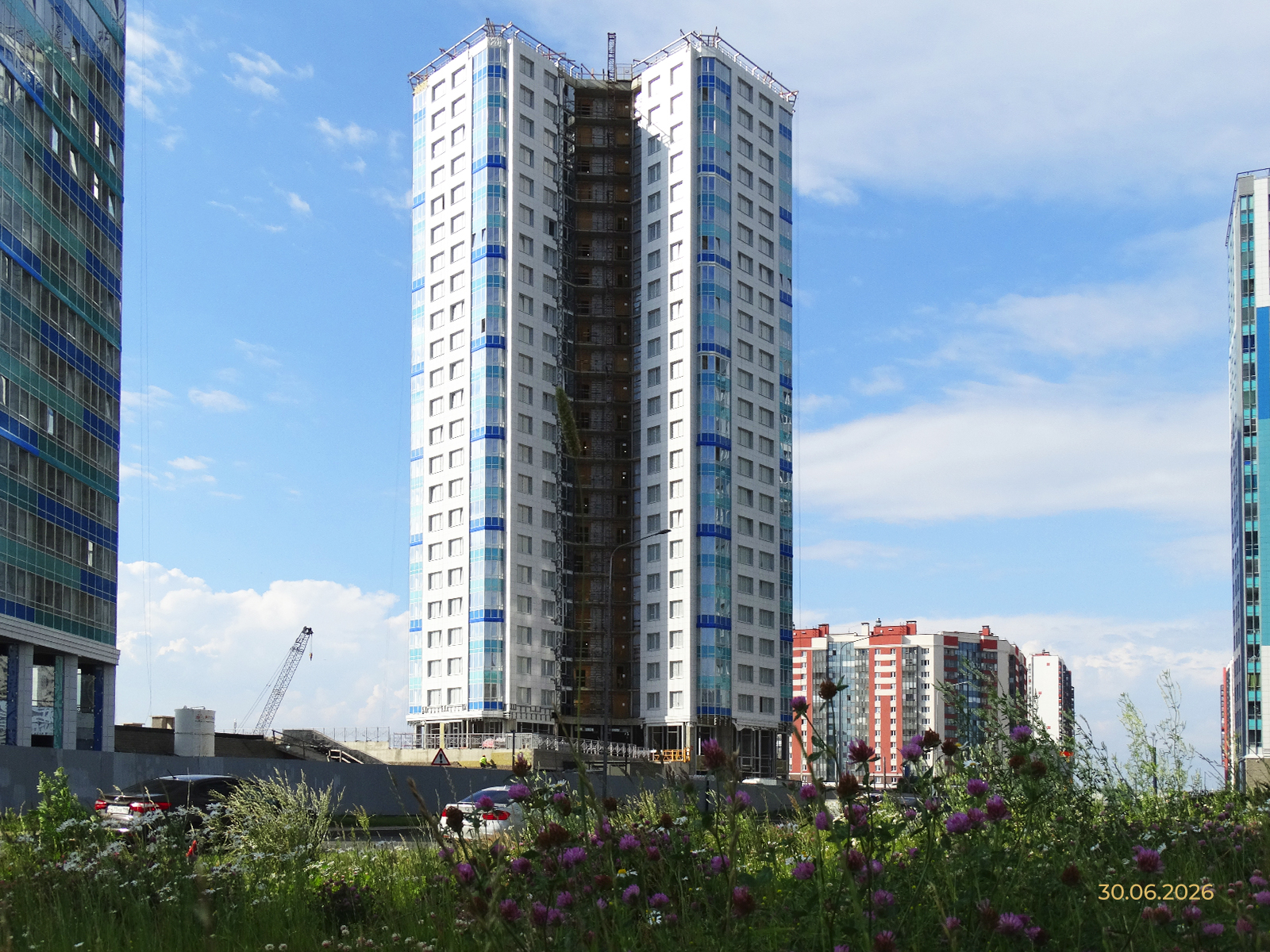

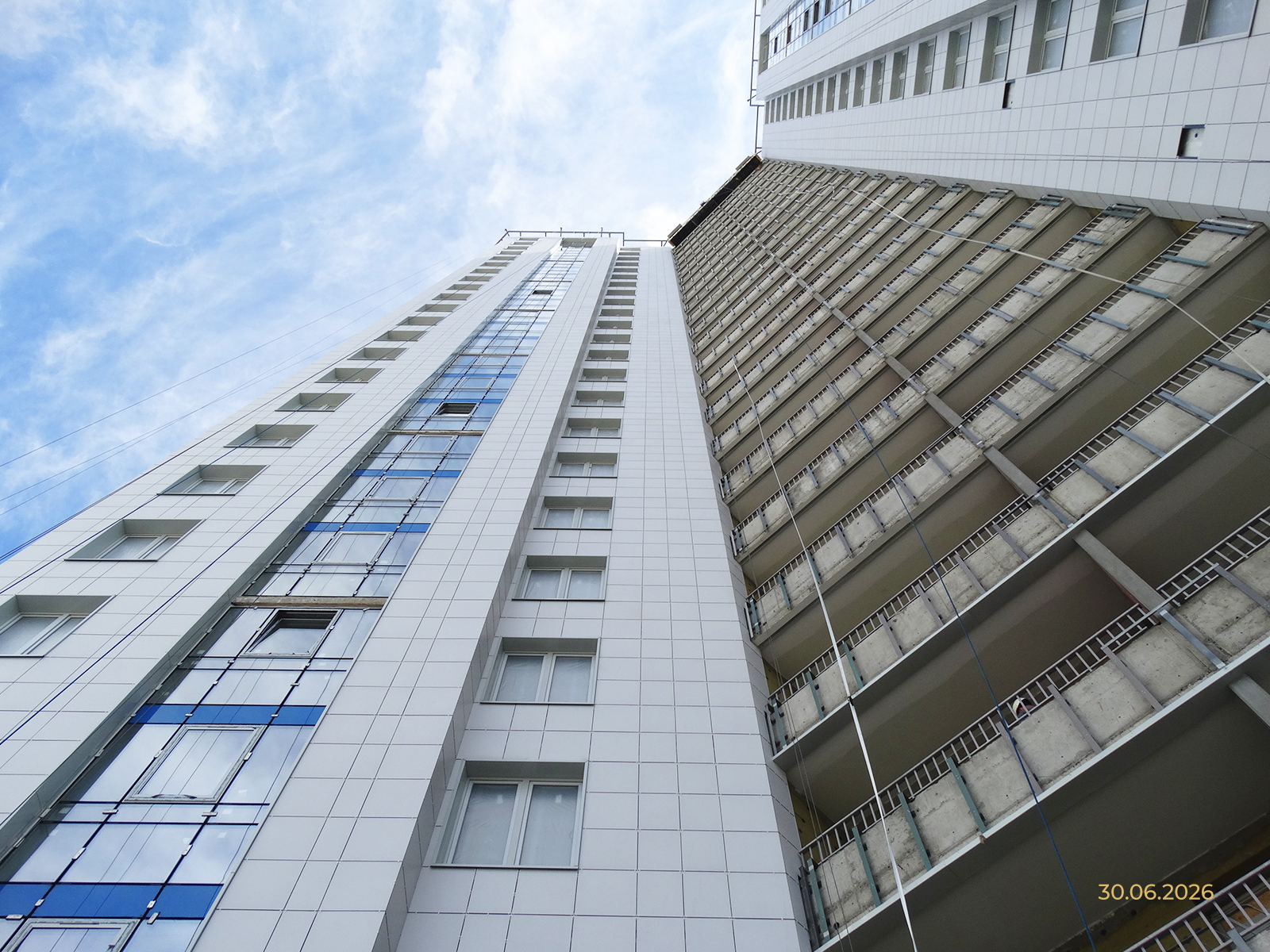

Фасадные работы и остекление
- Монтаж оконных и дверных блоков из ПВХ-профиля — 100%.
- Устройство навесного вентилируемого фасада (НВФ):.
- Утепление — 98%.
- Монтаж подсистемы — 98%.
- Облицовка керамической плиткой — 92%.
- Фасадная тонкослойная штукатурка с утеплением (окраска) — 90%.

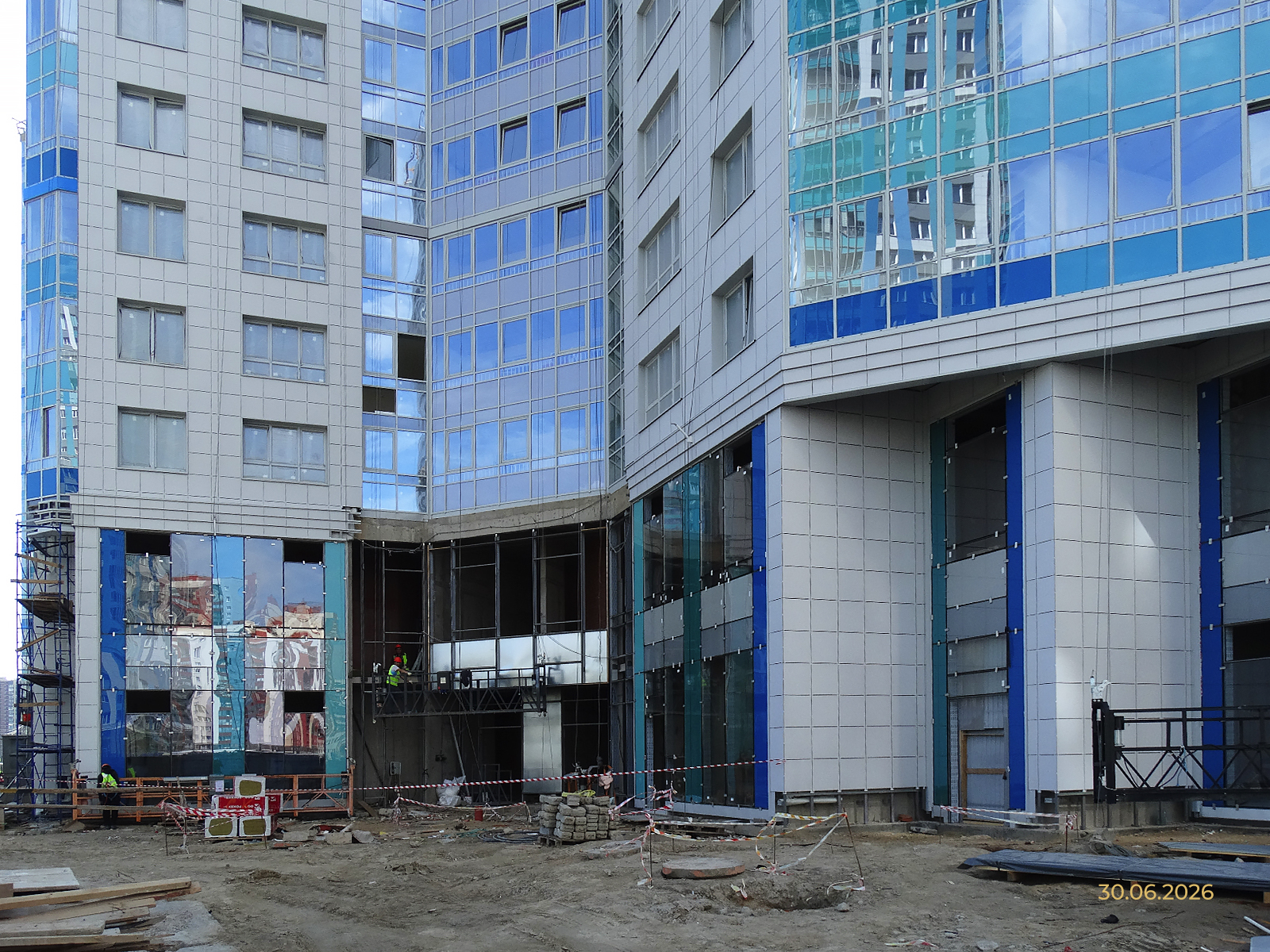

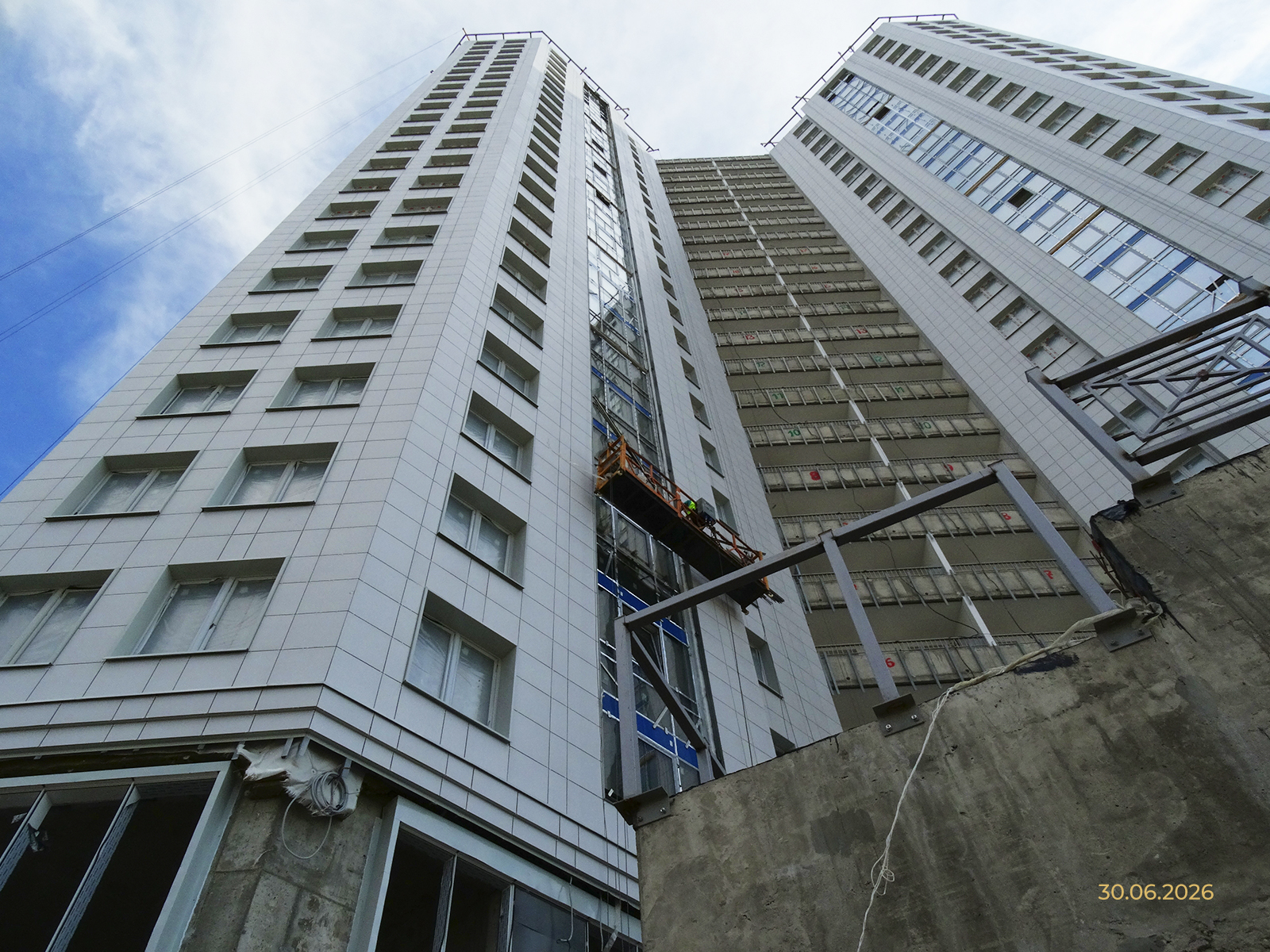

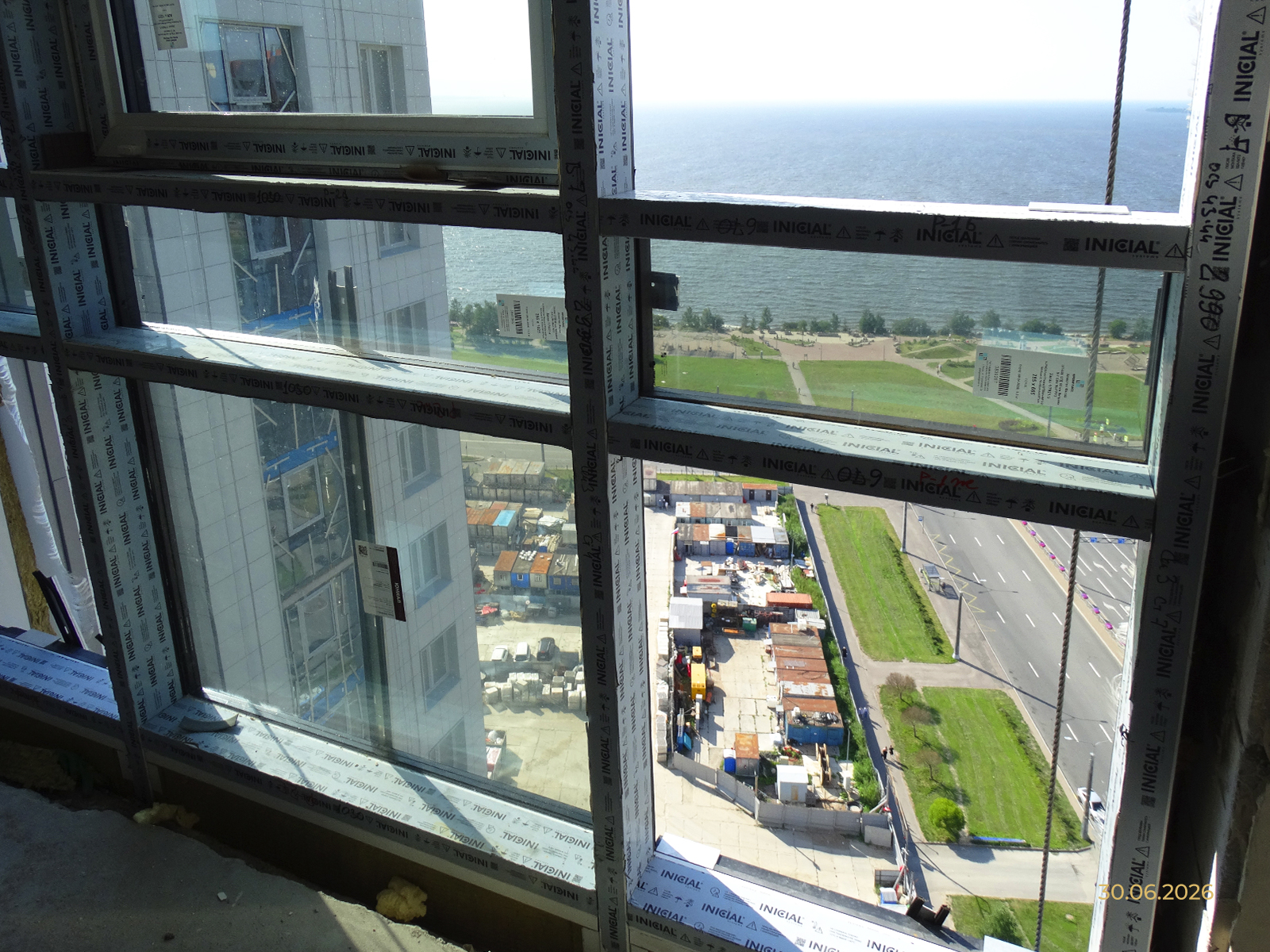

- Холодное витражное остекление:
- Монтаж каркасов — 91%.
- Заполнение каркасов — 90%.
- Теплое витражное остекление:
- Монтаж каркасов — 89%.
- Заполнение каркасов — 78%.

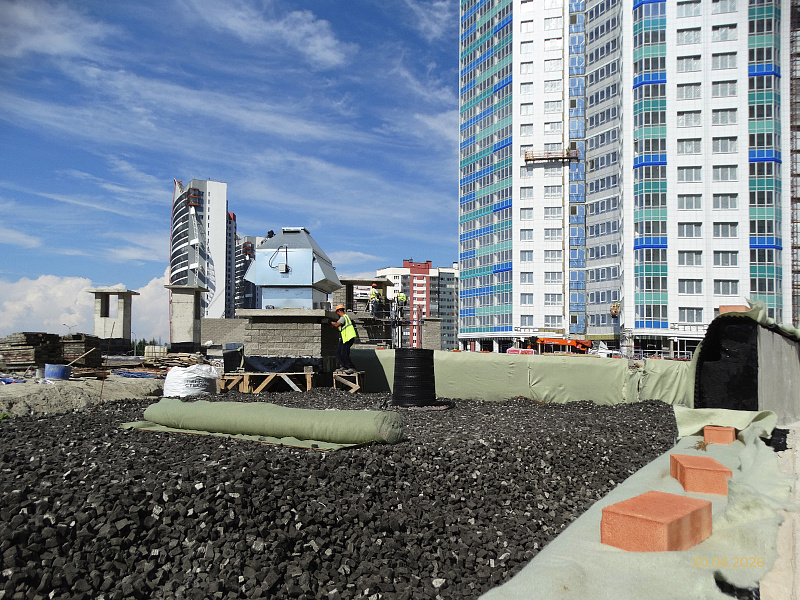

Кровельные работы и металлоконструкции

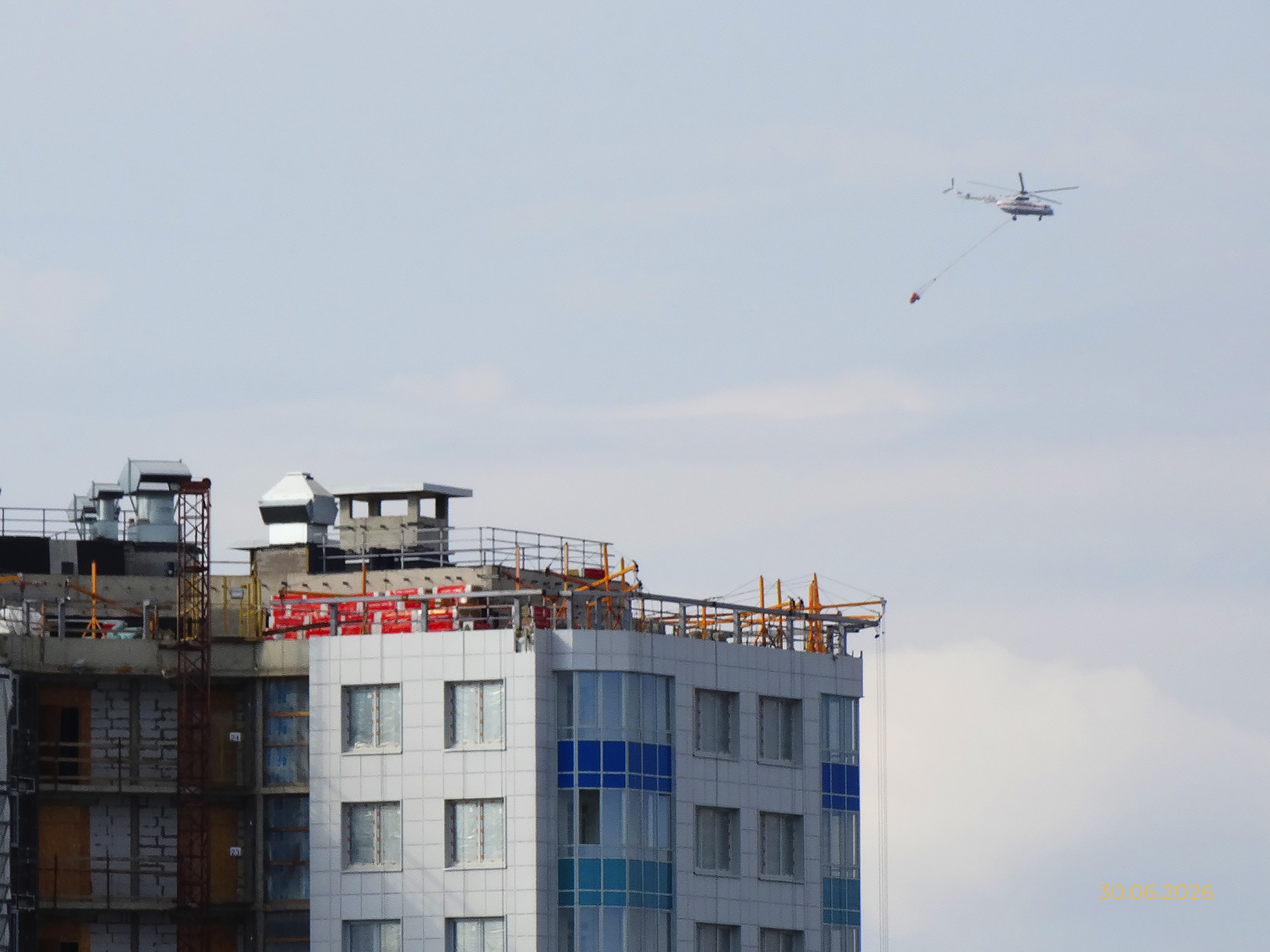

- Устройство кровли над жилой частью — 98%.
- Монтаж металлоконструкций — 87%.

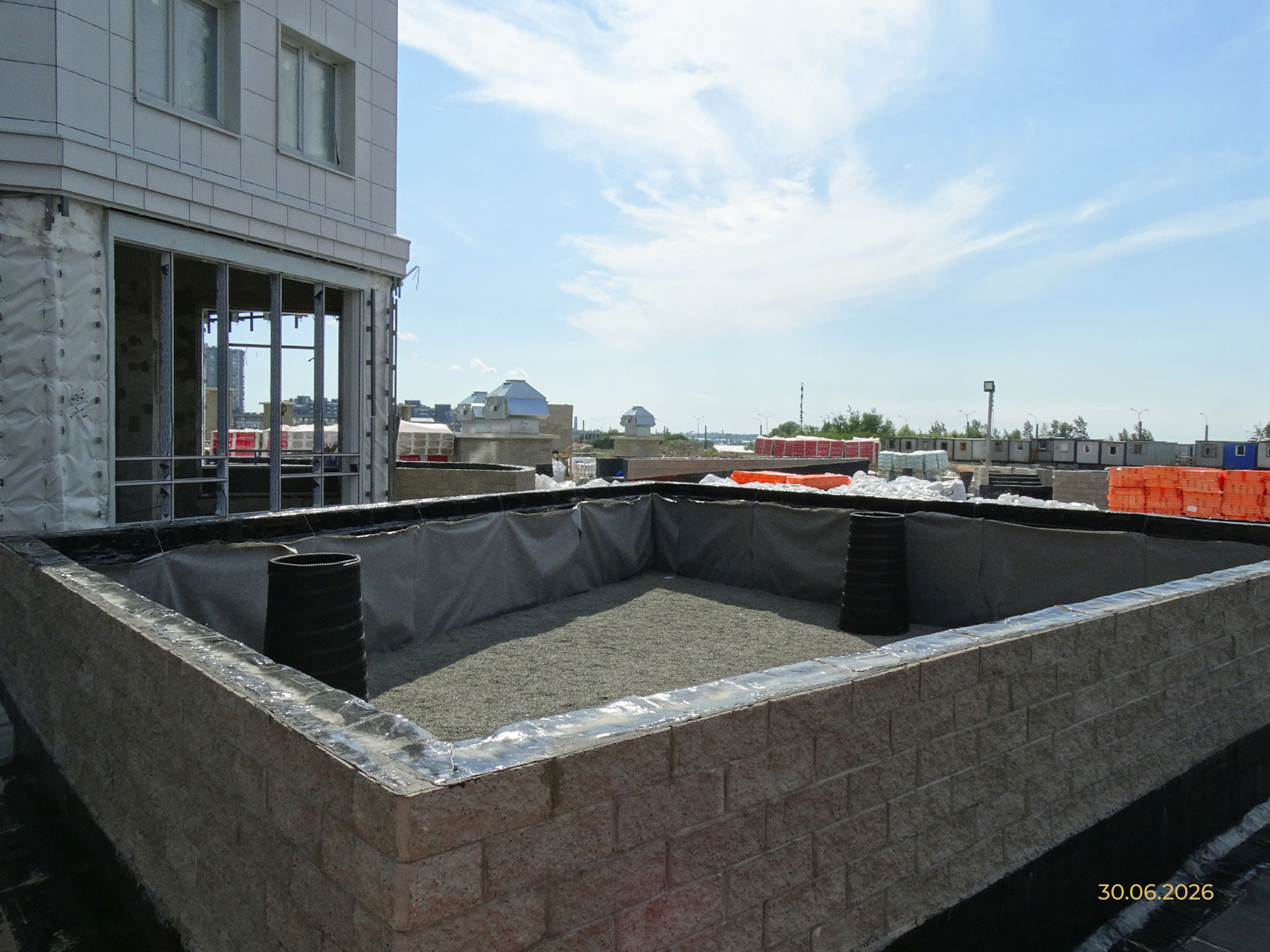

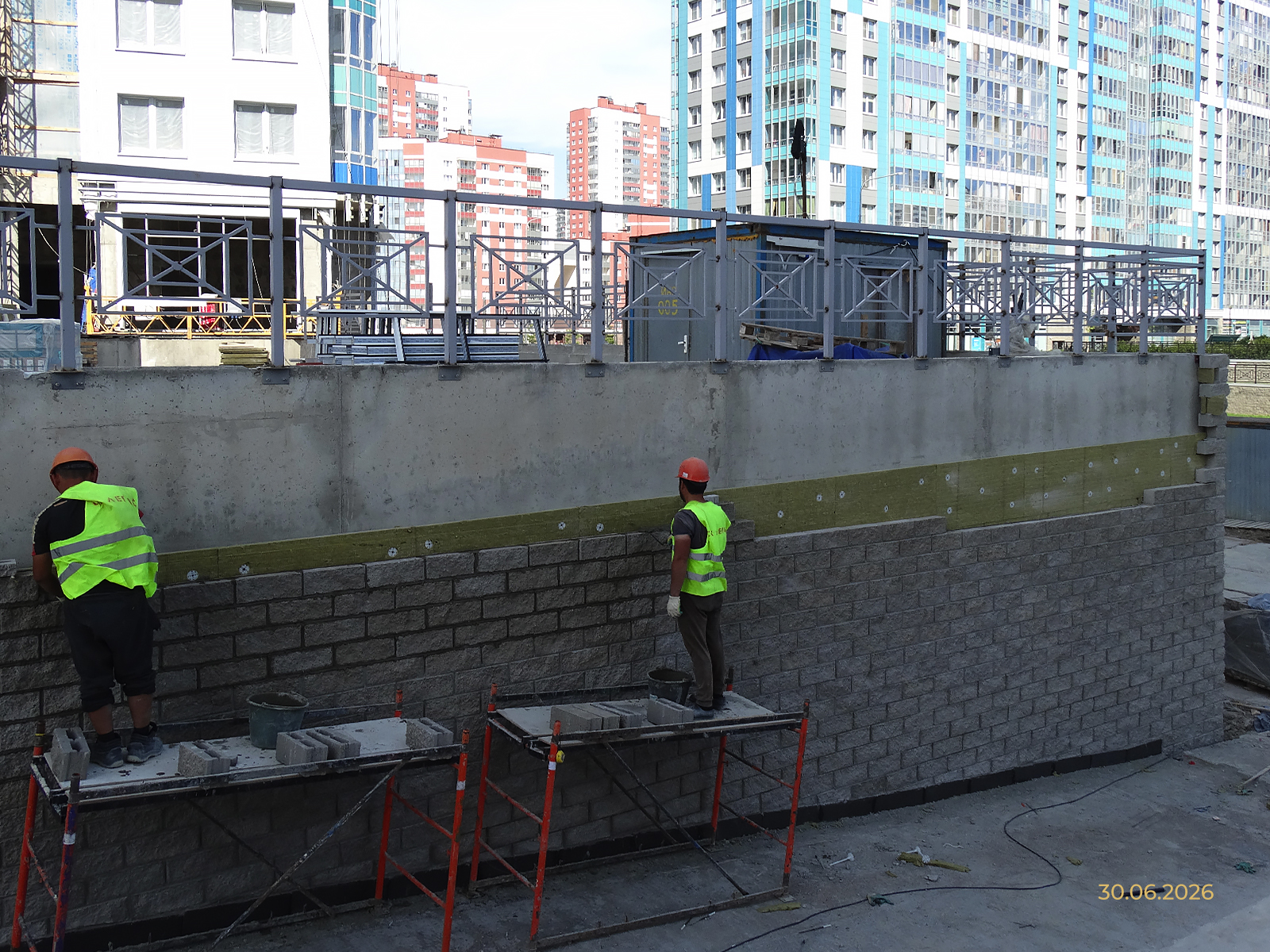

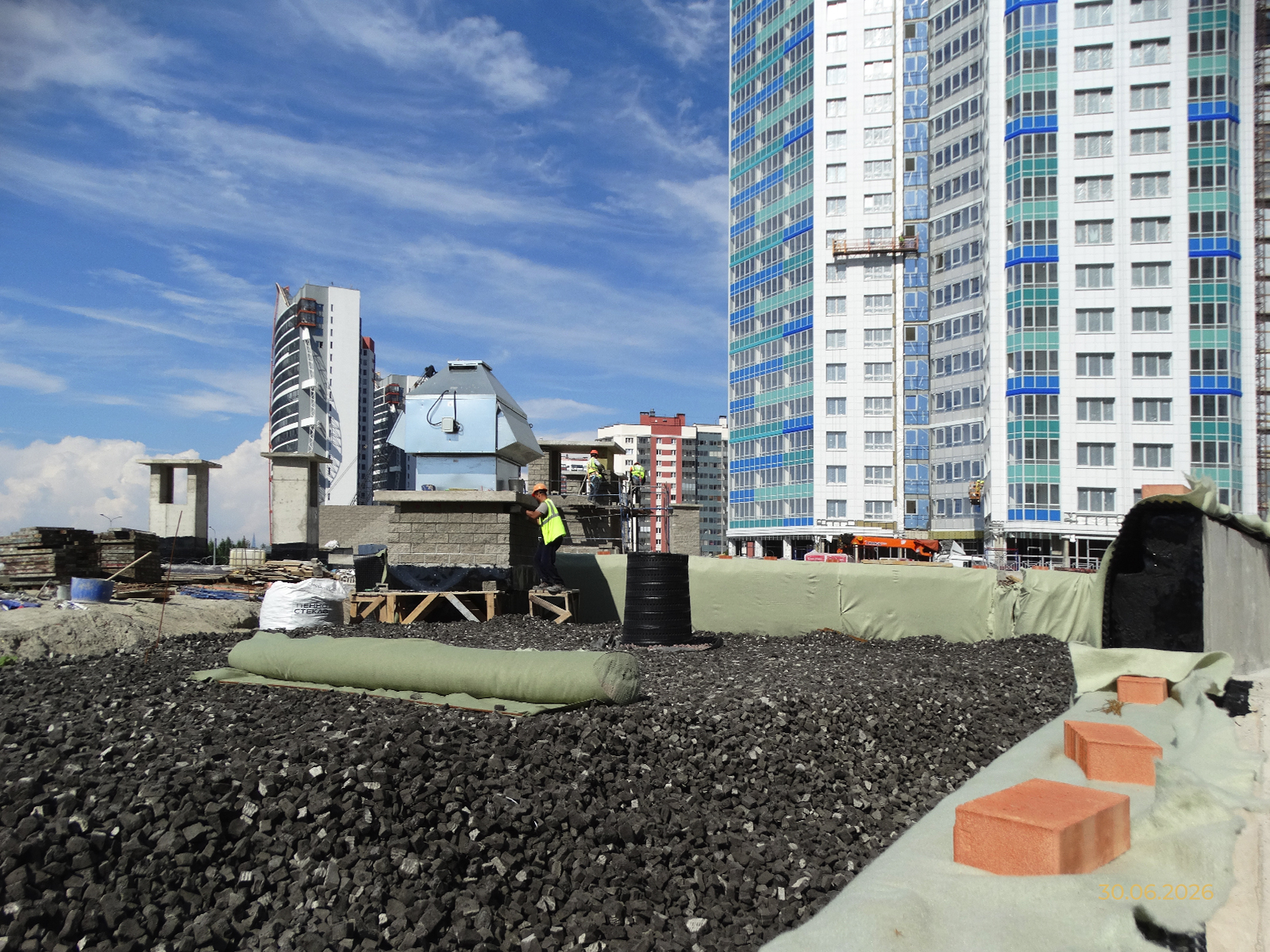

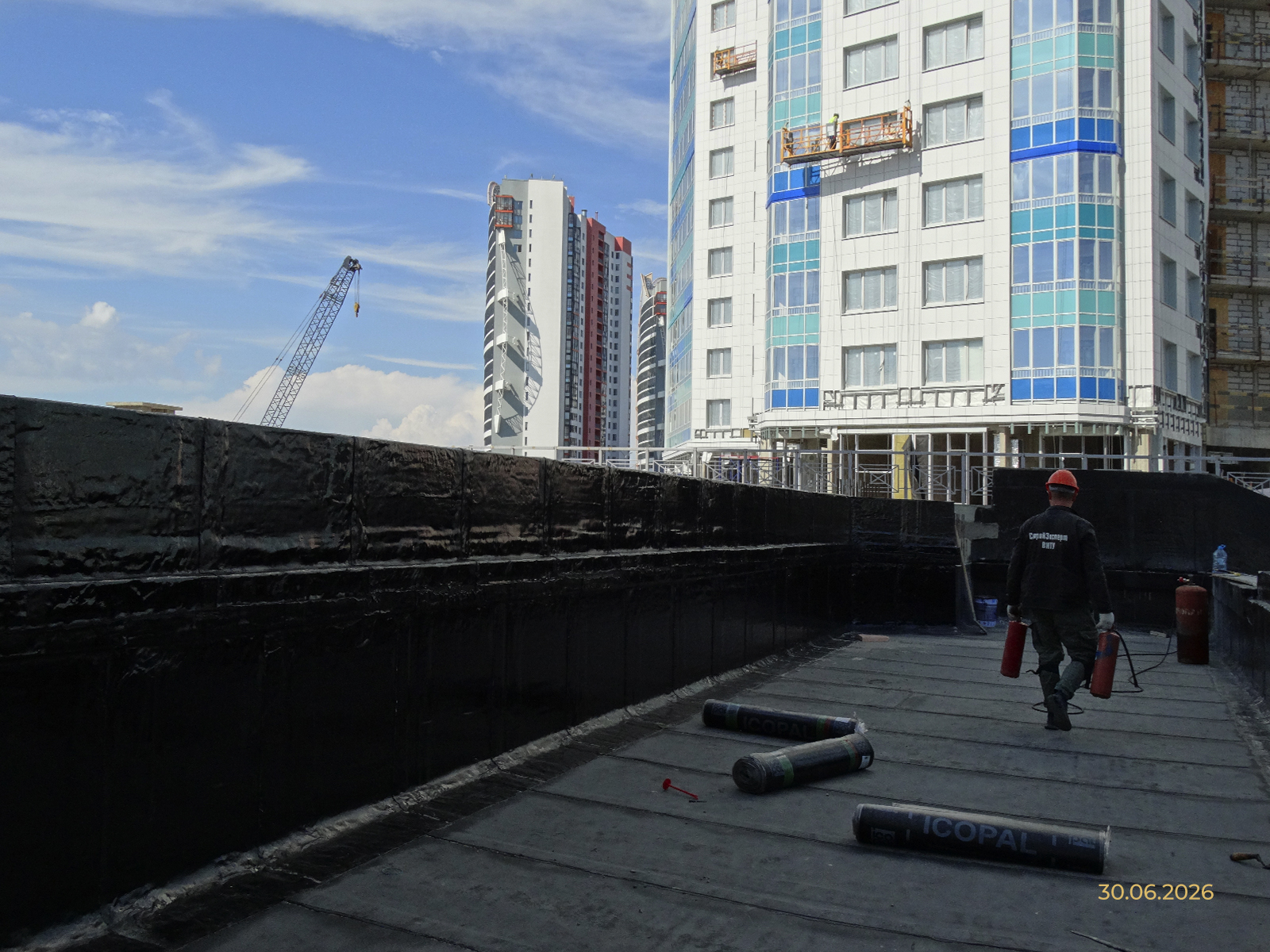

- Устройство основания под благоустройство кровли стилобата — 26%.

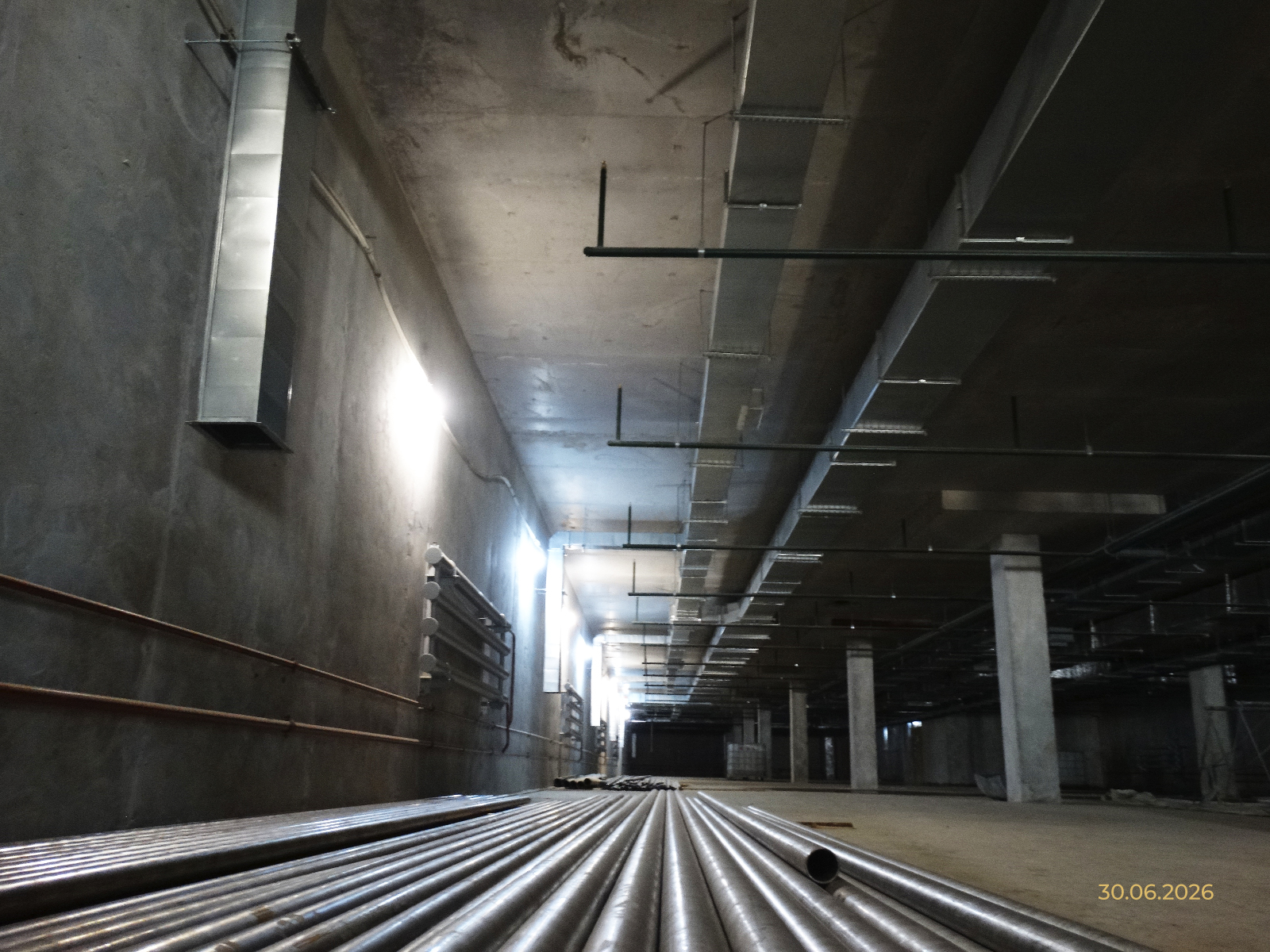

Внутренние инженерные системы и оборудование
- Система отопления — 99%.
- Противодымная система вентиляции — 98%.
- Система канализации — 98%.
- Автоматическая установка пожаротушения (АУПТ) — 96%.
- Система электроснабжения — 89%.
- Слаботочные сети — 54%.

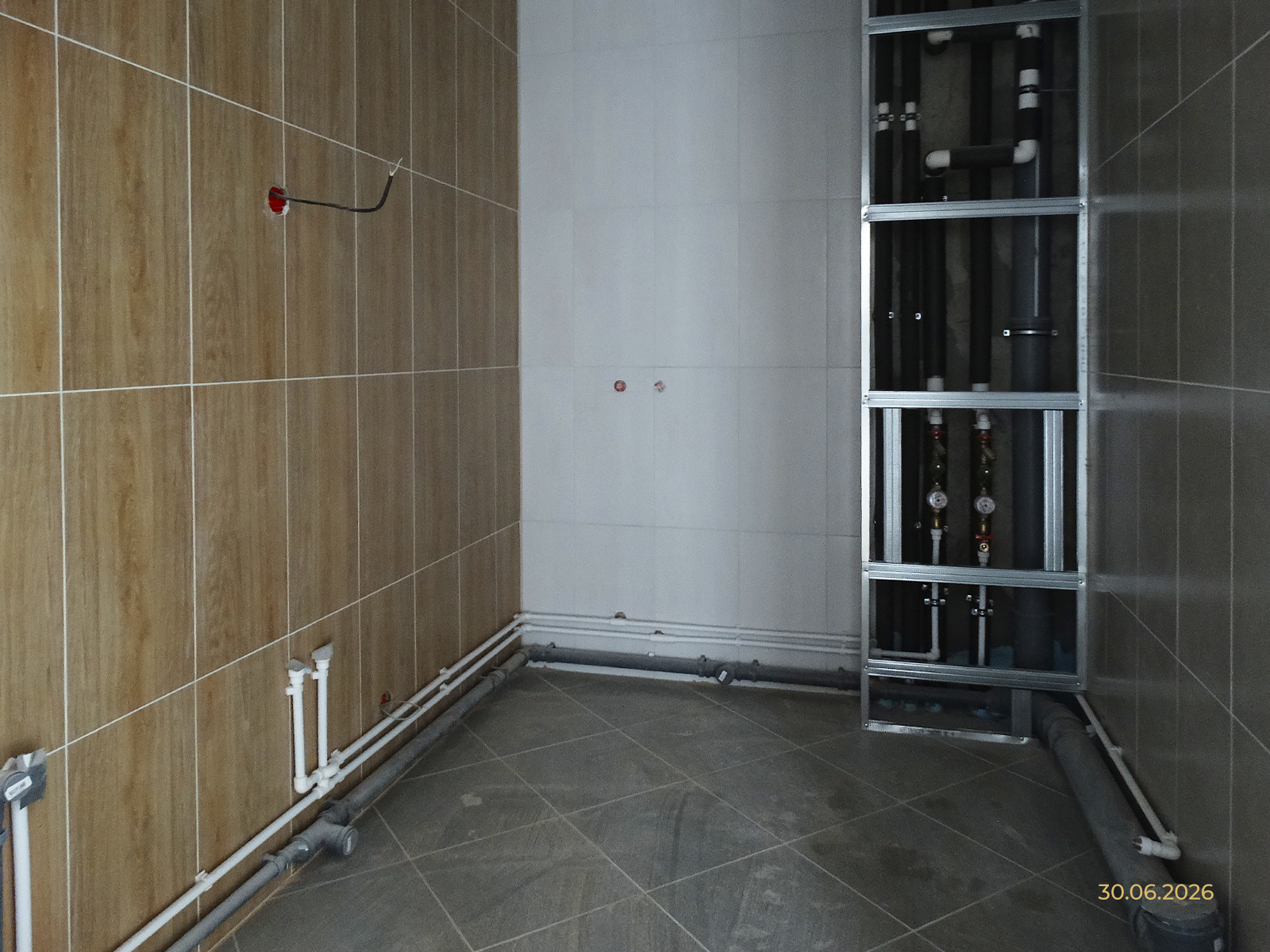

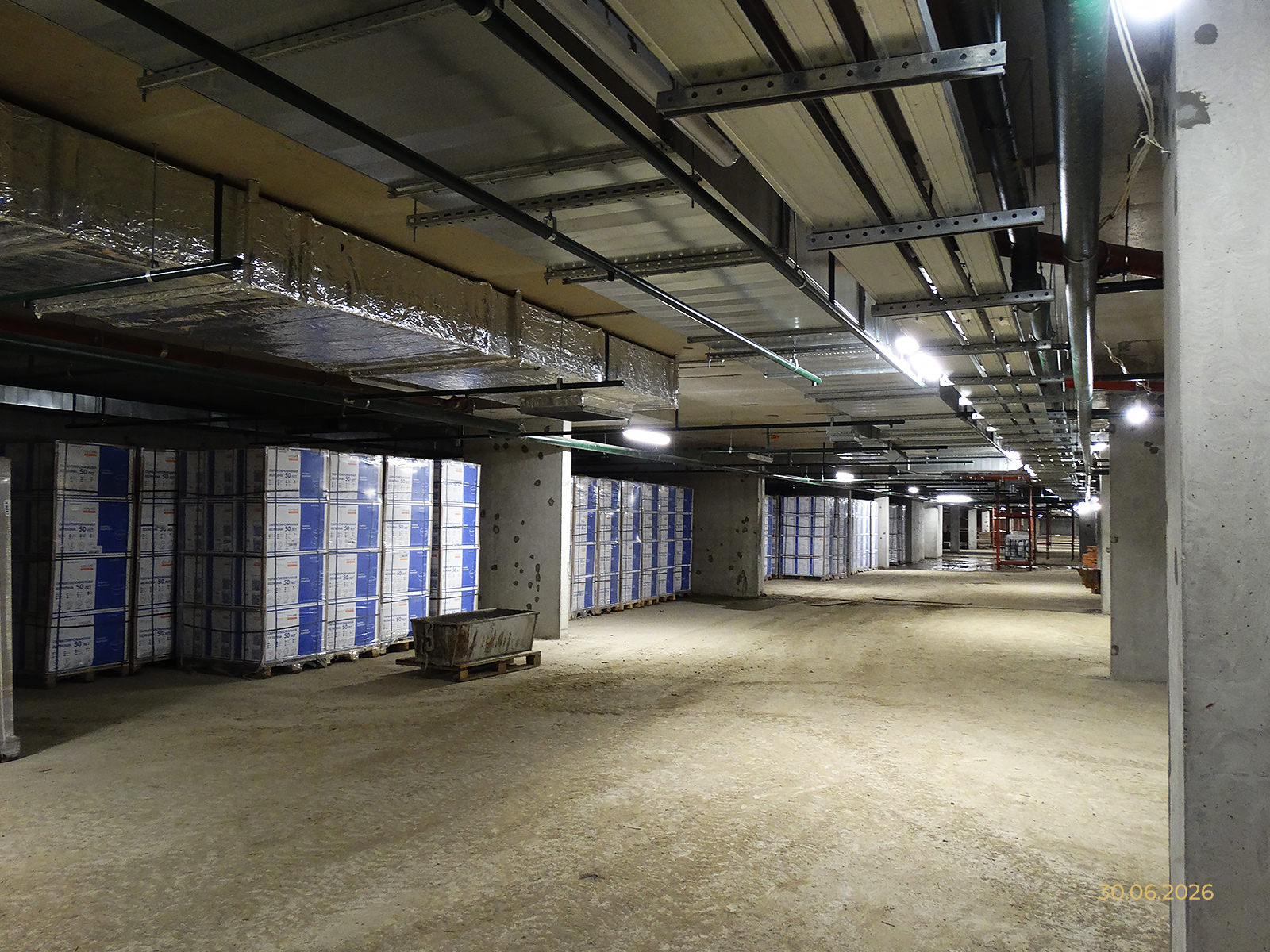

- Монтаж сантехнического оборудования — 2%.

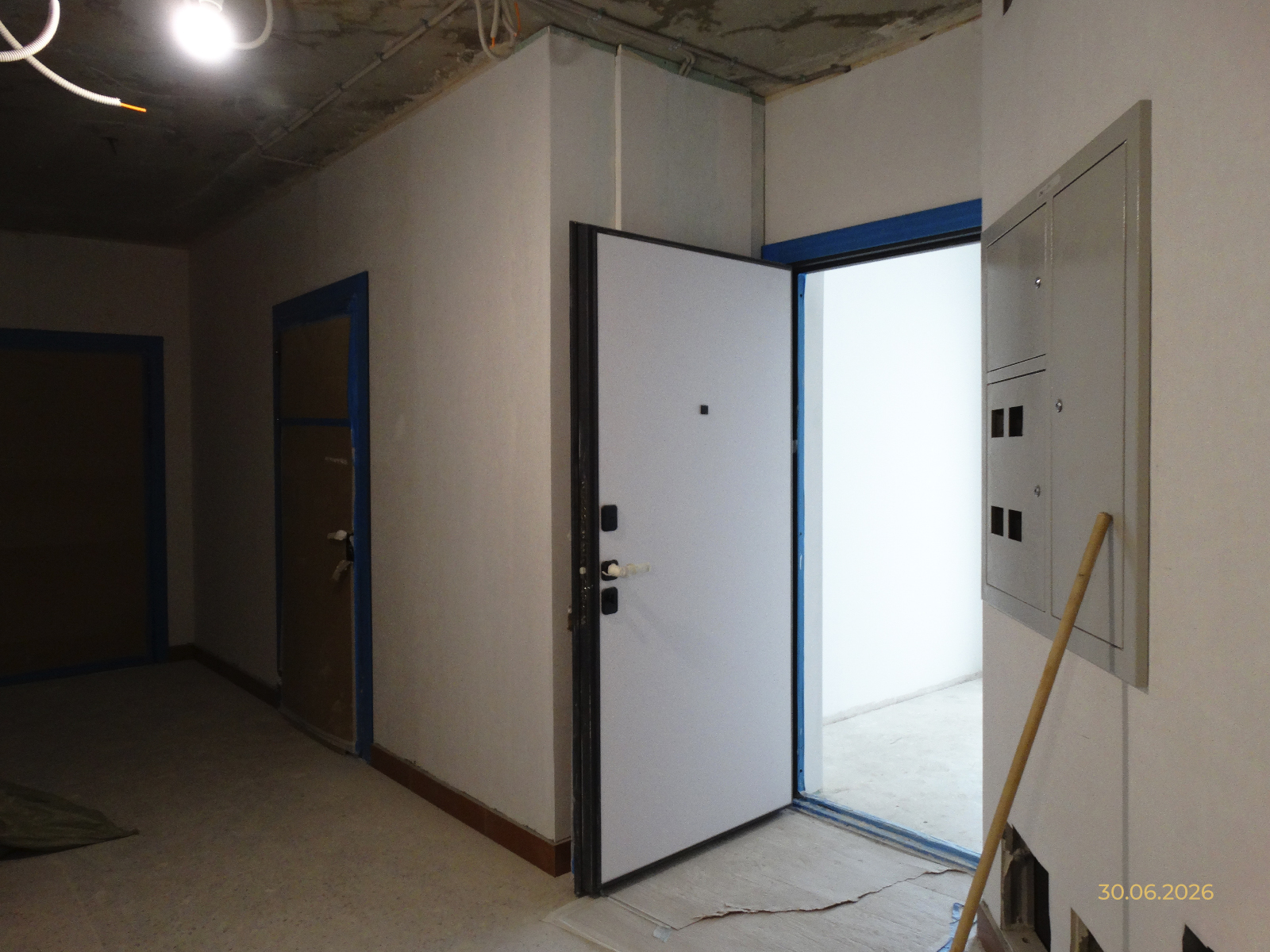

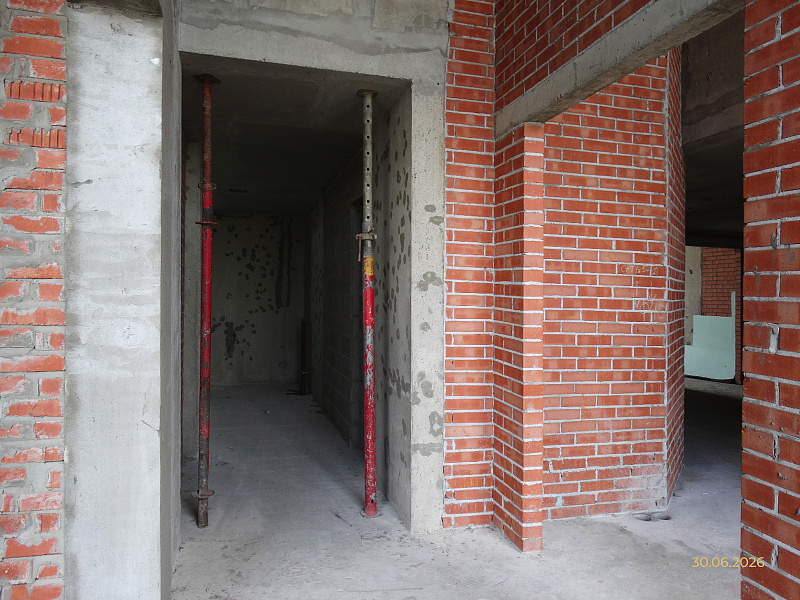

Внутренняя отделка

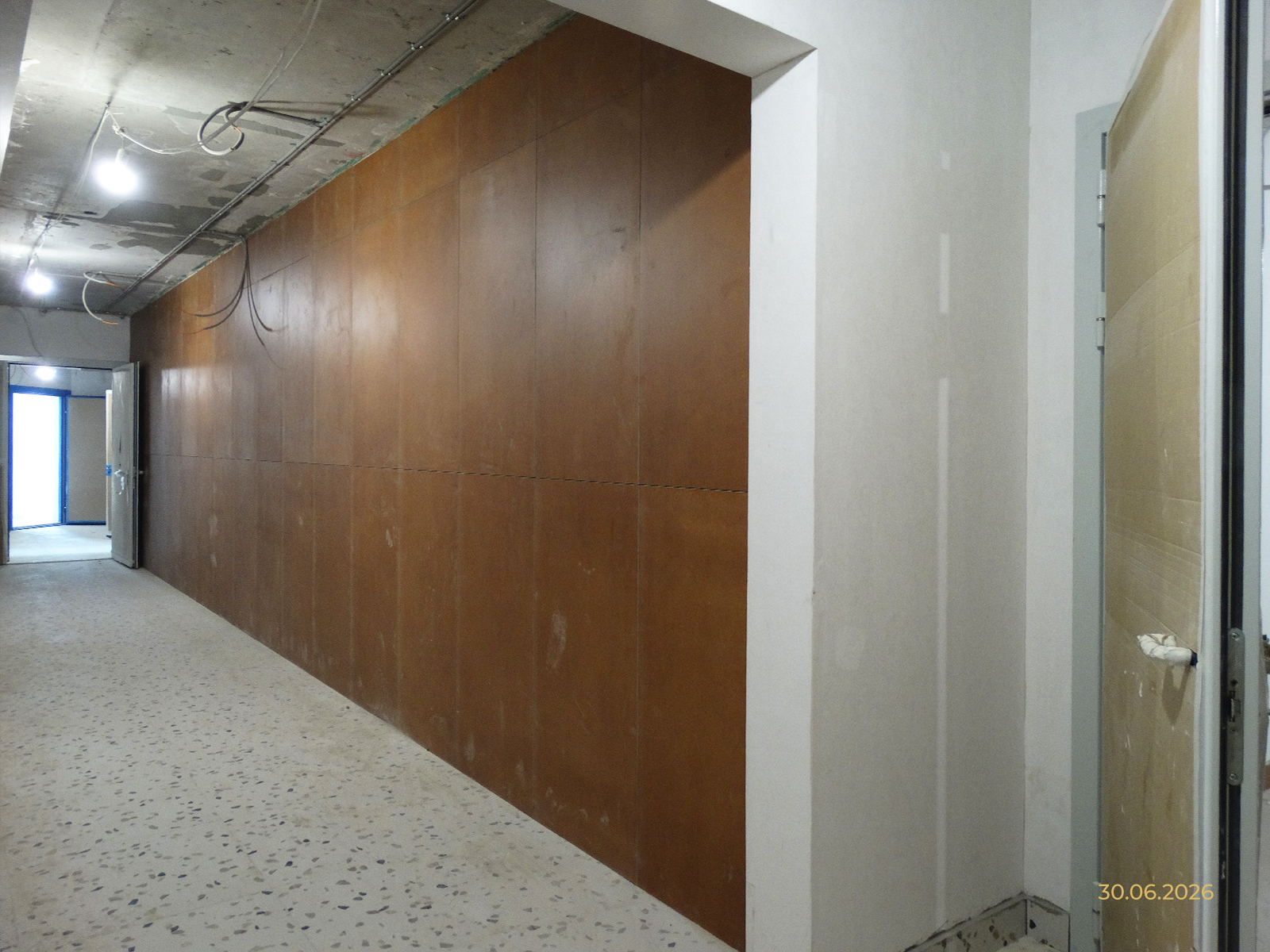

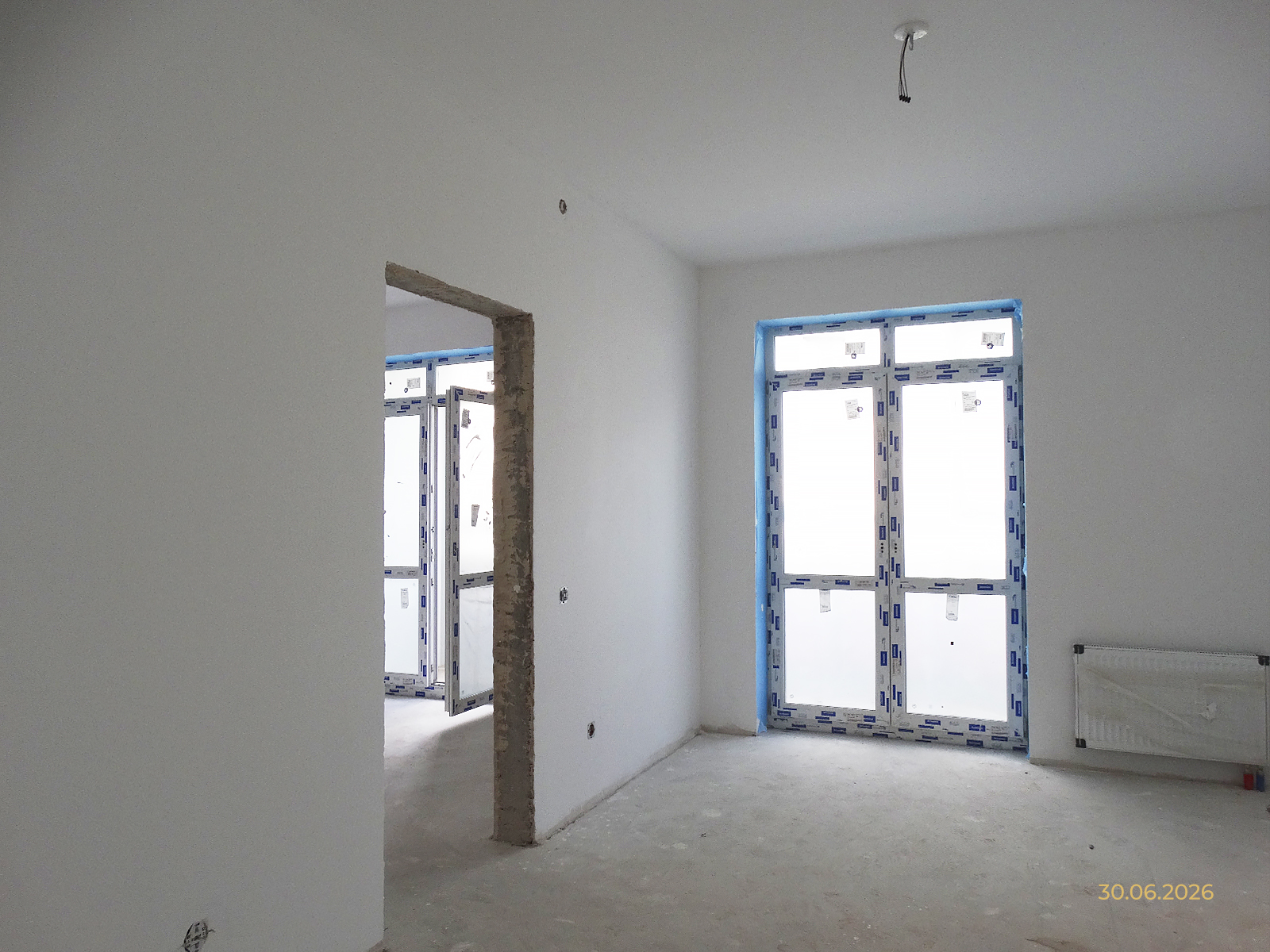

- Черновая отделка квартир (штукатурка стен, потолков и устройство стяжек) — 99%.
- Чистовая отделка квартир:
- Облицовка санузлов керамической плиткой — 77%.
- Шпаклевание стен и потолков — 64%.
- Оклейка стен обоями — 6%.
- Монтаж лифтового оборудования — 7%.
Участок 270 (Корпус 6)
Общестроительные работы (Конструктив)
- Устройство фундамента, стен, колонн и перекрытия подземного гаража — 100%.
- Устройство монолитного каркаса, стен и перегородок здания — 100%.
Фасадные работы и остекление
- Монтаж оконных и дверных блоков из ПВХ-профиля — 100%.
- Устройство навесного вентилируемого фасада (НВФ):
- Утепление — 98%.
- Монтаж подсистемы — 97%.
- Облицовка керамической плиткой — 93%.
- Фасадная тонкослойная штукатурка с утеплением (окраска) — 91%.
- Холодное витражное остекление:
- Монтаж каркасов — 95%.
- Заполнение каркасов — 94%.
- Теплое витражное остекление:
- Монтаж каркасов — 94%.
- Заполнение каркасов — 91%.
Кровельные работы и металлоконструкции
- Устройство кровли над жилой частью — 98%.
- Монтаж металлоконструкций — 85%.
- Устройство основания под благоустройство кровли стилобата — 19%.
Внутренние инженерные системы и оборудование
- Автоматическая установка пожаротушения (АУПТ) — 98%.
- Система отопления — 98%.
- Система канализации — 98%.
- Противодымная система вентиляции — 96%.
- Система электроснабжения — 93%.
- Слаботочные сети — 60%.
- Монтаж сантехнического оборудования — 1%.
Внутренняя отделка
- Черновая отделка квартир (штукатурка стен, потолков и устройство стяжек) — 99%.
- Чистовая отделка квартир:
- Облицовка санузлов керамической плиткой — 75%.
- Шпаклевание стен и потолков — 70%.
- Оклейка стен обоями — 4%.
- Монтаж лифтового оборудования — 18%.
