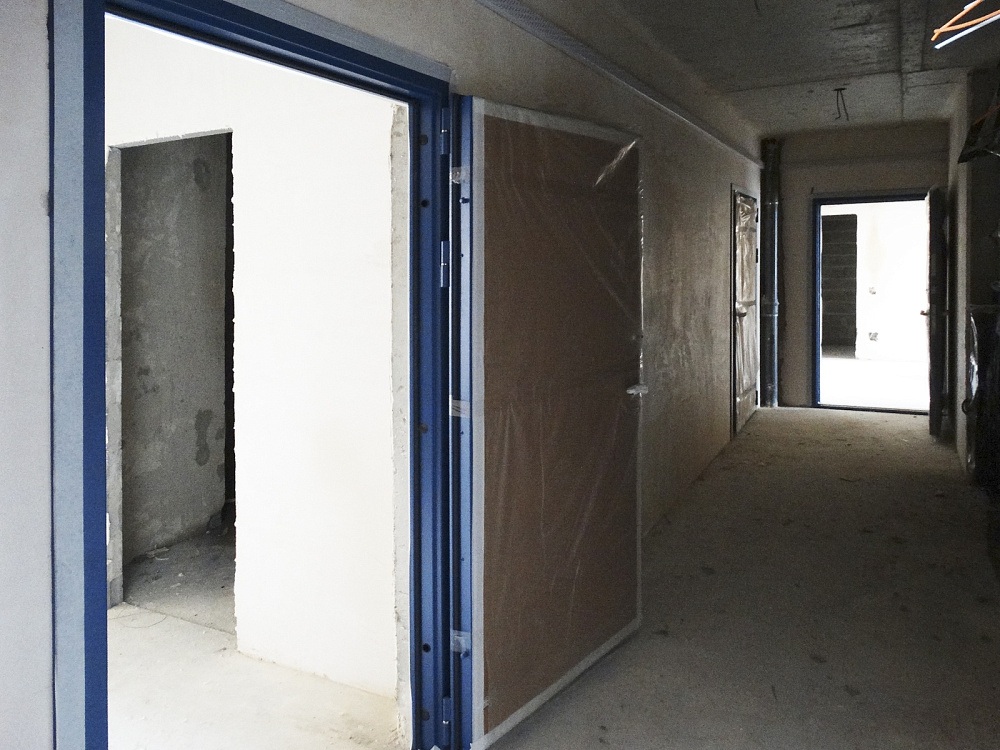

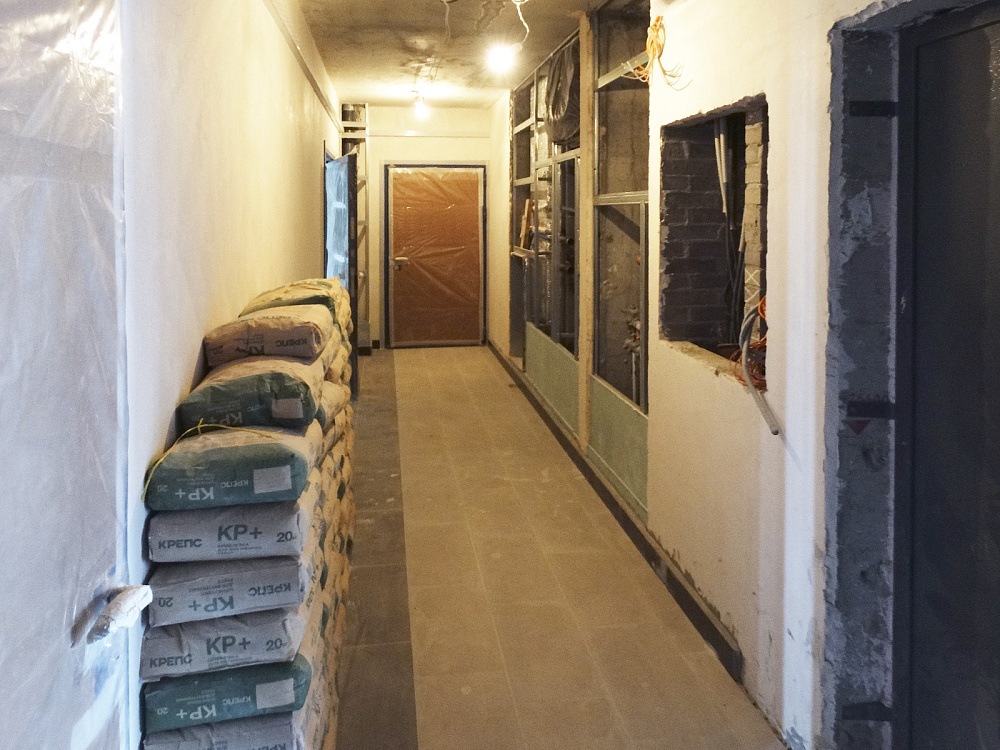

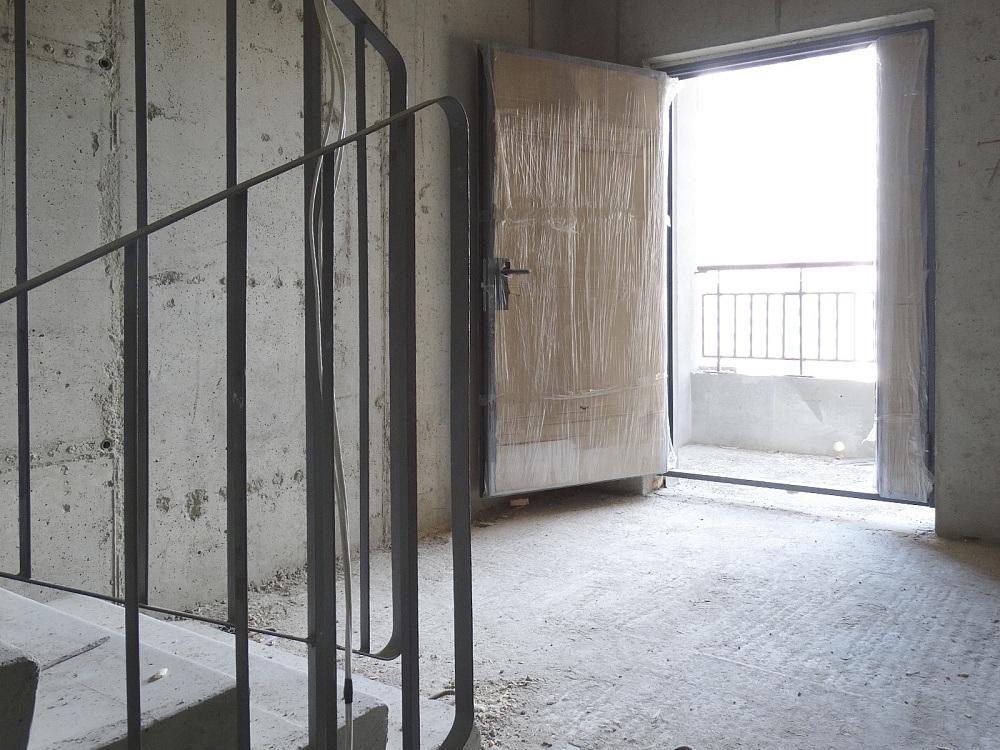

Идет отделка квартир.

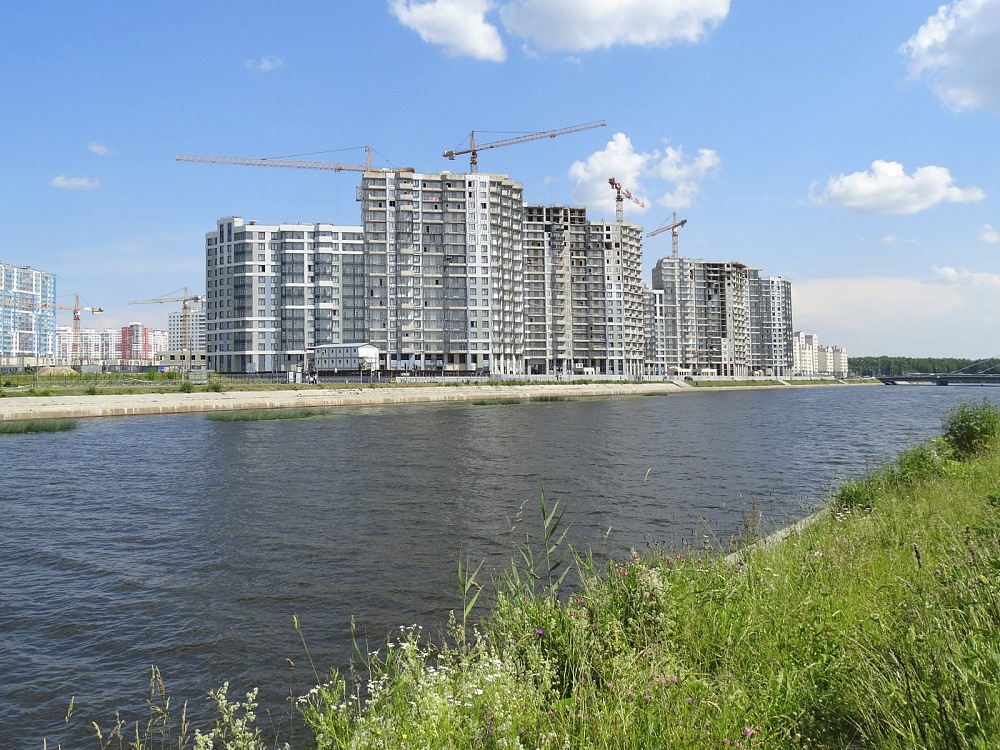

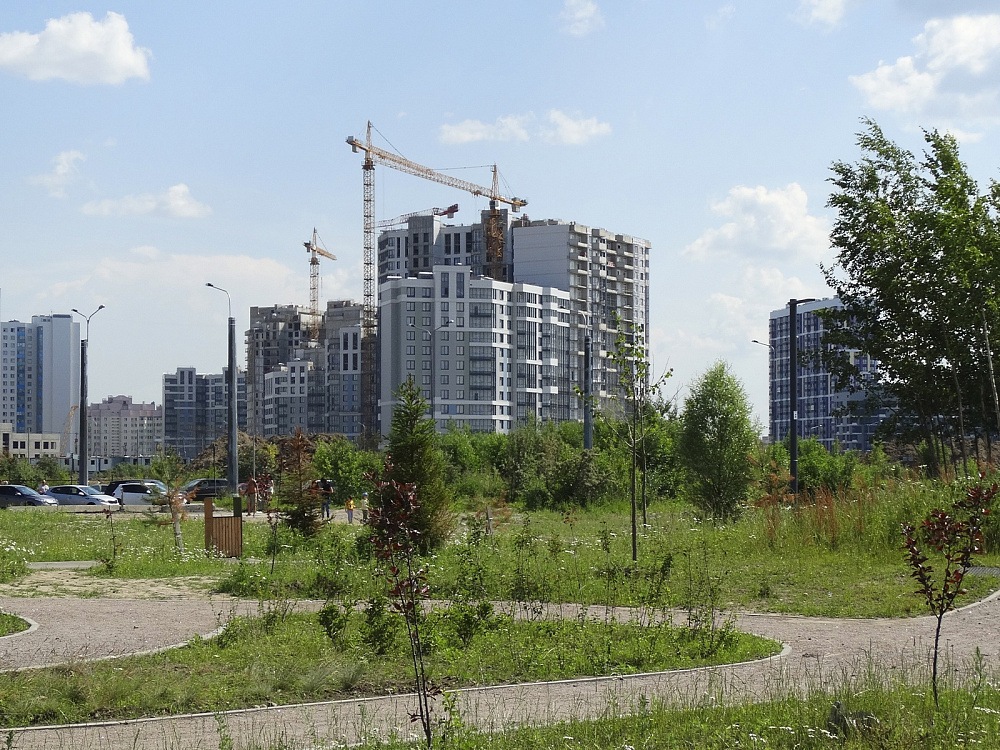

Застройщик ООО «Дудергофский проект» информирует о ходе строительства жилых корпусов на участках 241 (корпус 8) и 242 (корпус 9) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 30.06.2023 г.. Жилой комплекс «Огни Залива» строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала). Проект реализуется в пять очередей. Дома I и II очереди сданы и заселены. Дома III очереди вдоль Дудергофского канала вводятся в эксплуатацию в 2023 г.

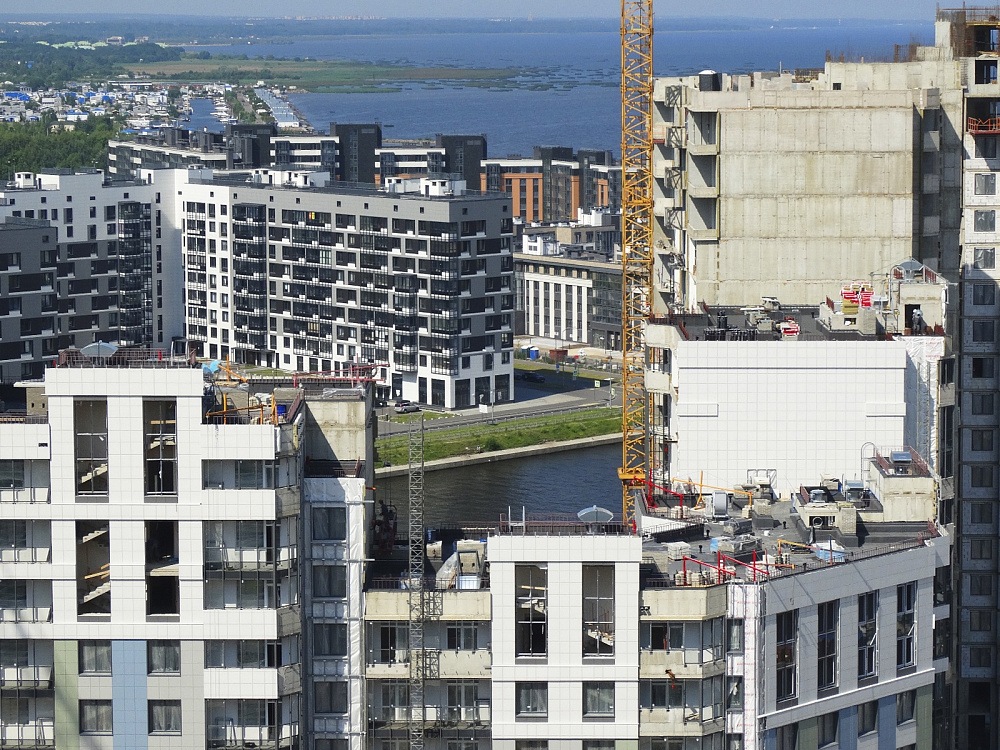

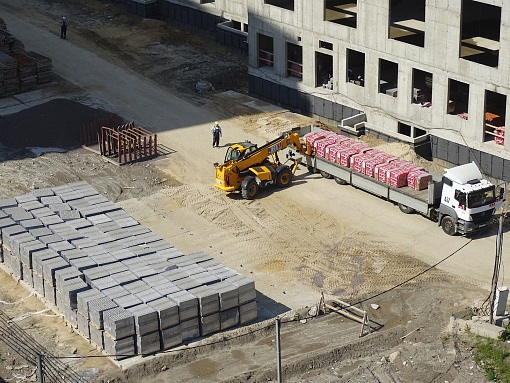

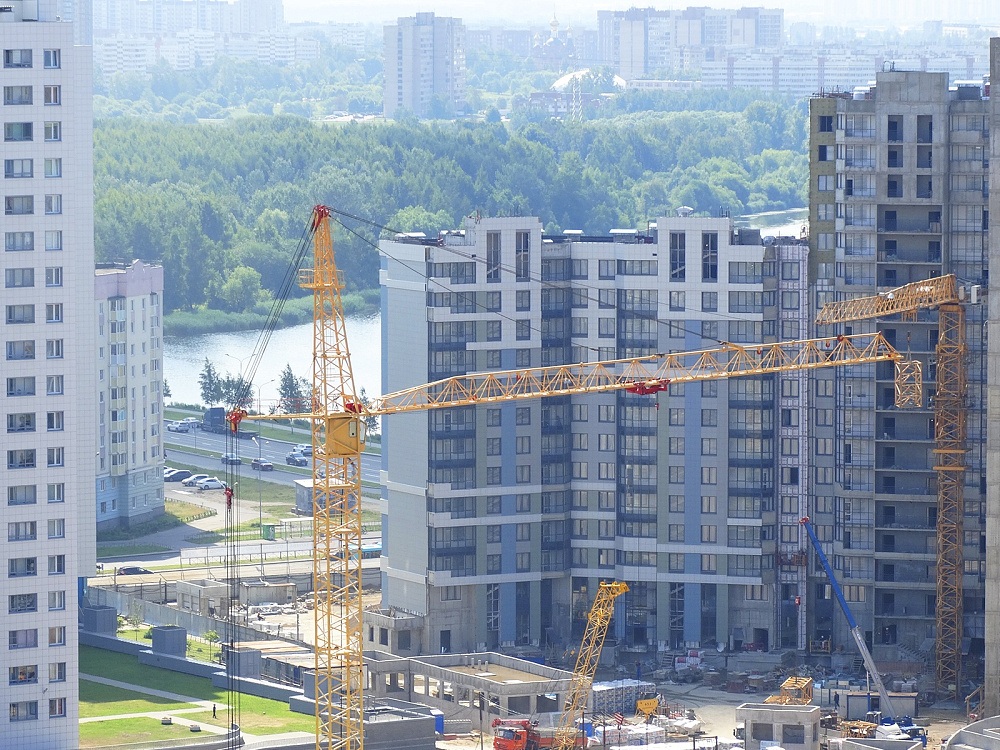

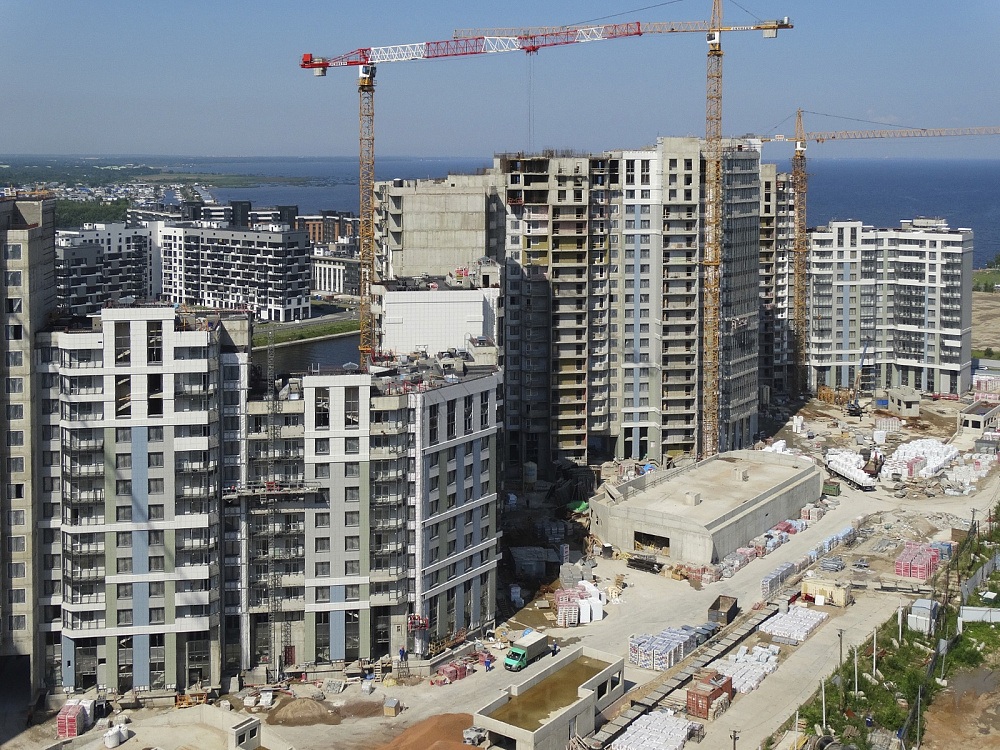

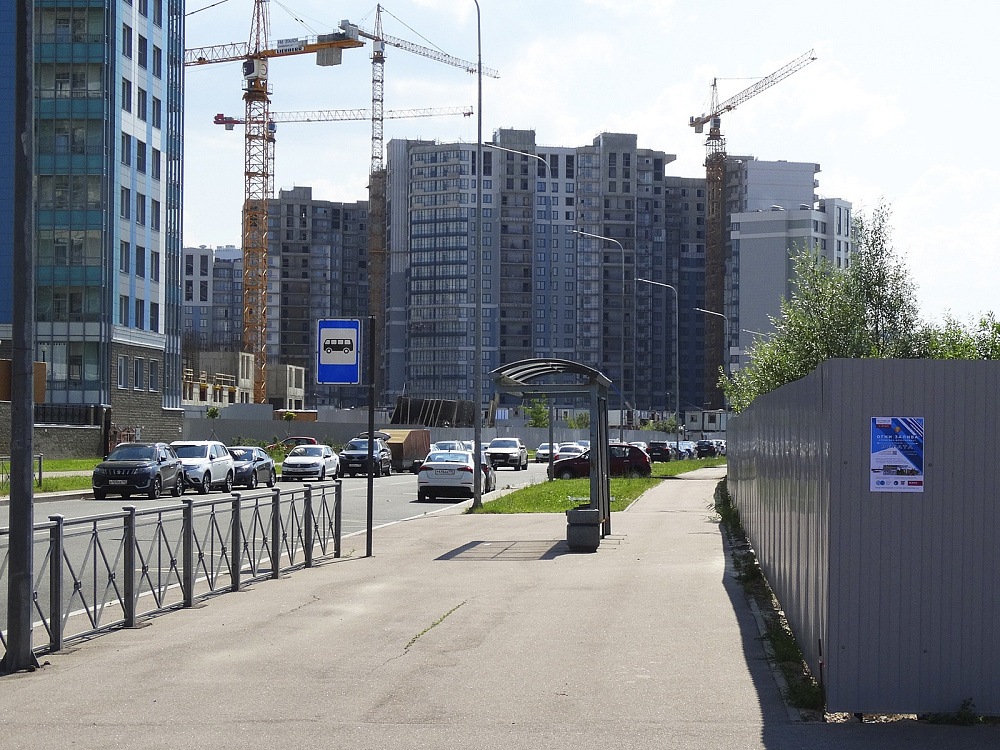

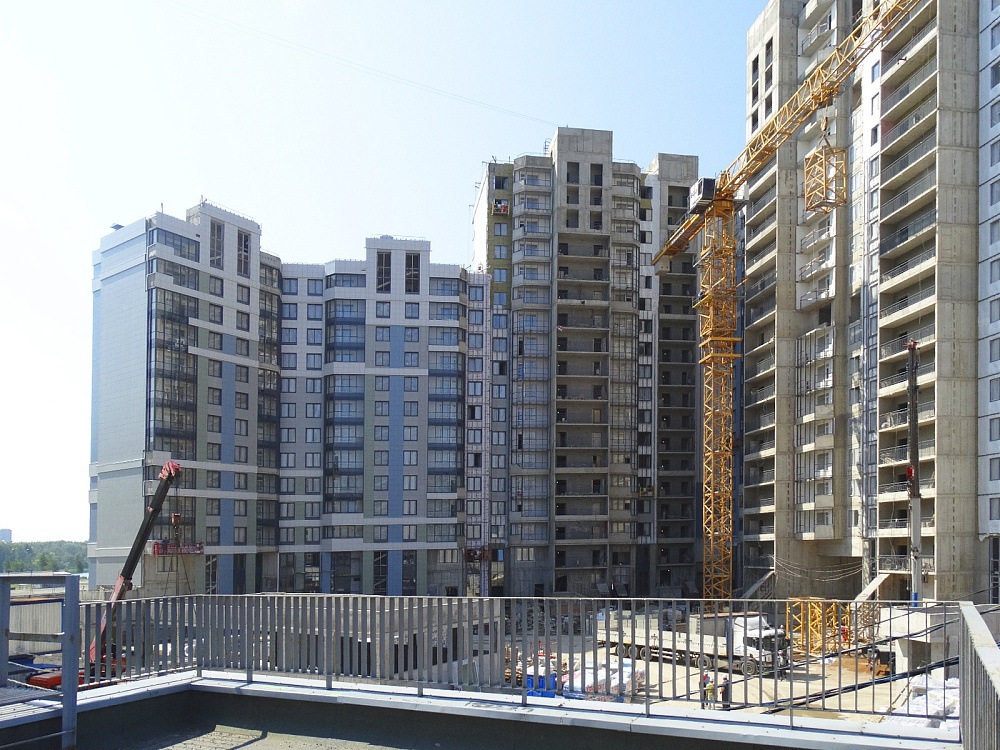

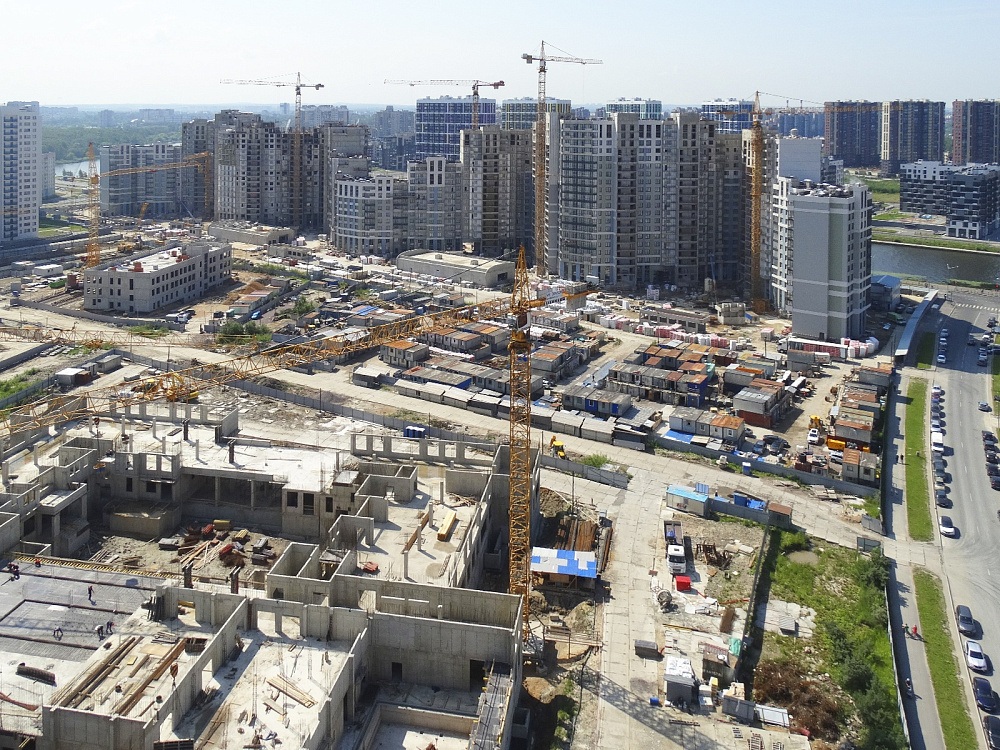

Ход работ по состоянию на 30.06.2023.

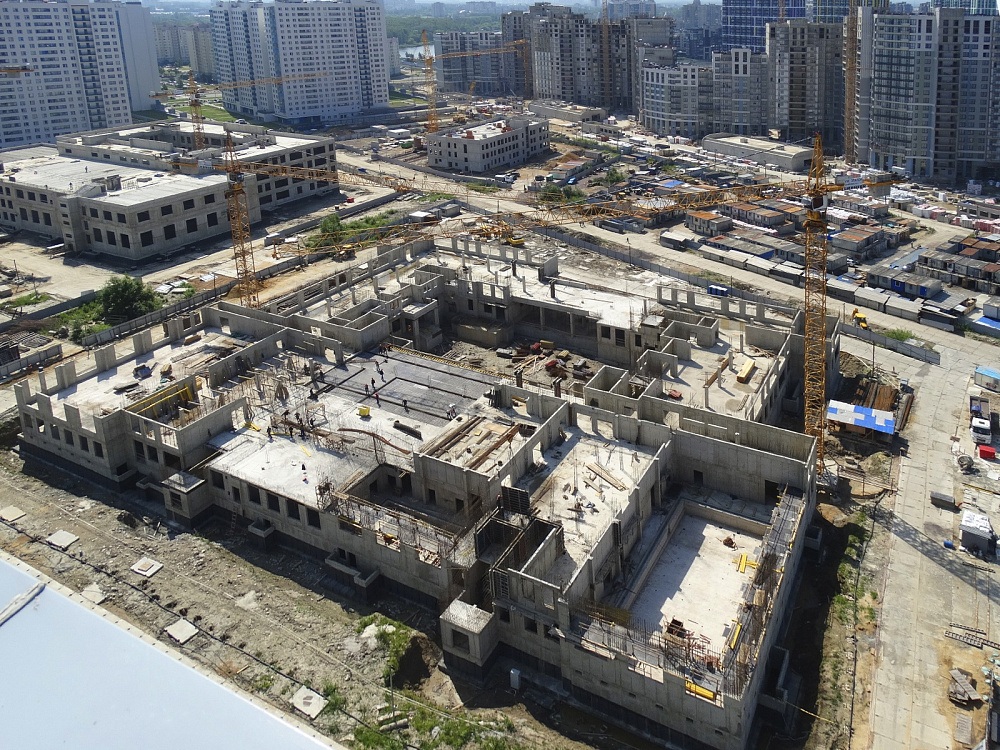

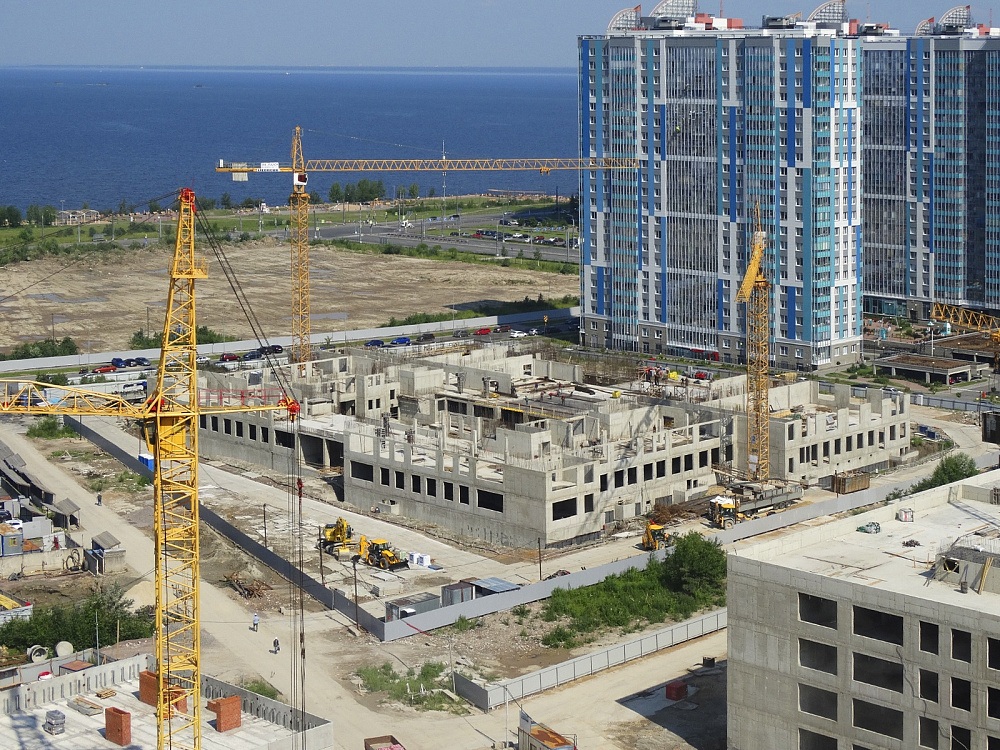

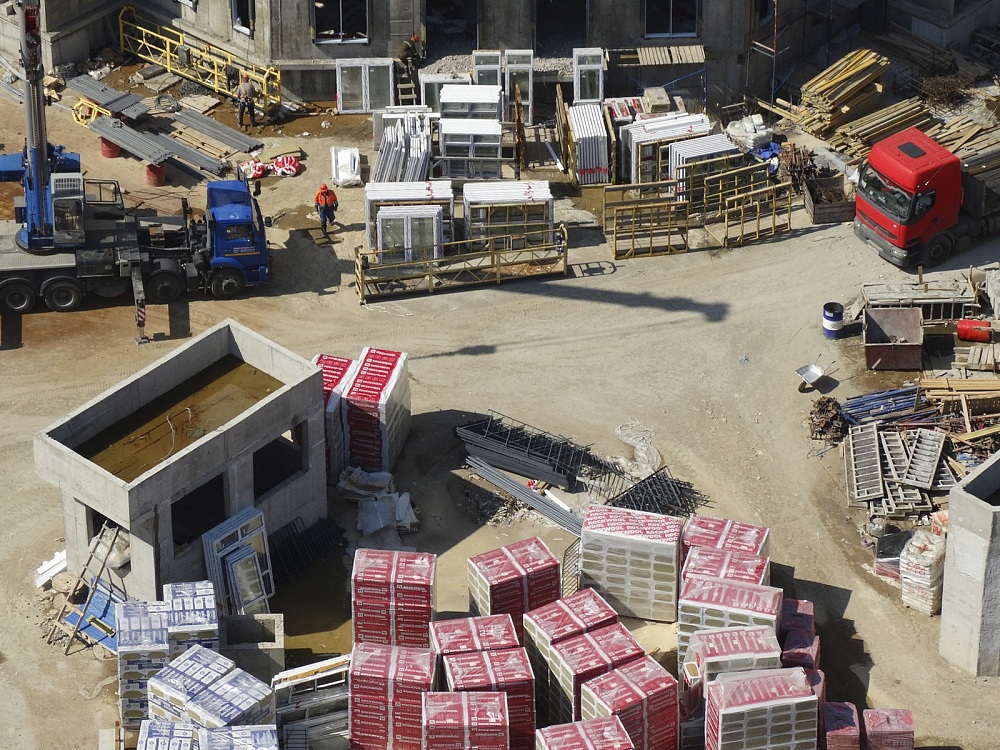

Участок 241 (корпус 8)
- монолитные работы и монтаж сборных железобетонных элементов – выполнено 99%;

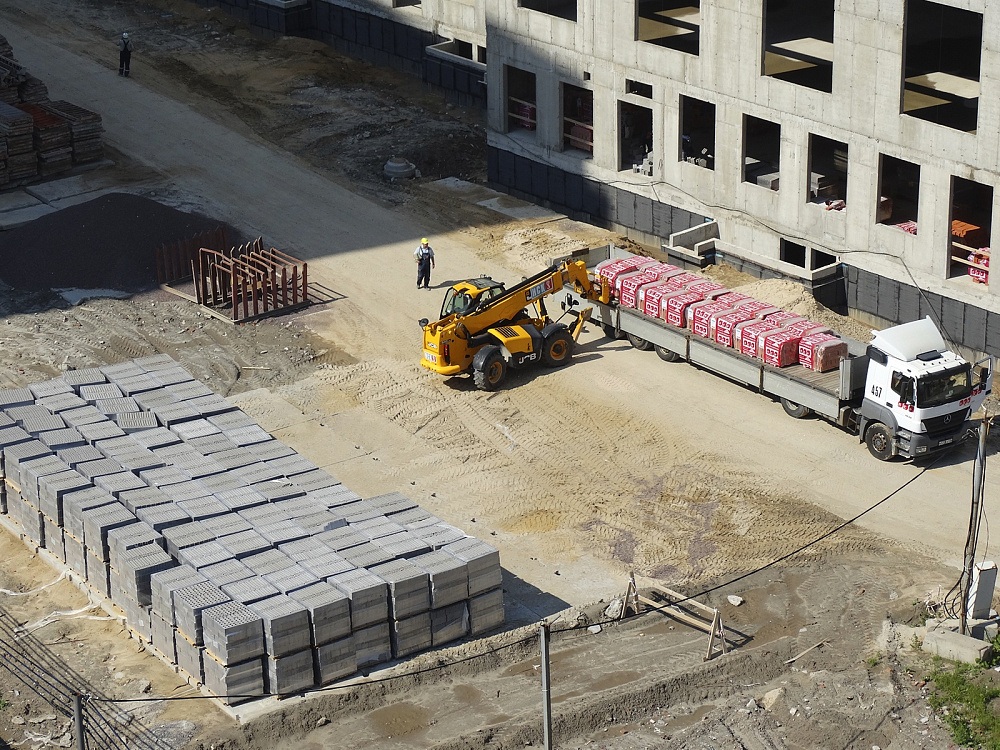

- кладка наружных и внутренних стен – 97%;
- монтаж оконных и балконных заполнений – 97%;

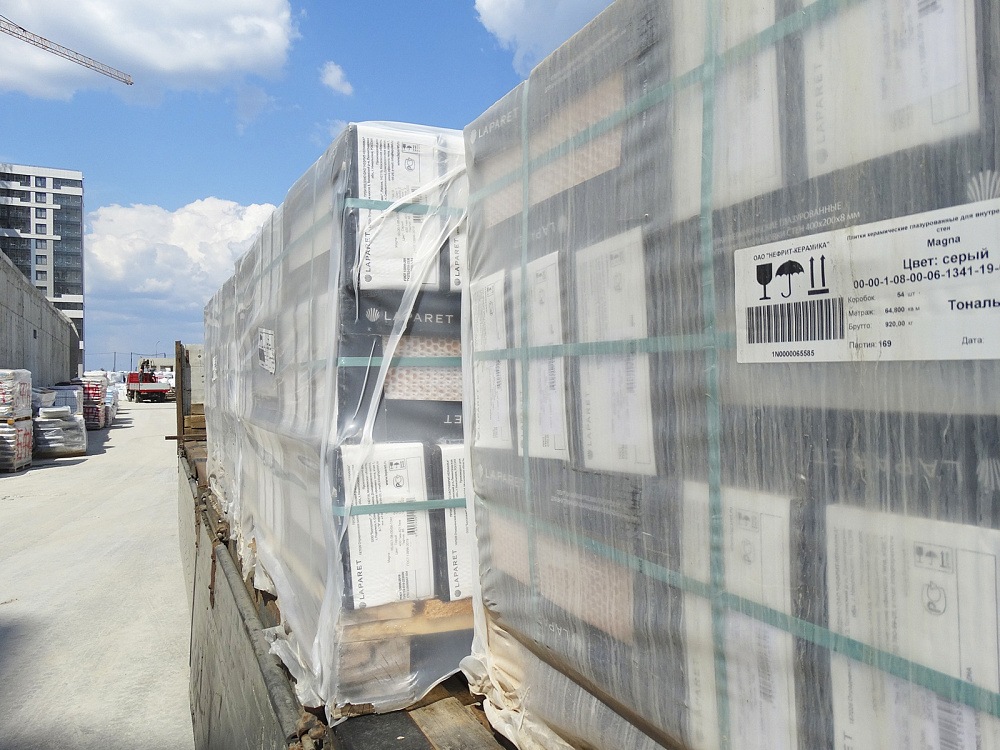

- монтаж штукатурного фасада – 70%;

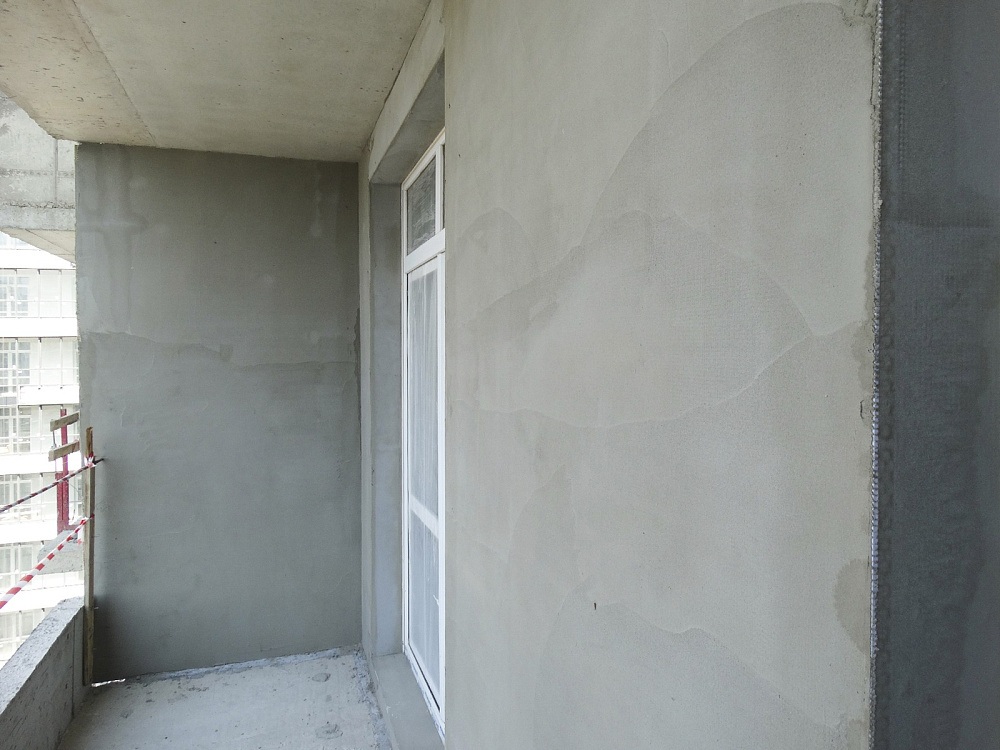

- устройство навесного фасада – 85%;
- монтаж системы отопления – 85%;

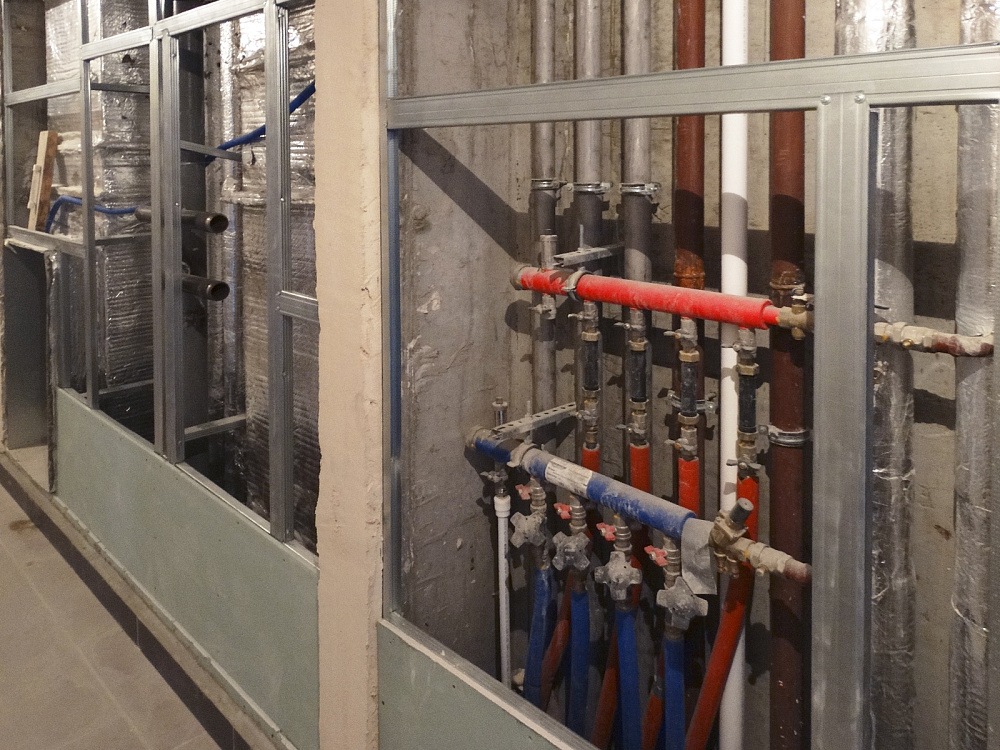

- монтаж системы внутреннего электроснабжения – 80%;
- монтаж внутреннего водоснабжения и канализации – 81%;
- штукатурка стен в квартирах и в местах общего пользования – 75%;
- шпатлевание стен и потолков квартир - 30%;
- натяжные потолки – 20%;

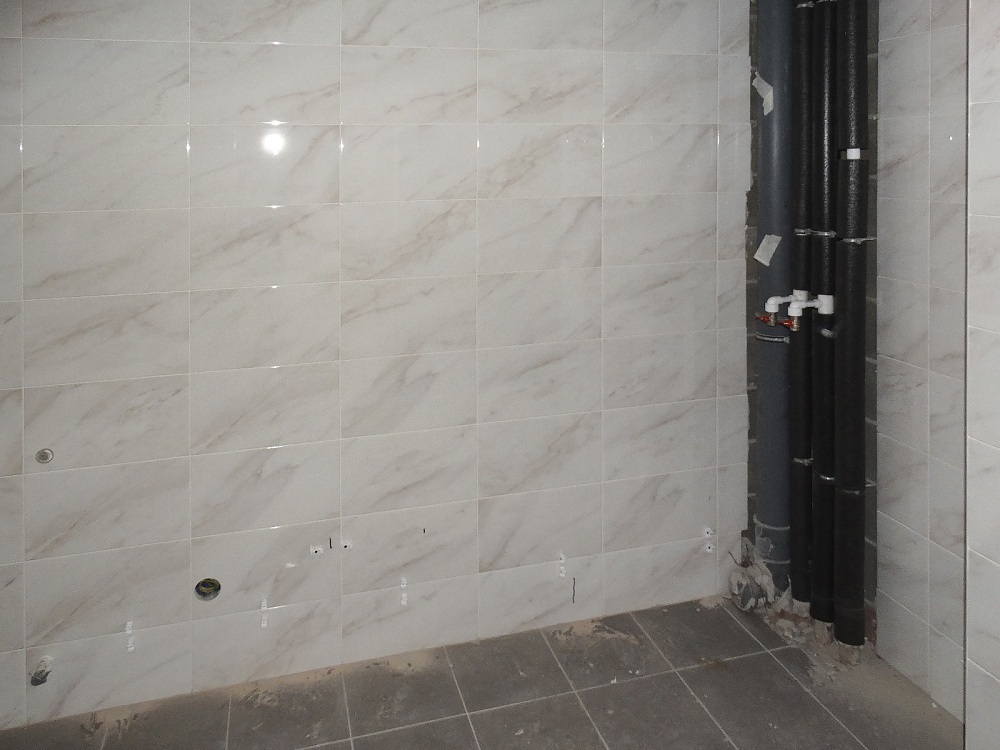

- облицовка стен плиткой в ванных комнатах и санузлах – 55%;

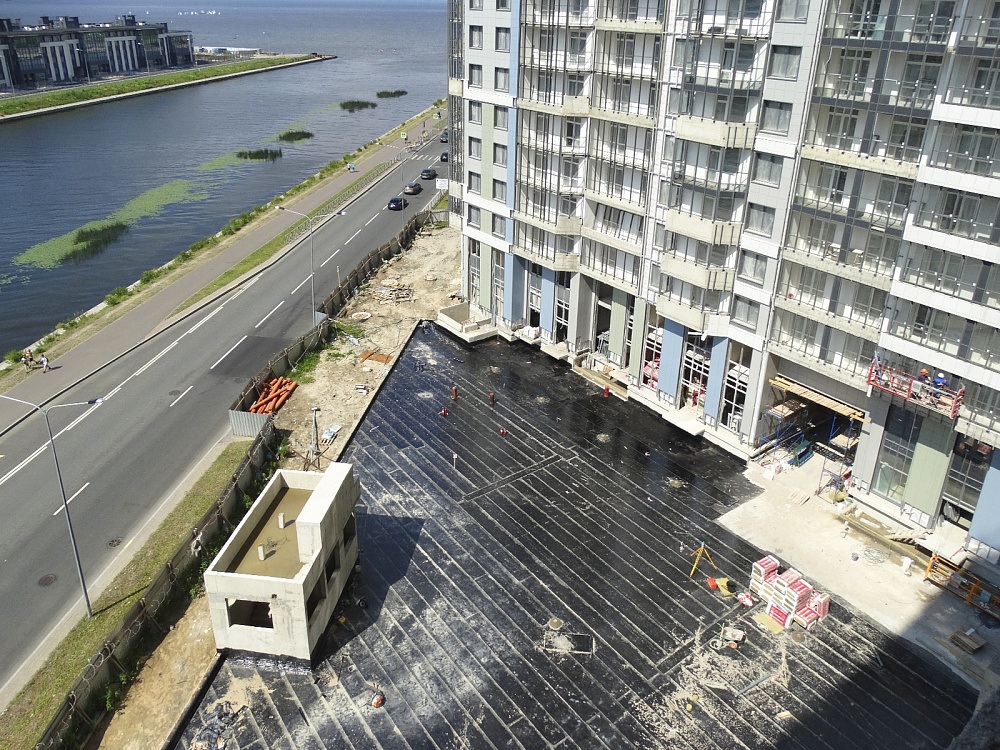

- выполняются работы по устройству кровли на жилом доме - 80%;
- выполняются работы по устройству цементно- песчаной стяжки – 85%;
- выполняются работы по монтажу холодного и теплого витражного остекления - 80%;
- выполняются работы по монтажу систем вентиляции и дымоудаления - 75%
- наружные сети: водопроводные ввода выполнены; теплосеть выполнена
- выполняются работы по монтажу лифтового оборудования - 80%;
- выполняются работы по монтажу слаботочных систем - 70%.
- выполняется установка входных квартирных дверей и технических дверей - 60%.

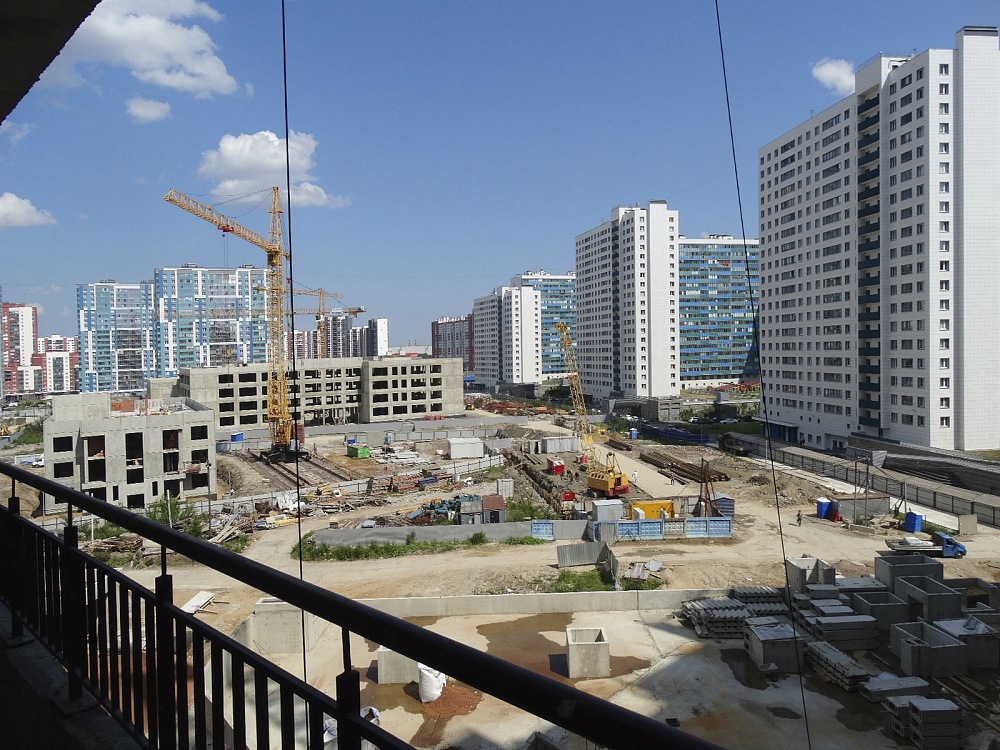

Участок 242 (корпус 9)
- монолитные работы и работы по монтажу сборного железобетона - 98%;
- кладка наружных и внутренних стен – 91%;
- монтаж окон и балконных блоков – 92%;
- устройство штукатурного фасада – 78%;
- устройство навесного фасада – 63%;
- монтаж системы отопления – 70%;
- монтаж систем внутреннего водопровода и канализации – 60%;
- монтаж внутреннего электроснабжения – 48%;
- выполняются работы по устройству цементно- песчаной стяжки – 74%;
- выполняются штукатурные работы в квартирах и в местах общего пользования – 68%;
- выполняются работы по устройству кровли на жилом доме - 50%;
- устройство кровли паркинга (гидроизоляция) – 3%;
- выполняется установка металлических технических дверей – 70%;
- выполняется монтаж витражного холодного и теплого остекления - 60%;
- наружные сети: водопроводные ввода; общесплавная канализация и теплосеть выполнены;
- приступили к монтажу лифтового оборудования –40%;
- выполняются работы по монтажу систем вентиляции и дымоудаления –30%;
- выполняются работы по монтажу слаботочных систем –15%;
- выполняется установка входных квартирных дверей и технических дверей –35%.

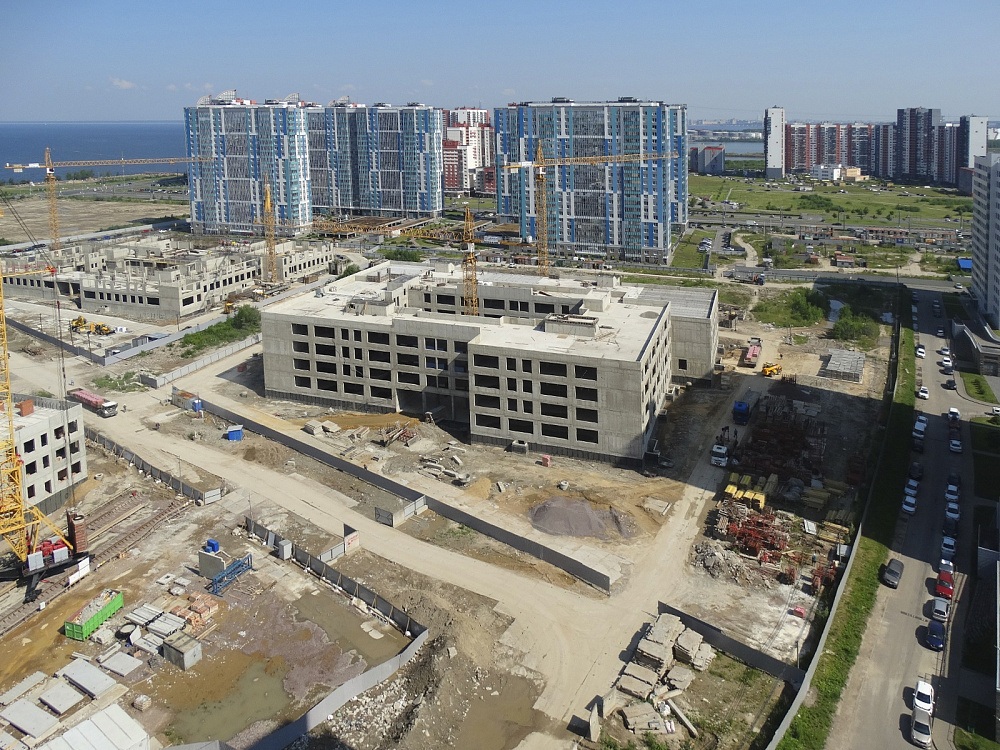

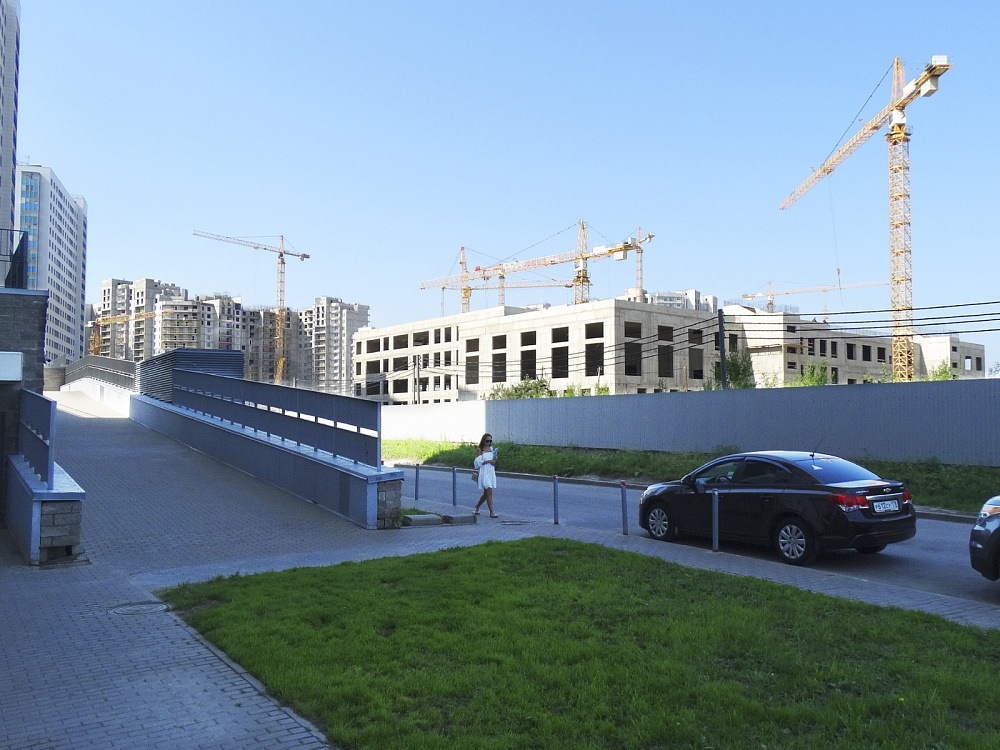

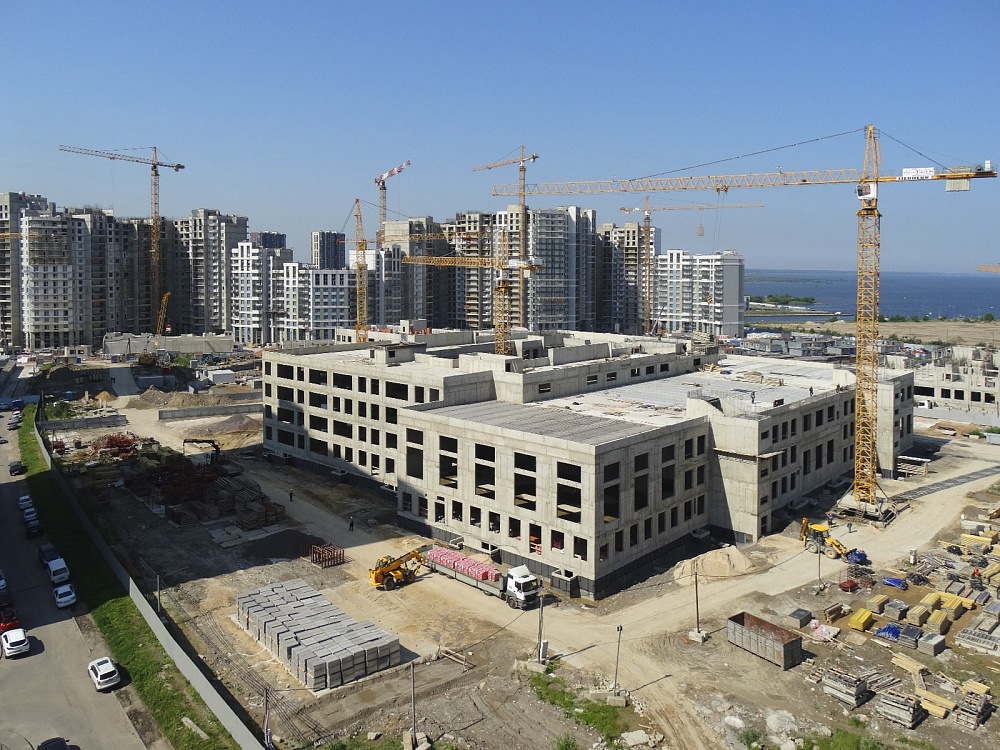

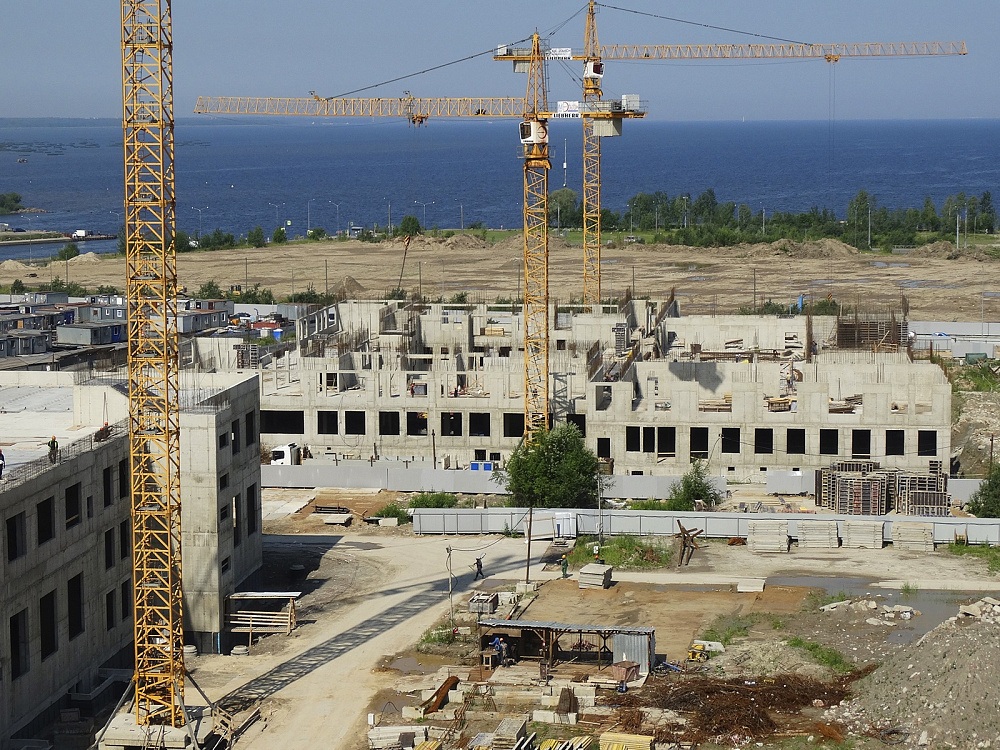

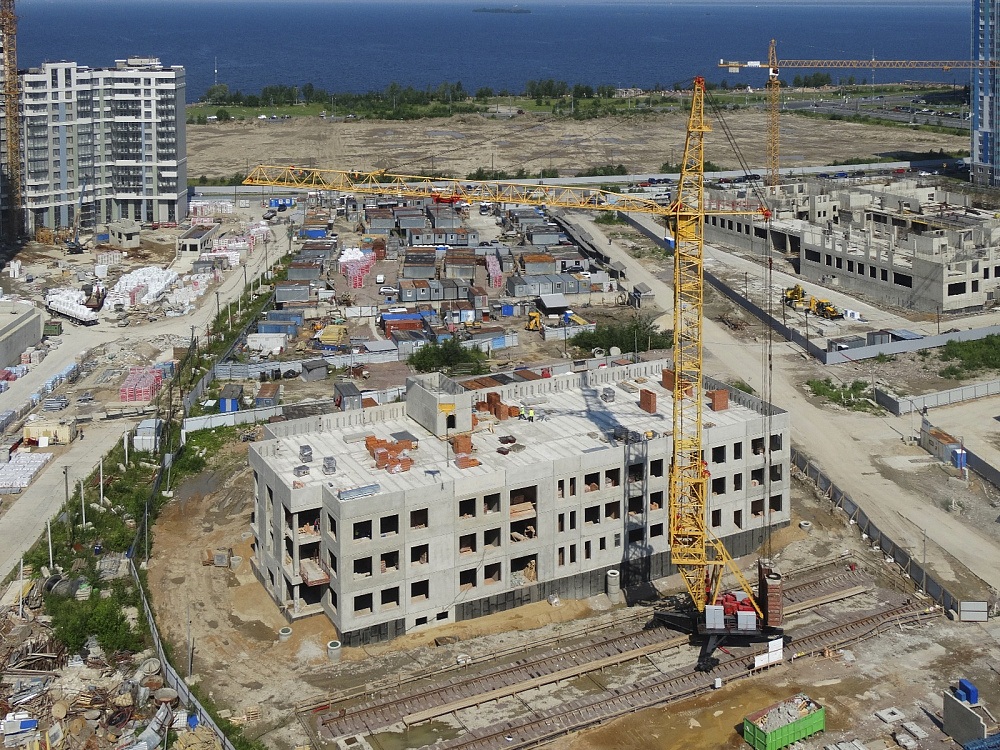

Объект среднего общего образования на 825 мест с бассейном (участок 252)
- Разработка котлована – 100%;
- Устройство свайного поля – 100%;
- Фундаментная плита – 100%;

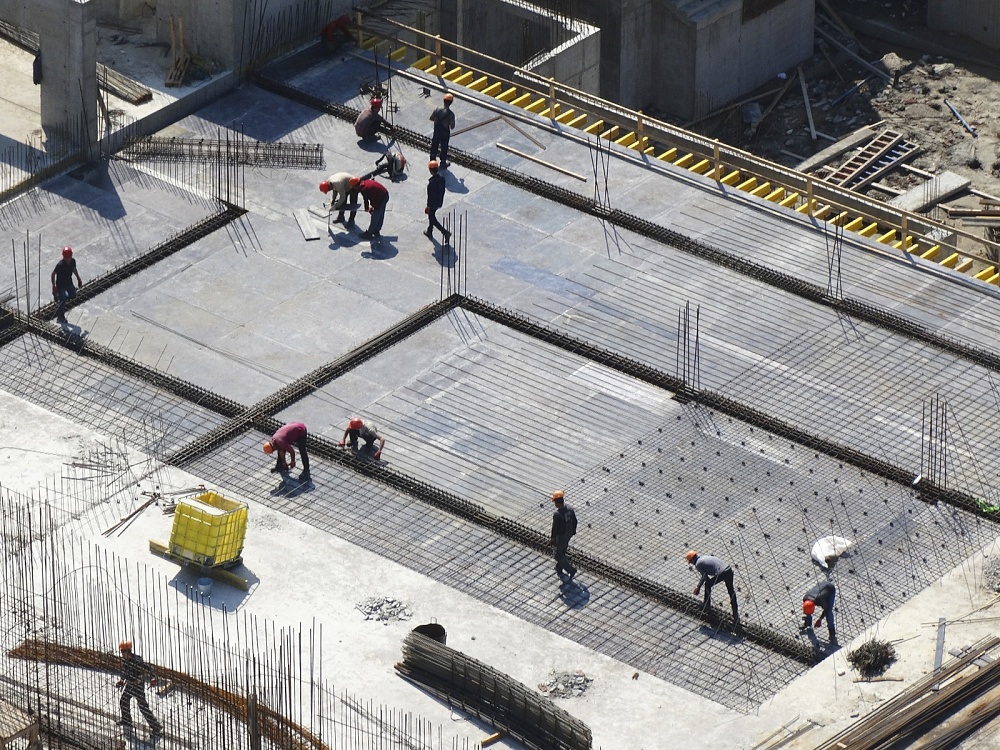

- Устройство монолитного каркаса здания – 98%;
- Кладка – 5%.
Объект среднего общего образования на 1 100 мест с бассейном (участок 249)
- Разработка котлована – 100%;
- Устройство свайного поля – 100%;
- Фундаментная плита –100%;
- Устройство монолитного каркаса здания – 40%.
Объект дошкольного образования на 190 мест с бассейном
- Разработка котлована – 100%;
- Устройство свайного поля – 100%;
- Фундаментная плита – 100%;
- Устройство сборного железо-бетонного каркаса здания – 95%;
- Кровля – 7%;
- Фасады – 8%;
- Отопление – 15%;
- Водоснабжение – 15%;
- Вентиляция – 20%;
- Электроснабжение – 15%.
