ЖК «Огни Залива»: ход строительства домов III очереди

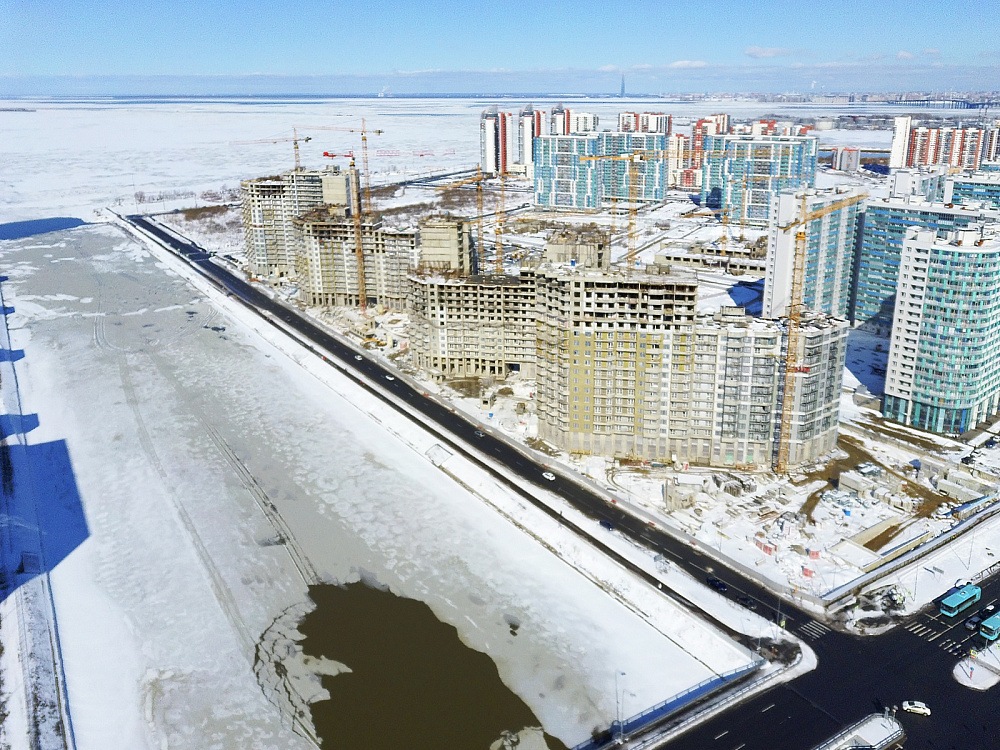

Установка входных квартирных дверей.Застройщик ООО «Дудергофский проект» информирует о ходе строительства жилых корпусов на участках 241 (корпус 8) и 242 (корпус 9) в Юго-Западной Приморской части Санкт-Петербурга. Жилой комплекс «Огни Залива» строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова. Проект реализуется в пять очередей. Дома I и II очереди сданы и заселены. Дома III очереди вдоль Дудергофского канала вводятся в эксплуатацию в III кв. 2023 г.

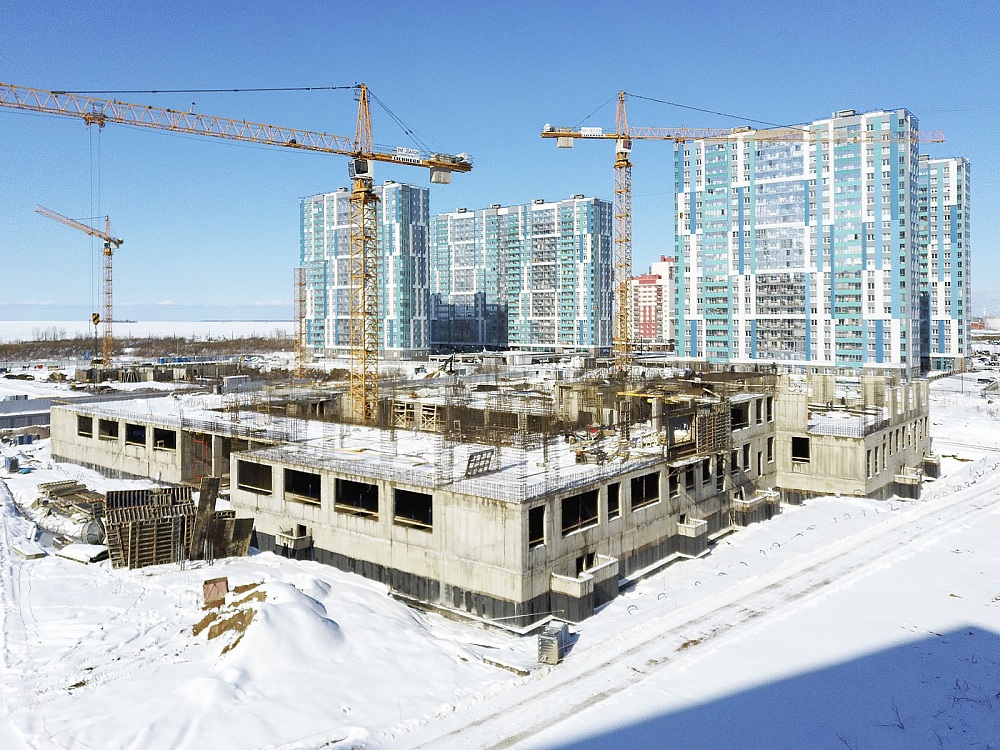

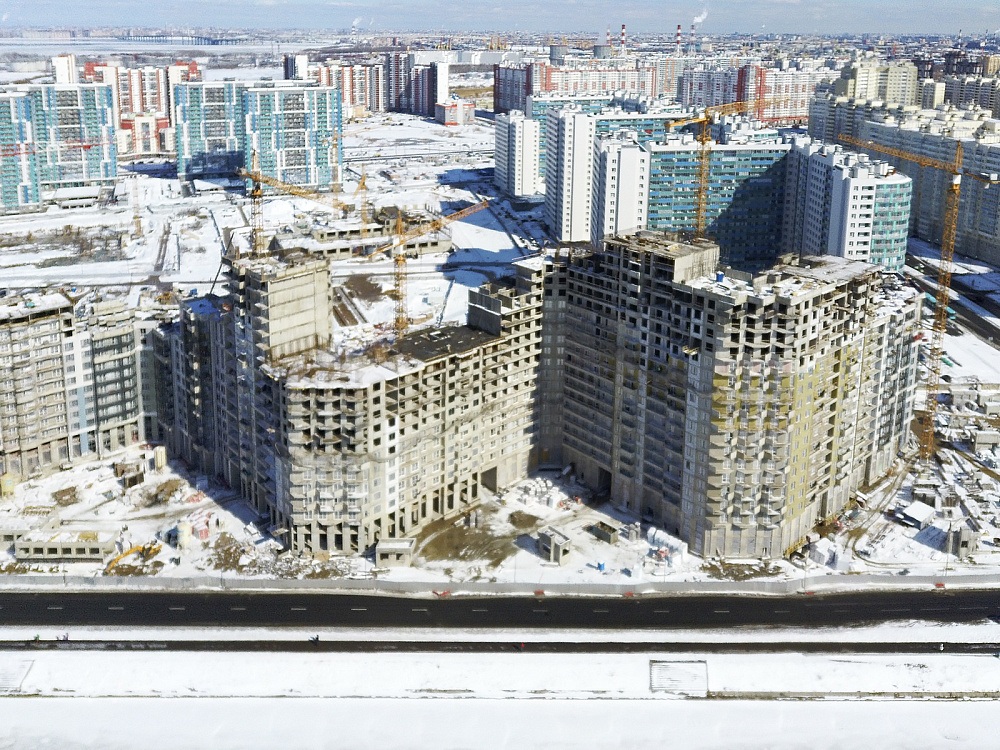

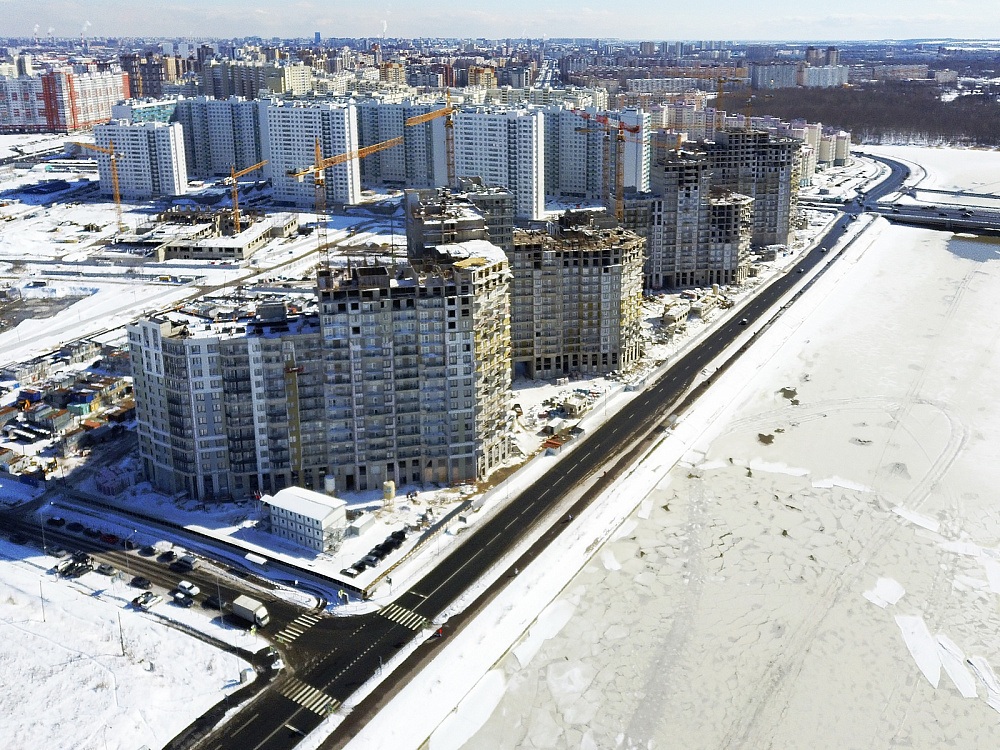

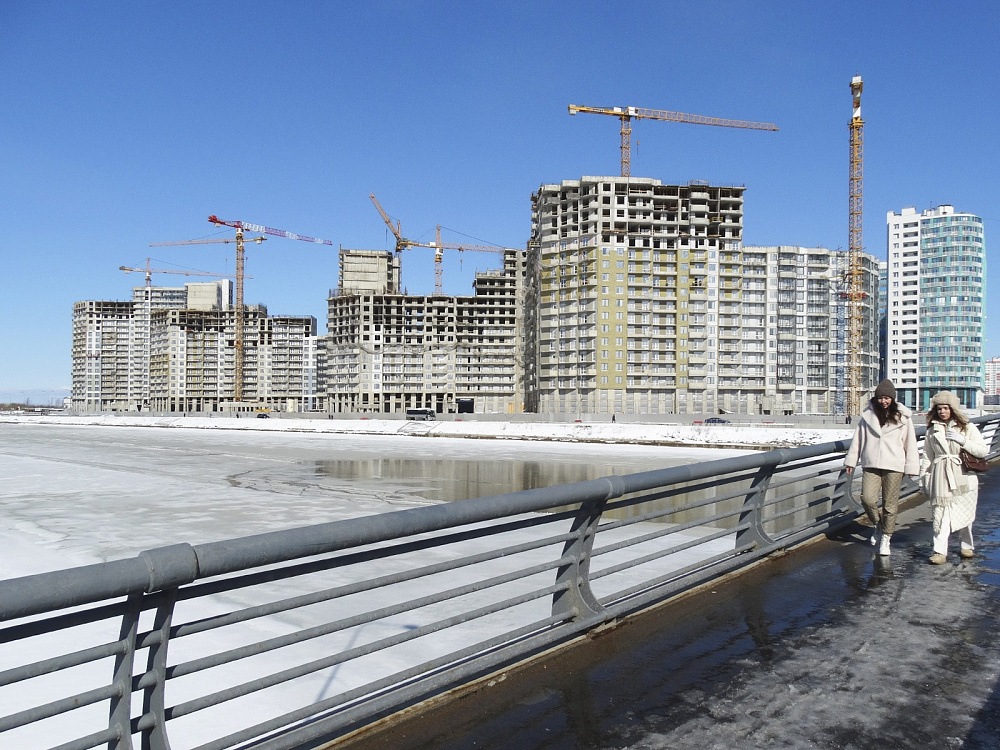

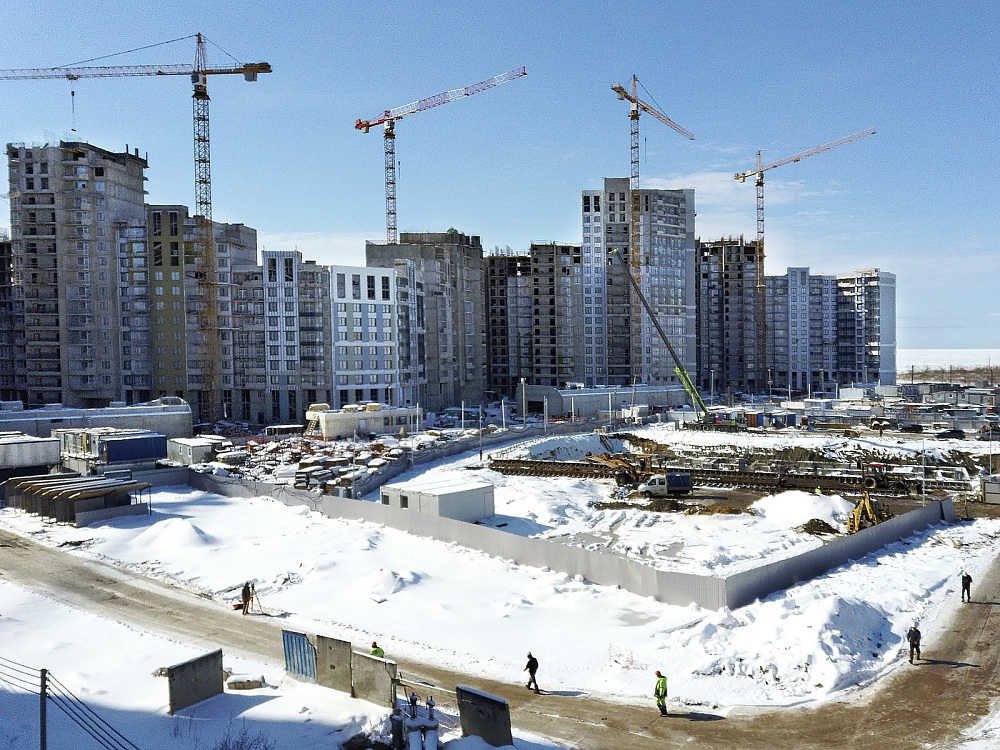

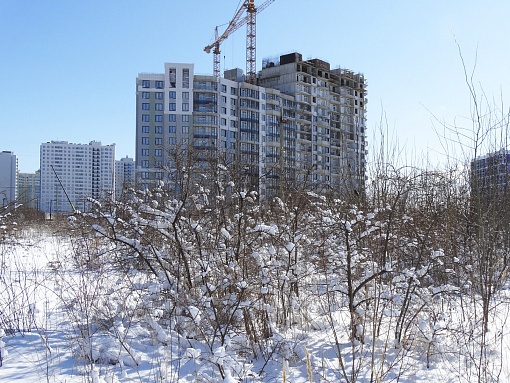

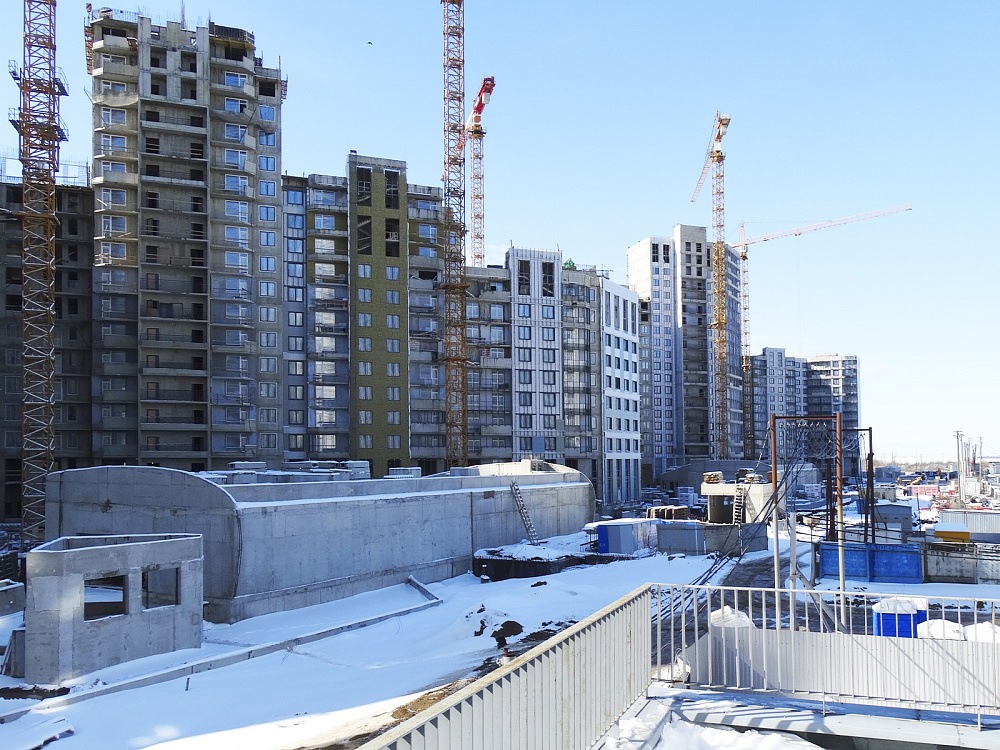

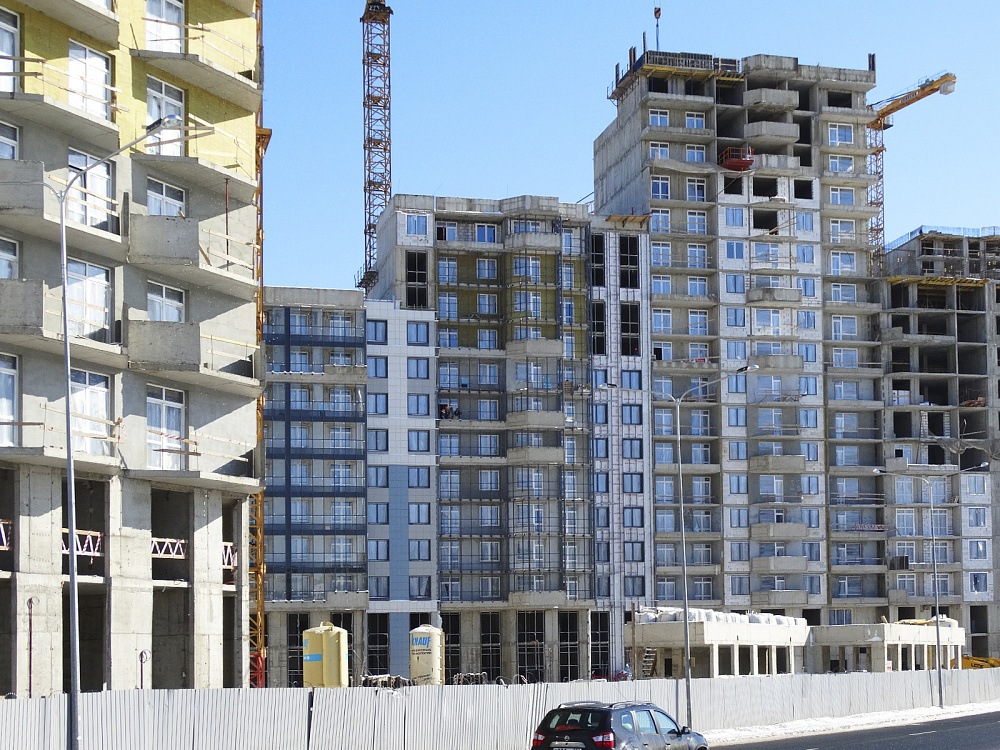

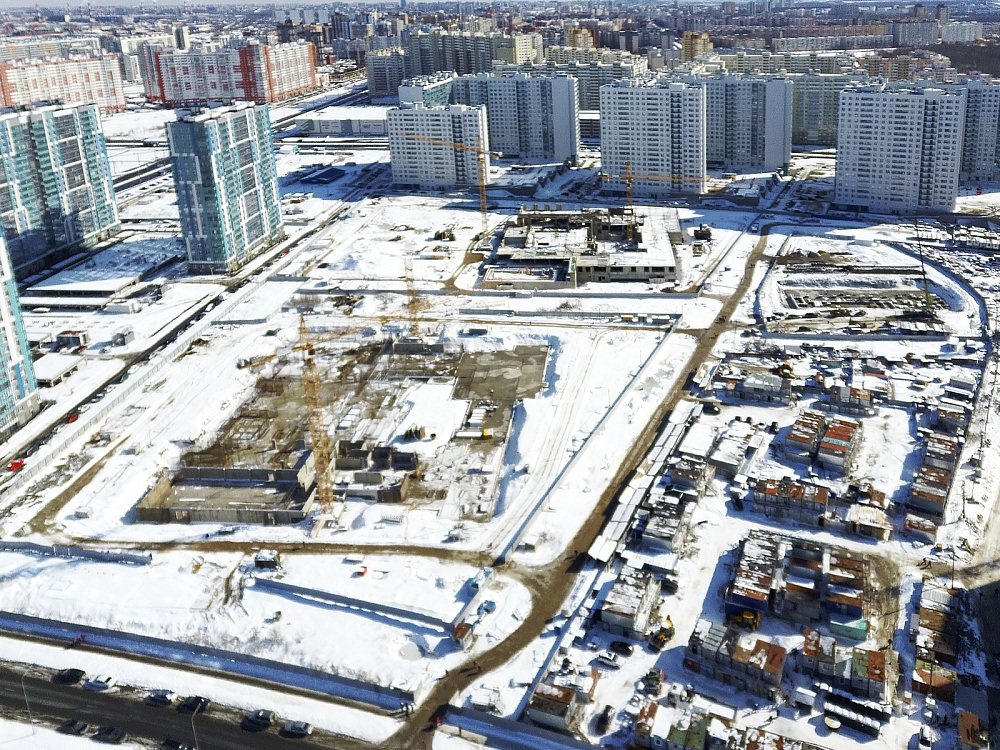

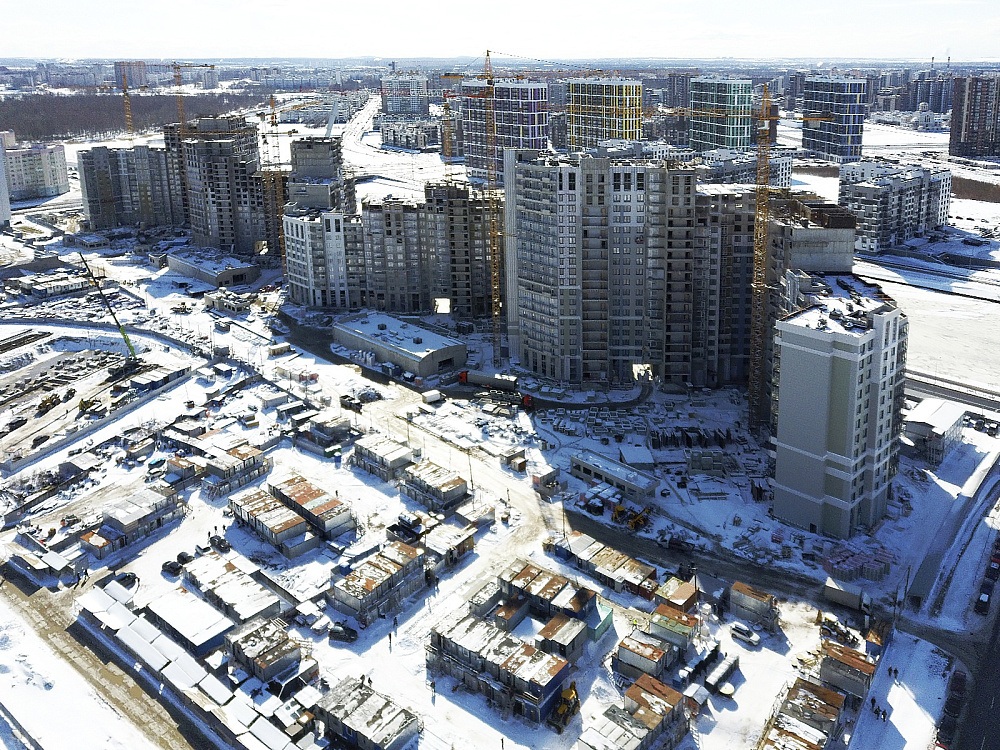

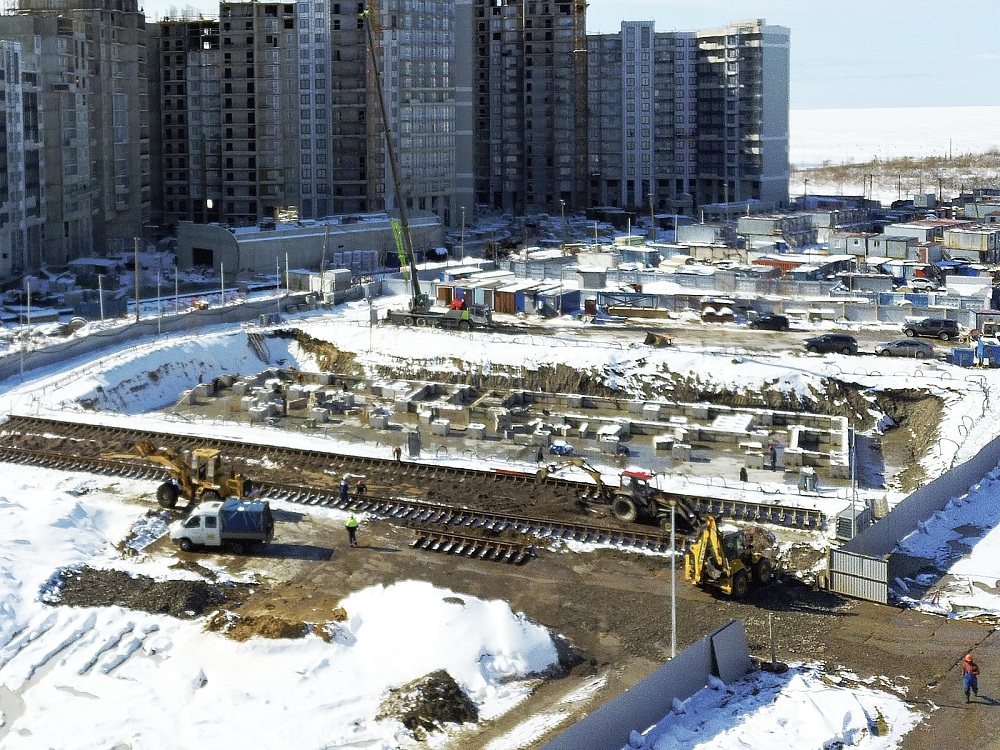

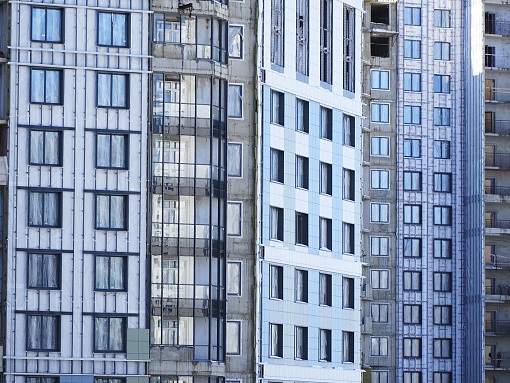

Ход работ по состоянию на март 2023.
Участок 241 (корпус 8)

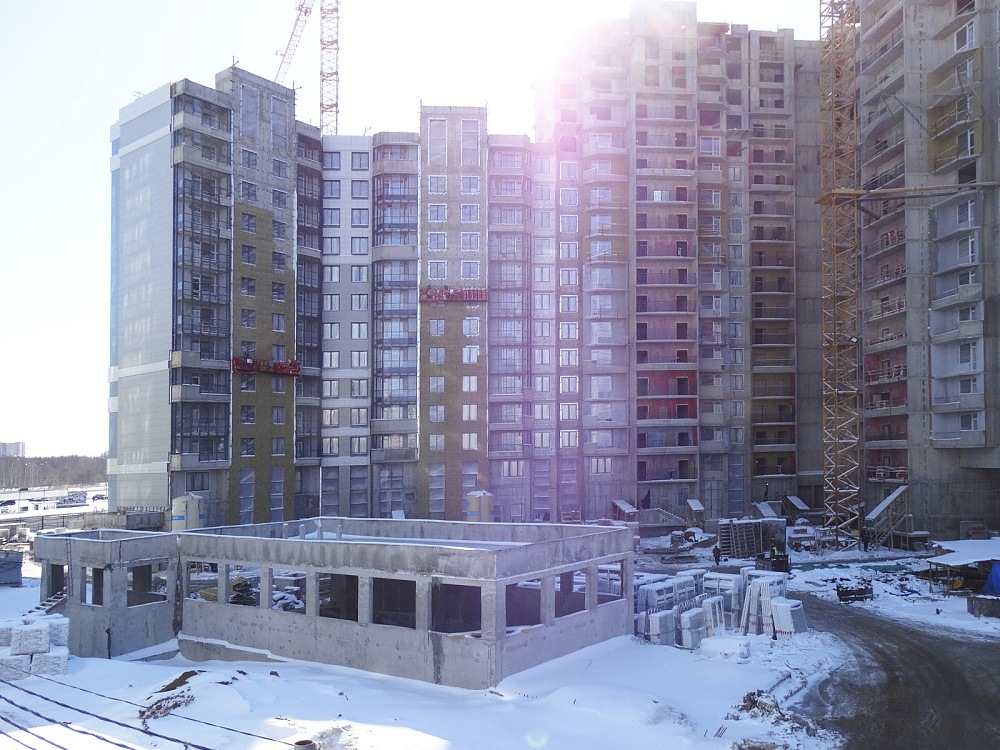

- выполняются монолитные работы и монтаж сборных железобетонных элементов;

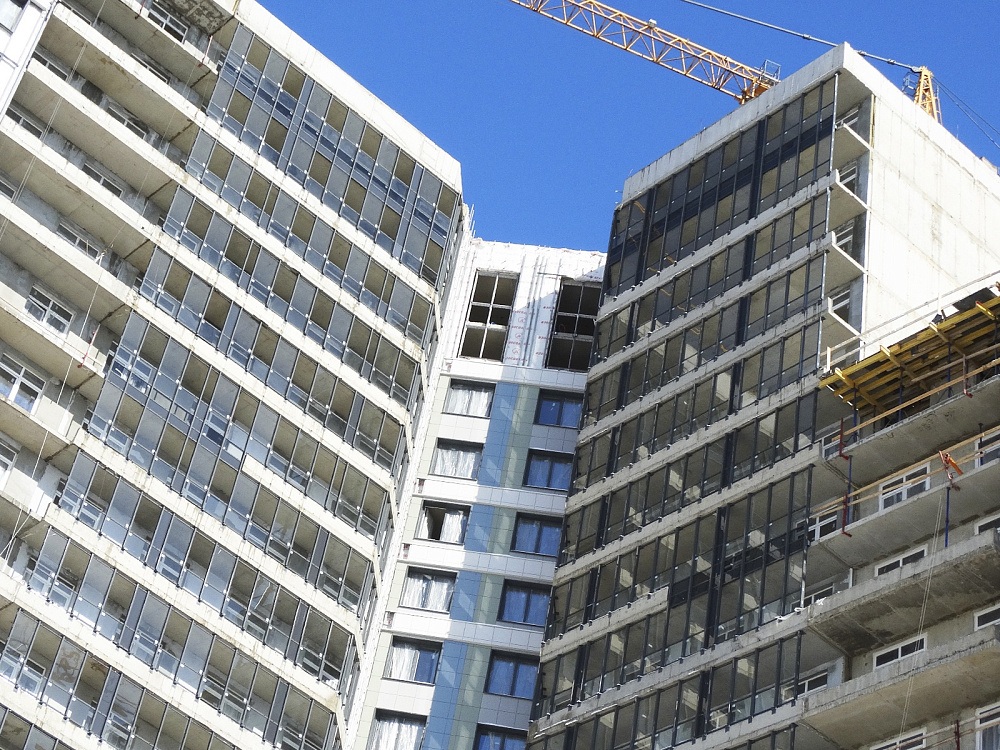

- кладка наружных и внутренних стен – 81%;

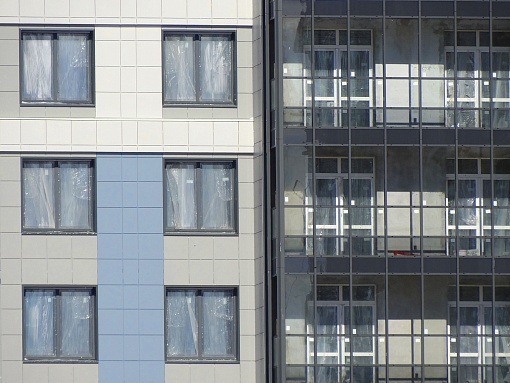

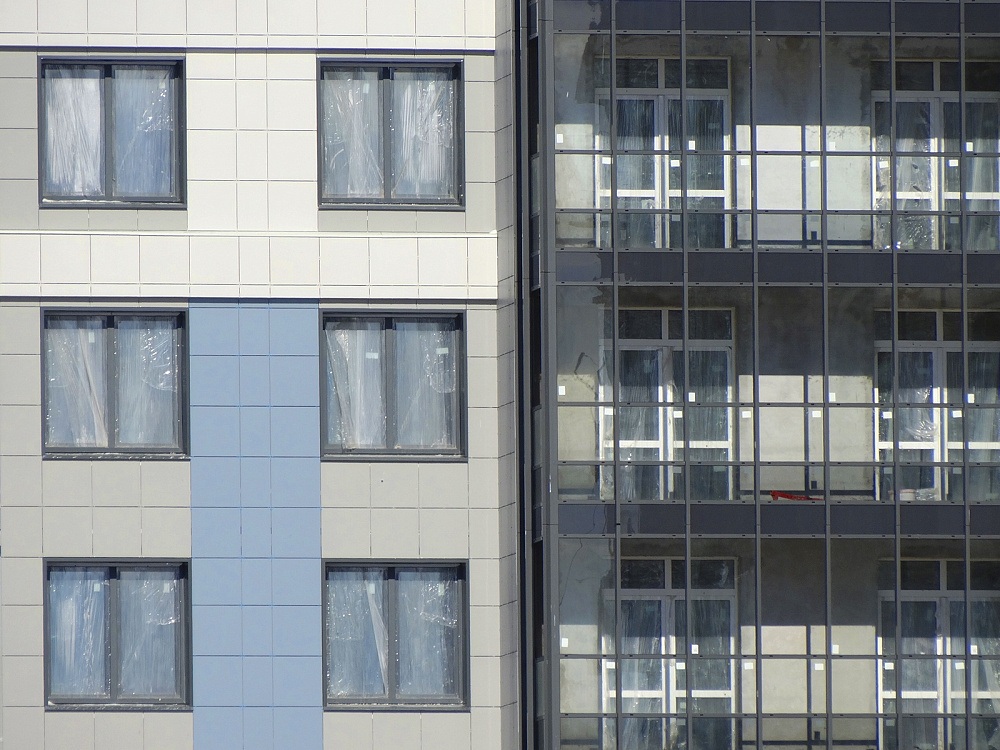

- монтаж оконных и балконных заполнений – 79%;

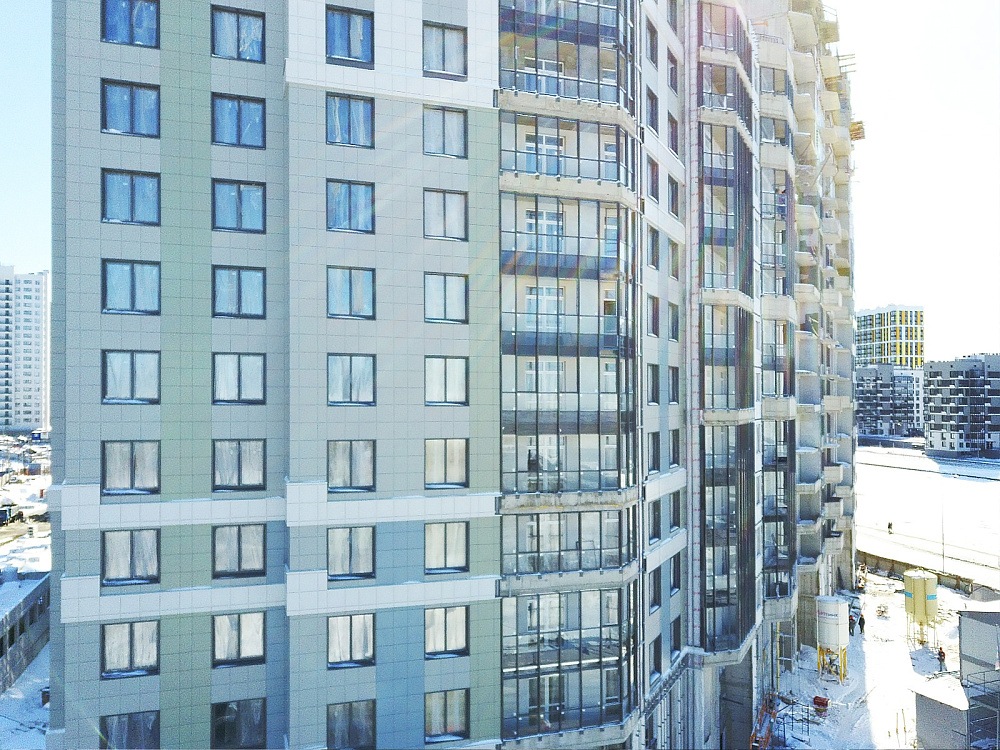

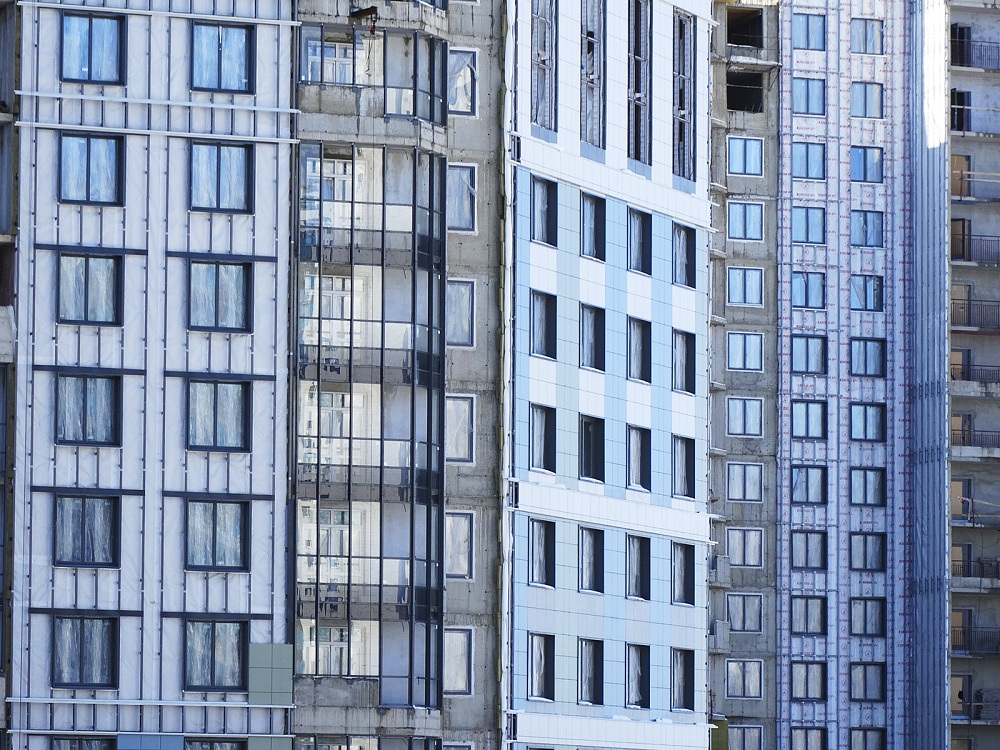

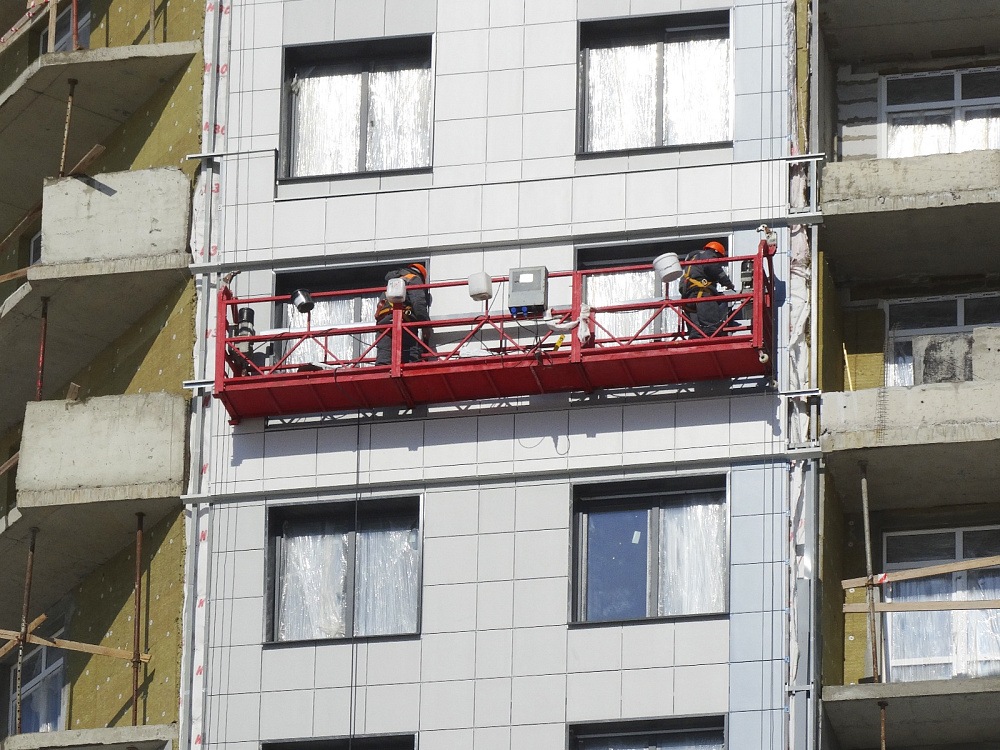

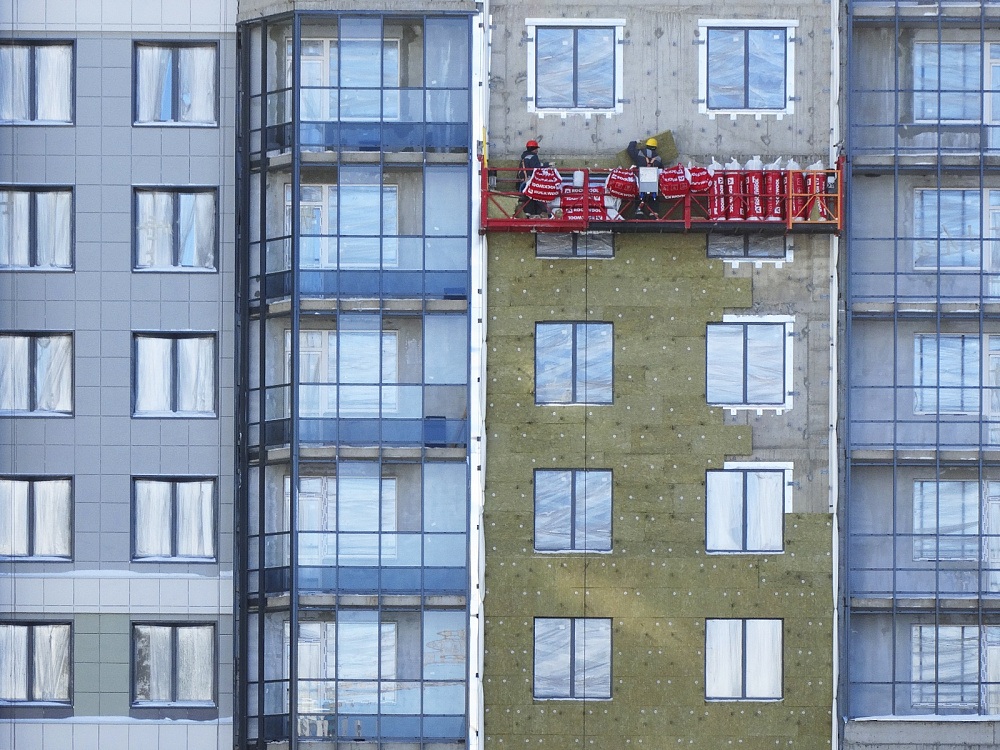

- монтаж штукатурного фасада – 55%;

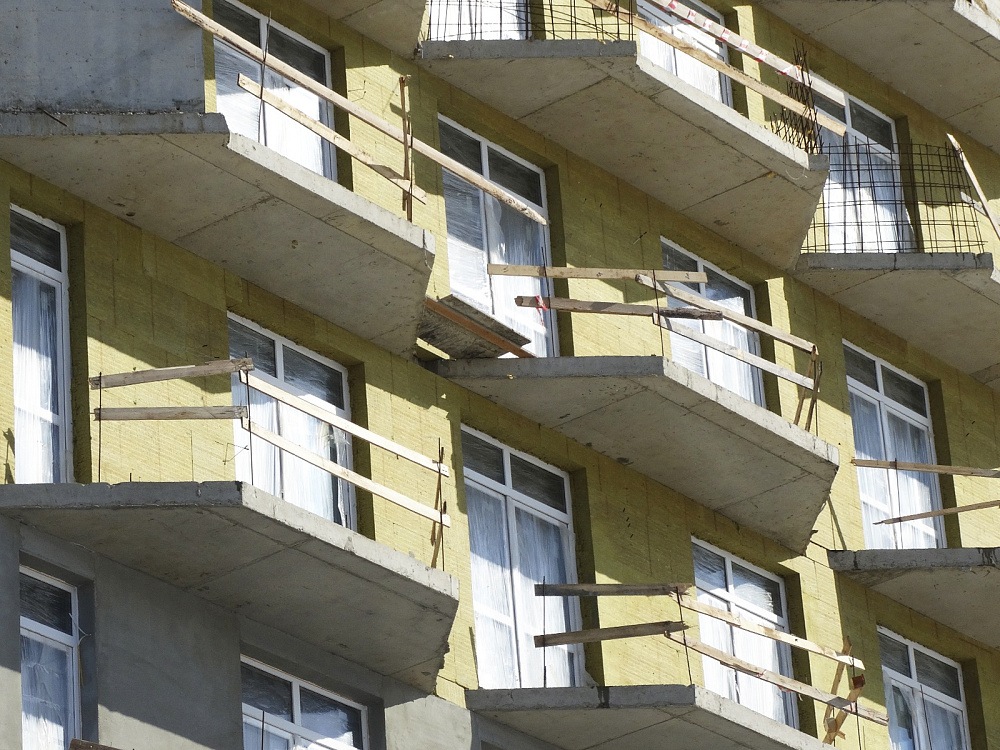

- устройство навесного фасада – 26%;
- монтаж системы отопления – 54%;
- монтаж системы внутреннего электроснабжения – 54%;
- монтаж внутреннего водоснабжения и канализации – 47%;
- штукатурка стен в квартирах и в местах общего пользования – 40%;
- облицовка стен плиткой в ванных комнатах и санузлах – 7%;;
- выполняются работы по устройству кровли на жилом доме;;
- выполняются работы по монтажу холодного и теплого витражного остекления;;
- выполняются работы по монтажу систем вентиляции и дымоудаления.
- Наружные сети: водопроводные ввода выполнены; теплосеть выполнена; приступили к монтажу наружной общесплавной канализации.
- Выполняются работы по монтажу лифтового оборудования.
- Выполняются работы по монтажу слаботочных систем.

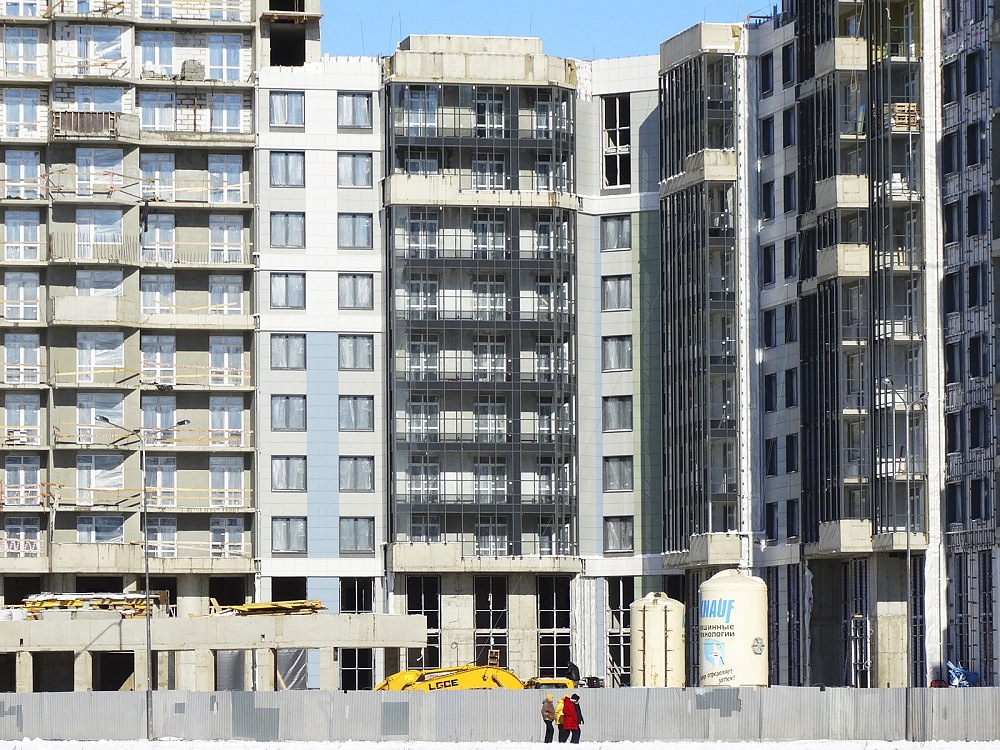

- Выполняется установка входных квартирных дверей и технических дверей.
Участок 242 (корпус 9)
- монолитные работы и работы по монтажу сборного железобетона;
- кладка наружных и внутренних стен – 57%;
- монтаж окон и балконных блоков – 56%;
- устройство штукатурного фасада – 15%;
- устройство навесного фасада – 12%;
- монтаж системы отопления – 27%;
- монтаж систем внутреннего водопровода и канализации – 9%;
- монтаж внутреннего электроснабжения – 5%;
- выполняются работы по устройству цементно- песчаной стяжки – 28%;
- выполняются штукатурные работы в квартирах и в местах общего пользования – 4%;
- выполняются работы по устройству кровли на жилом доме;
- выполняется установка металлических технических дверей;
- выполняется монтаж витражного холодного остекления.
- Наружные сети: водопроводные ввода; общесплавная канализация и теплосеть выполнены.
- Приступили к монтажу лифтового оборудования.
