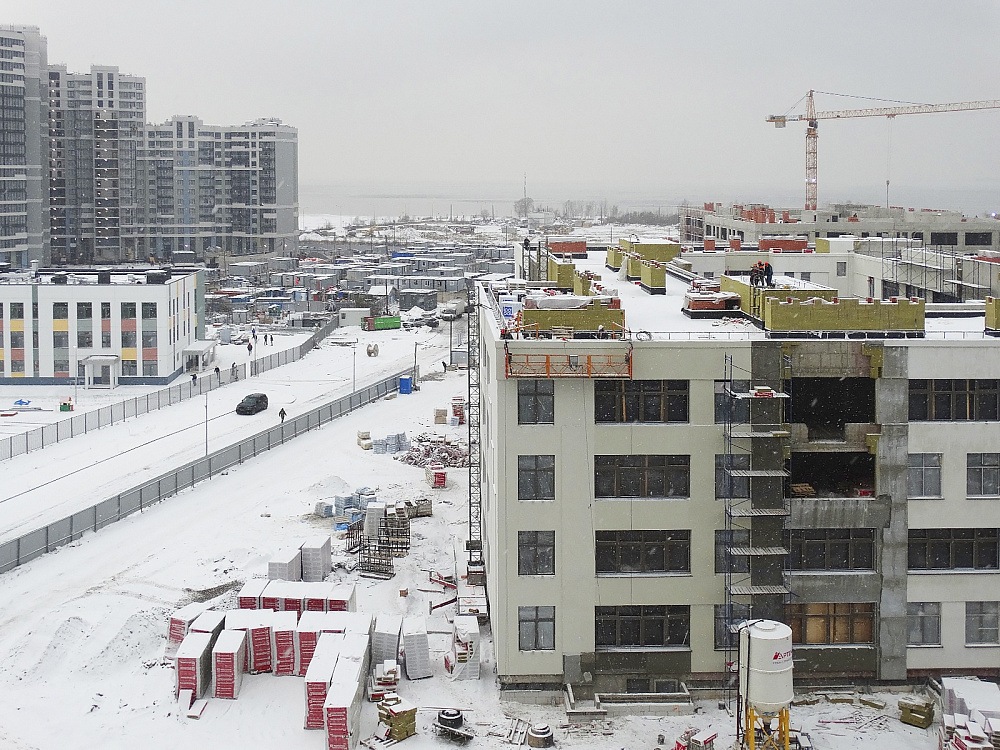

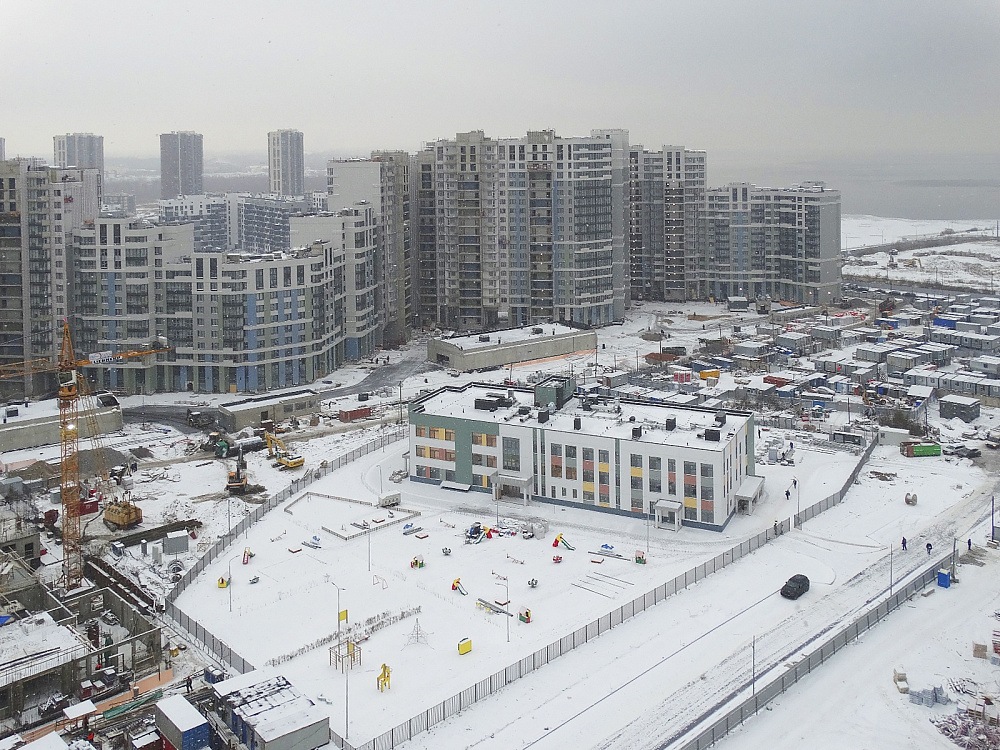

Пуско-наладочные работы лифтового оборудования.

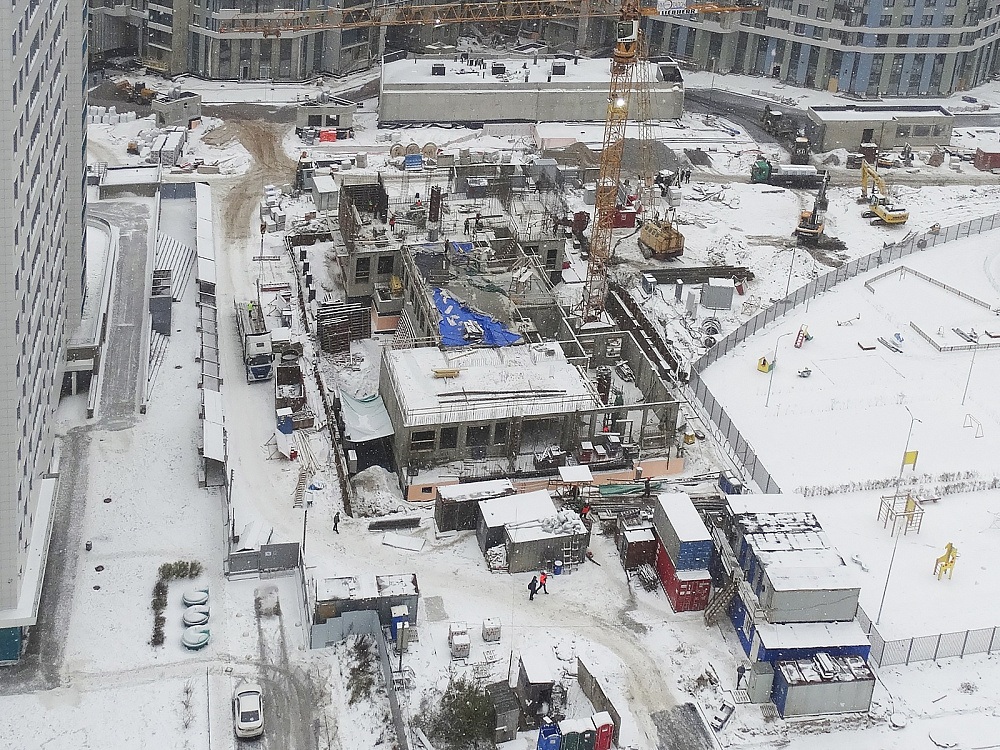

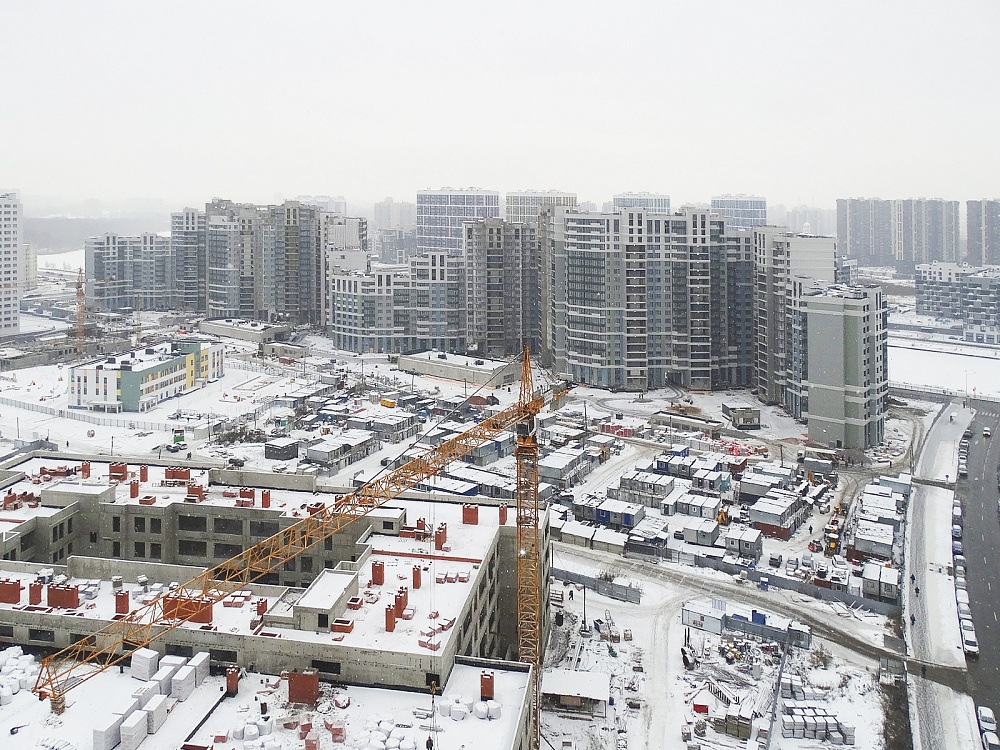

Застройщик ООО «Дудергофский проект» информирует о ходе строительства жилых корпусов на участках 241 (корпус 8) и 242 (корпус 9) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 30.11.2023 г. Жилой комплекс «Огни Залива» строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала). Проект реализуется в пять очередей. Дома I и II очереди сданы и заселены. Дома III очереди вдоль Дудергофского канала вводятся в эксплуатацию в 2023 г.

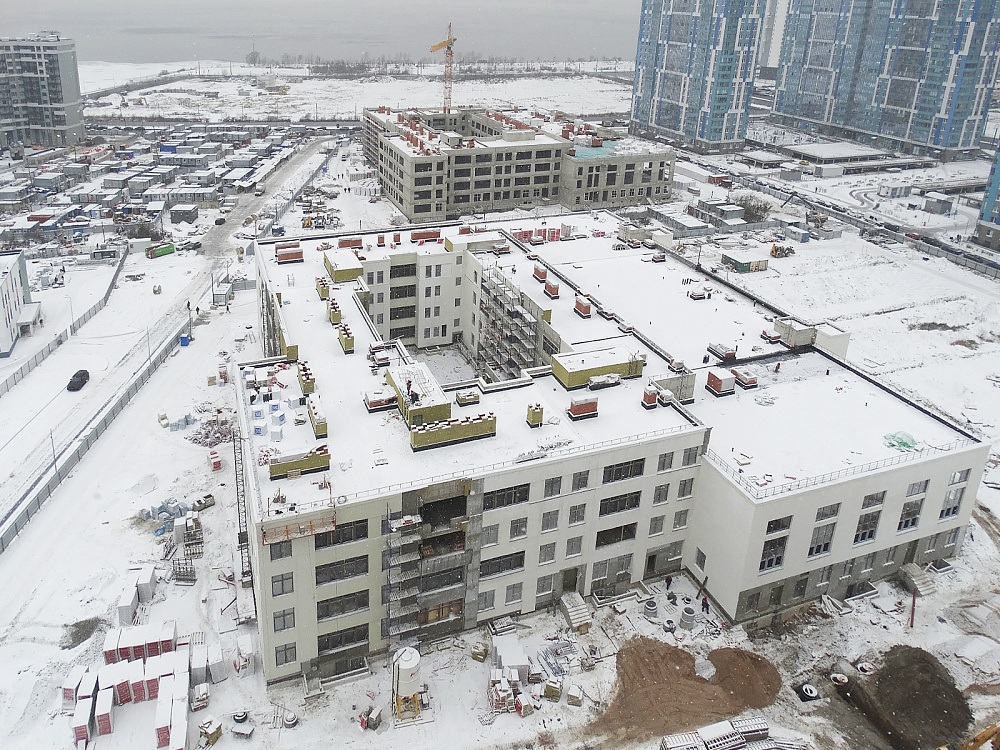

Ход работ по состоянию на 30.11.2023.

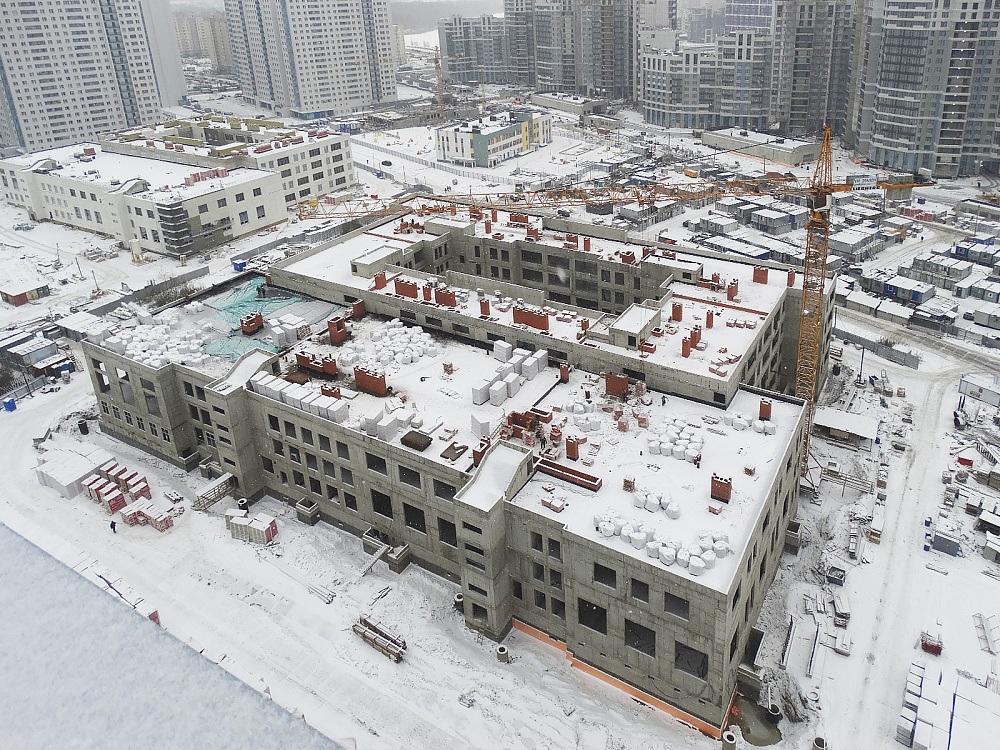

Участок 241 (корпус 8)
- монолитные работы и монтаж сборных железобетонных элементов – выполнено 100%;
- кладка наружных и внутренних стен – 99%;

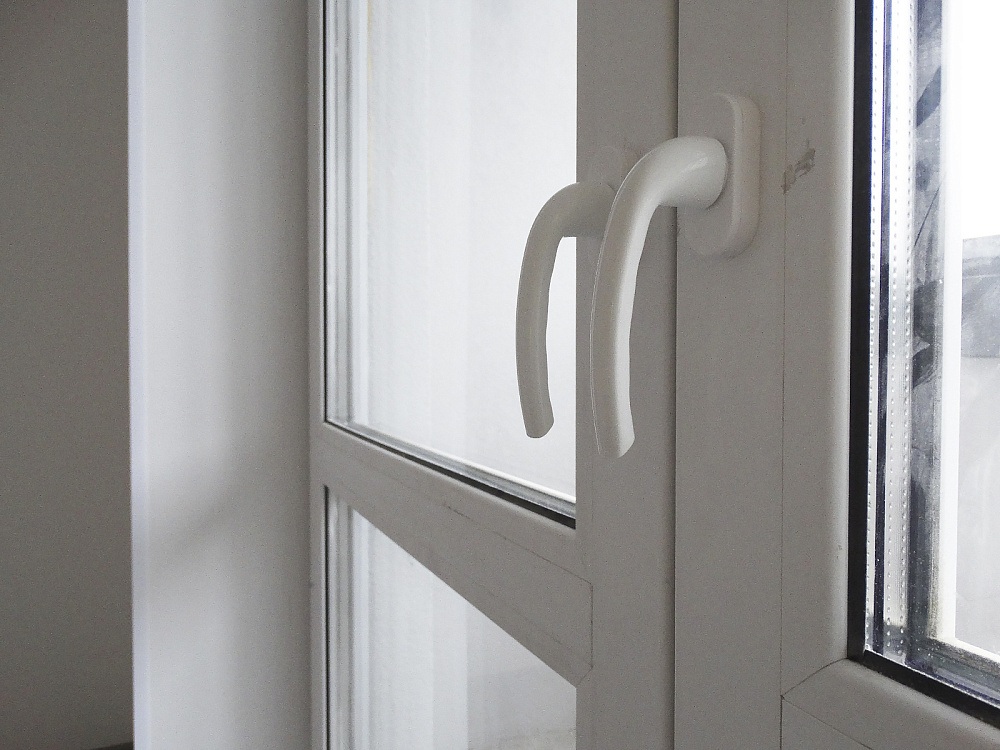

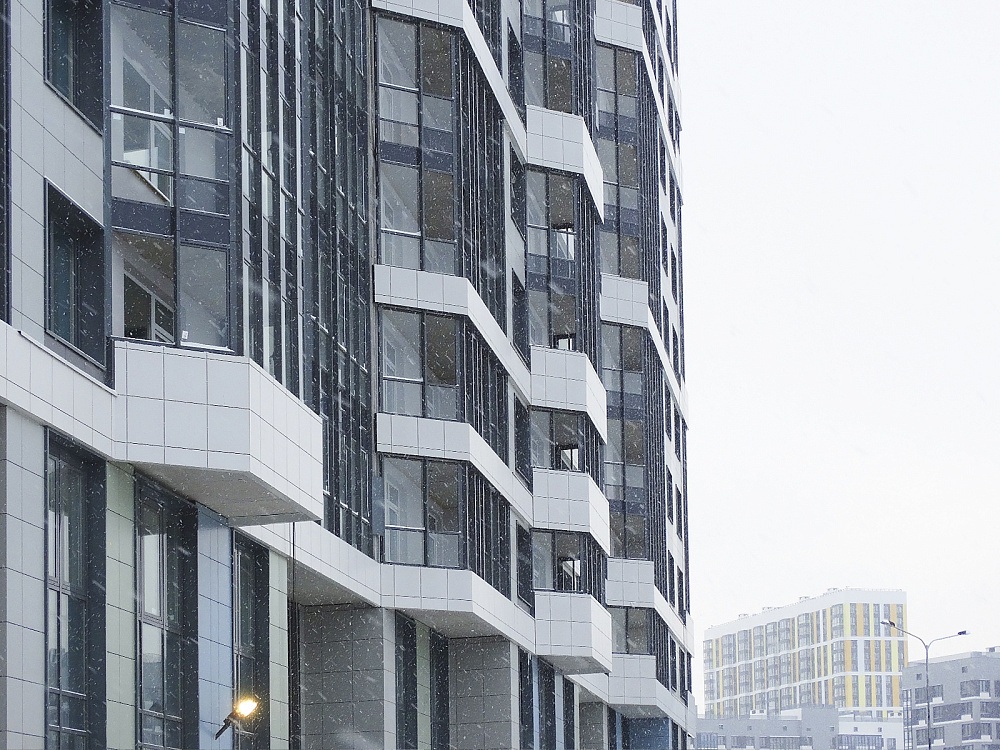

- монтаж оконных и балконных заполнений – 99%;
- монтаж штукатурного фасада – 95%;

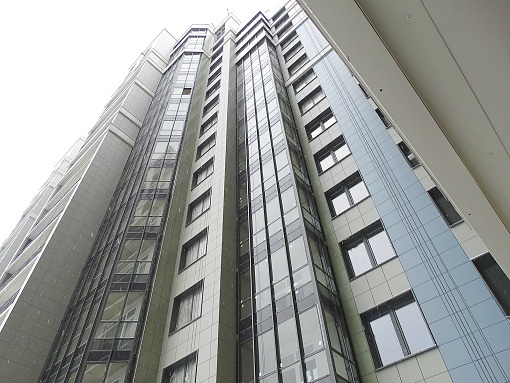

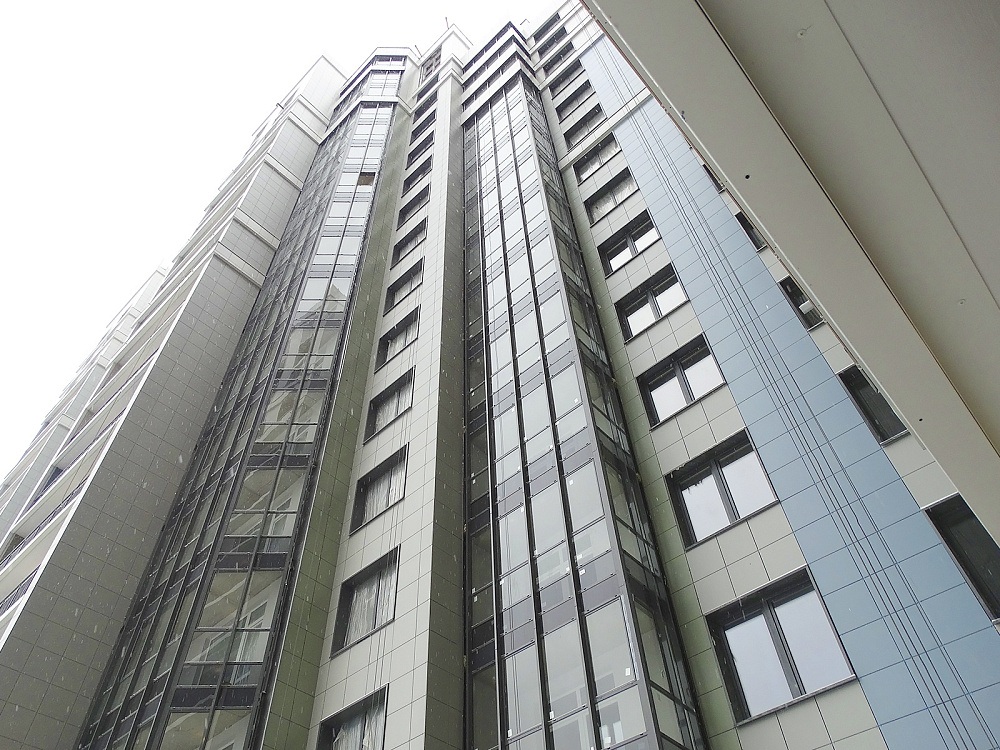

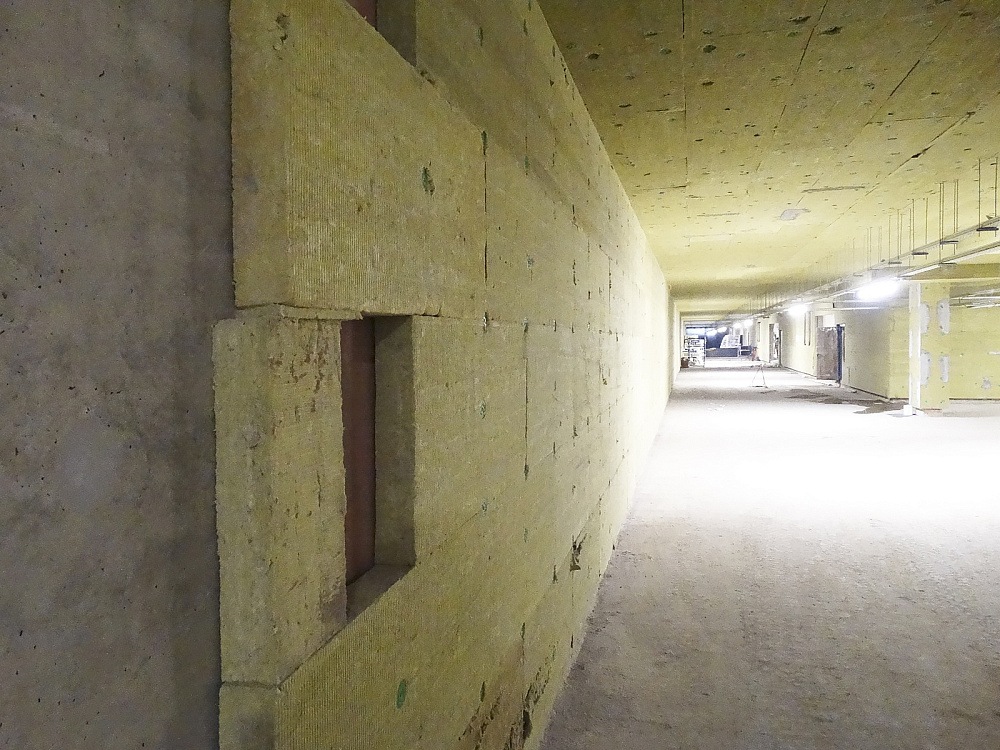

- устройство навесного фасада – 90%;

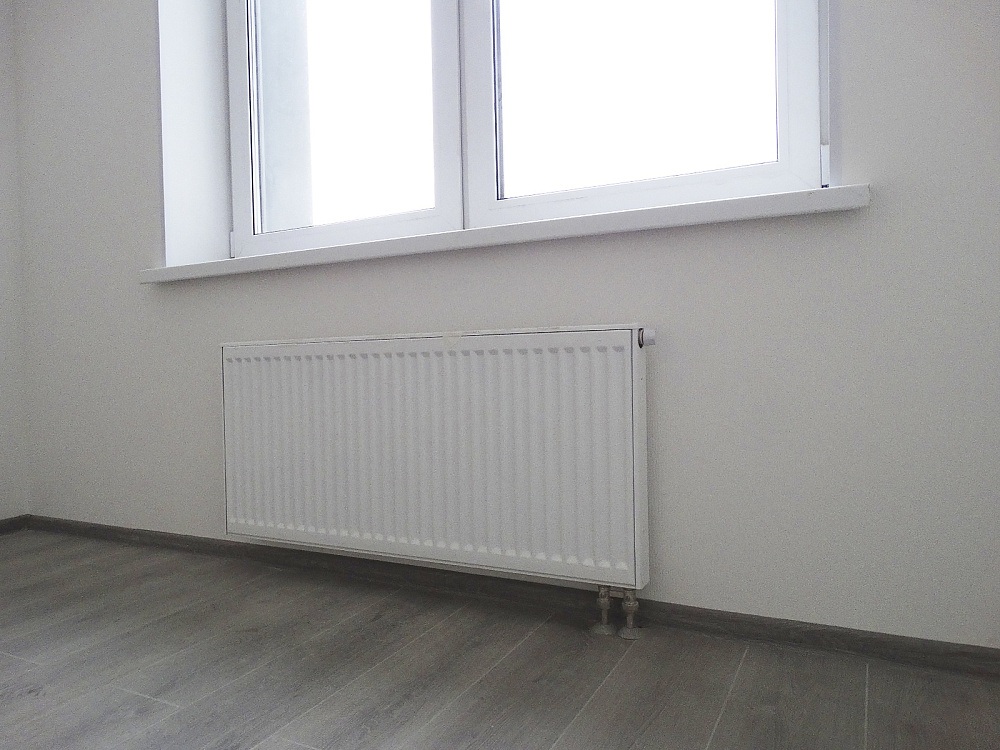

- монтаж системы отопления – 99%;

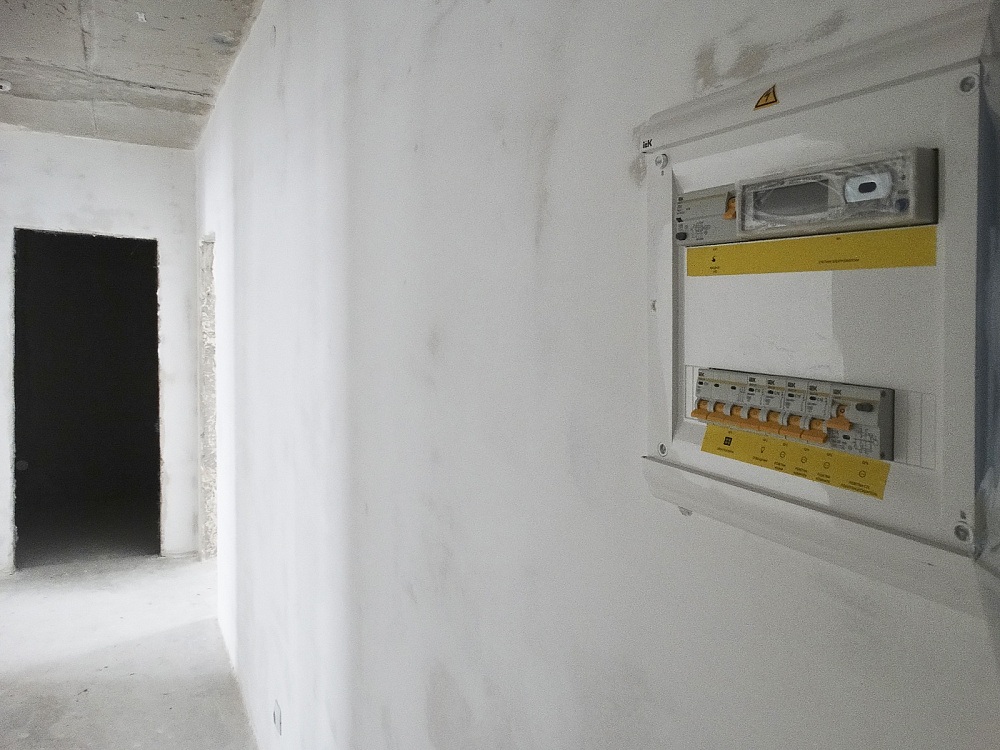

- монтаж системы внутреннего электроснабжения – 94%;
- монтаж внутреннего водоснабжения и канализации – 94%;

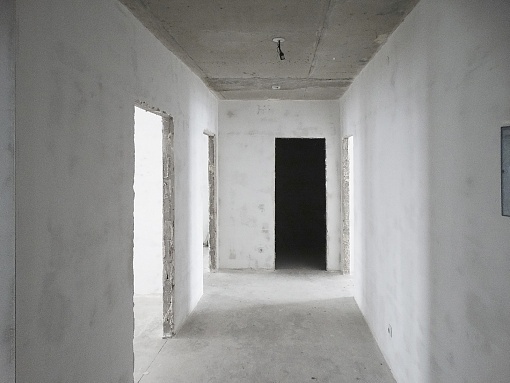

- штукатурка стен в квартирах и в местах общего пользования – 93%;

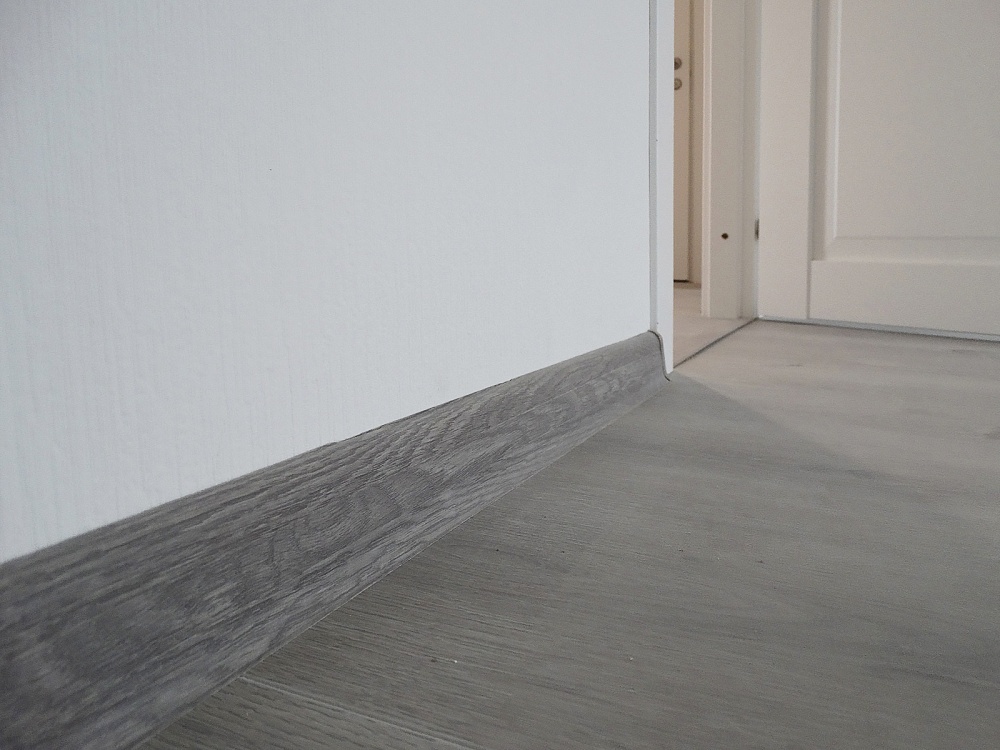

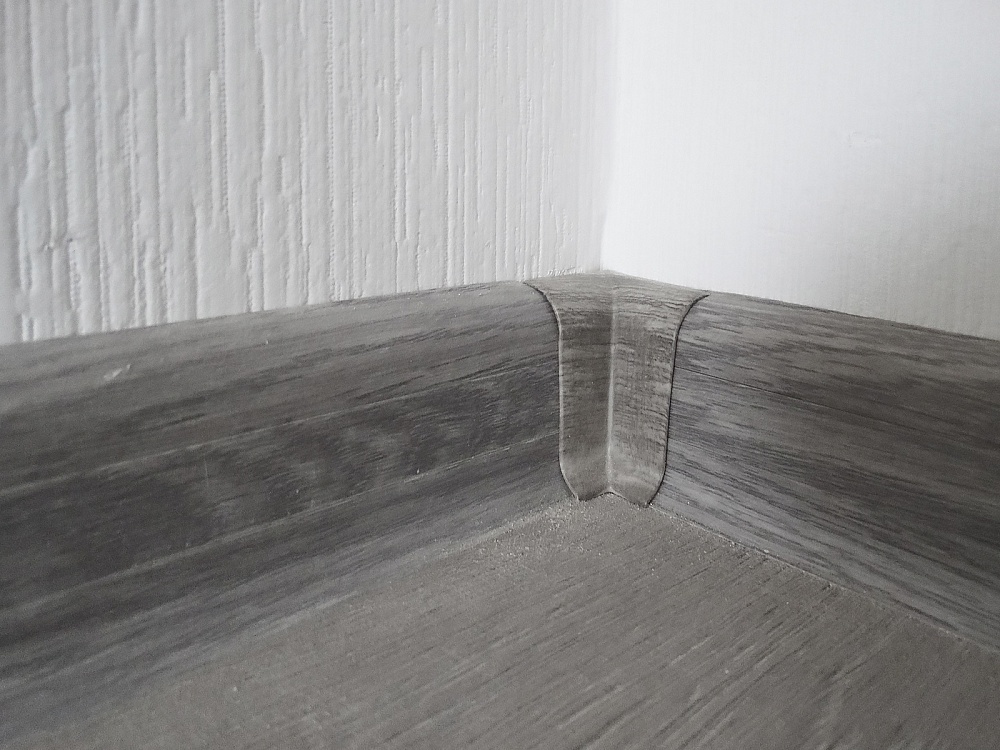

- шпатлевание стен и потолков квартир - 95%;
- натяжные потолки – 60%;

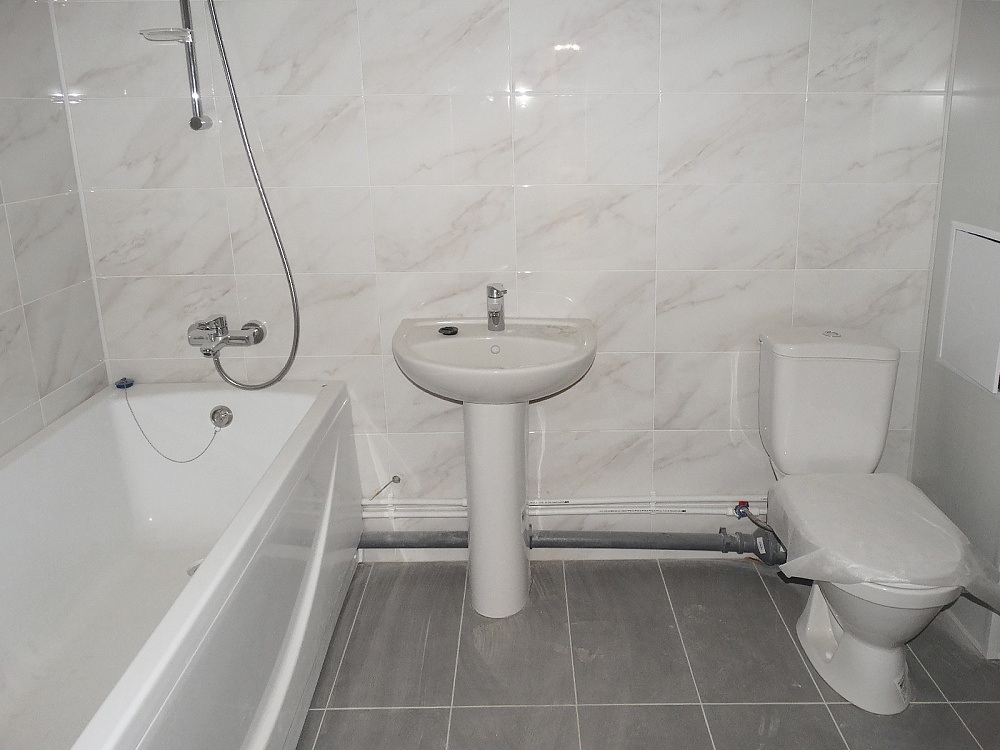

- облицовка стен плиткой в ванных комнатах и санузлах – 95%;
- выполняются работы по устройству кровли на жилом доме - 99%;
- выполняются работы по устройству цементно- песчаной стяжки – 97%;

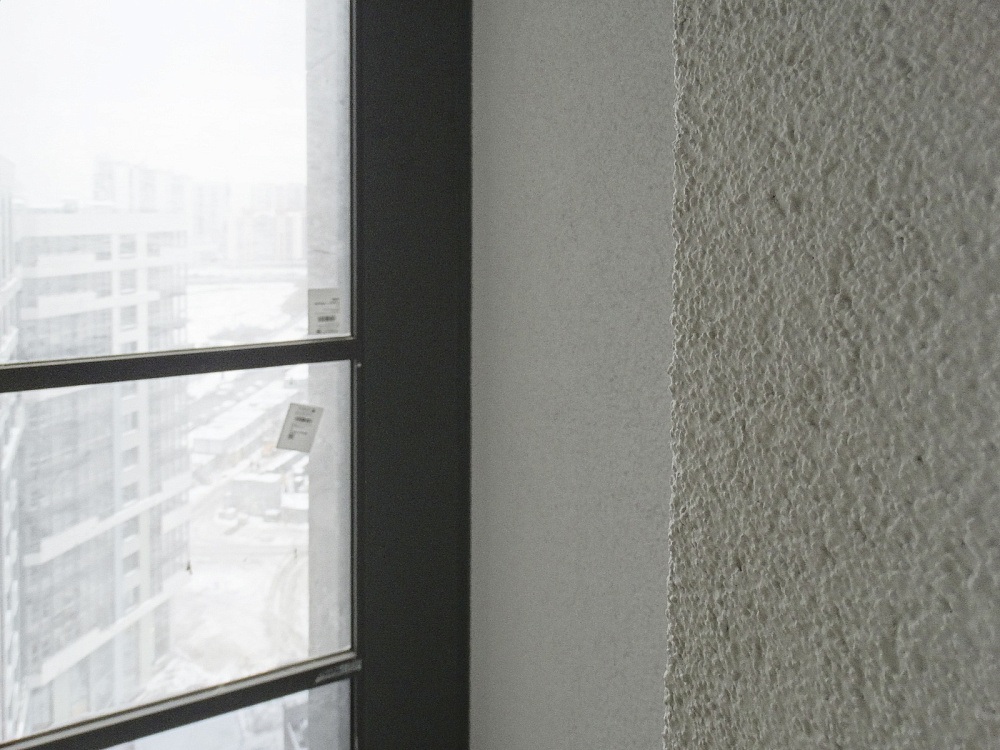

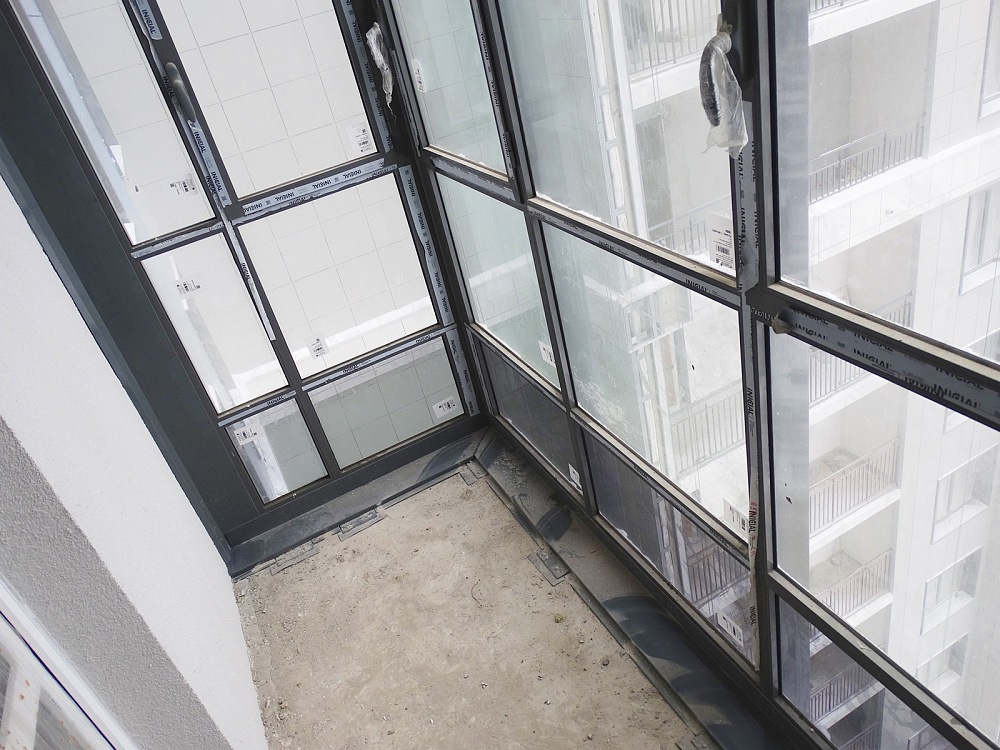

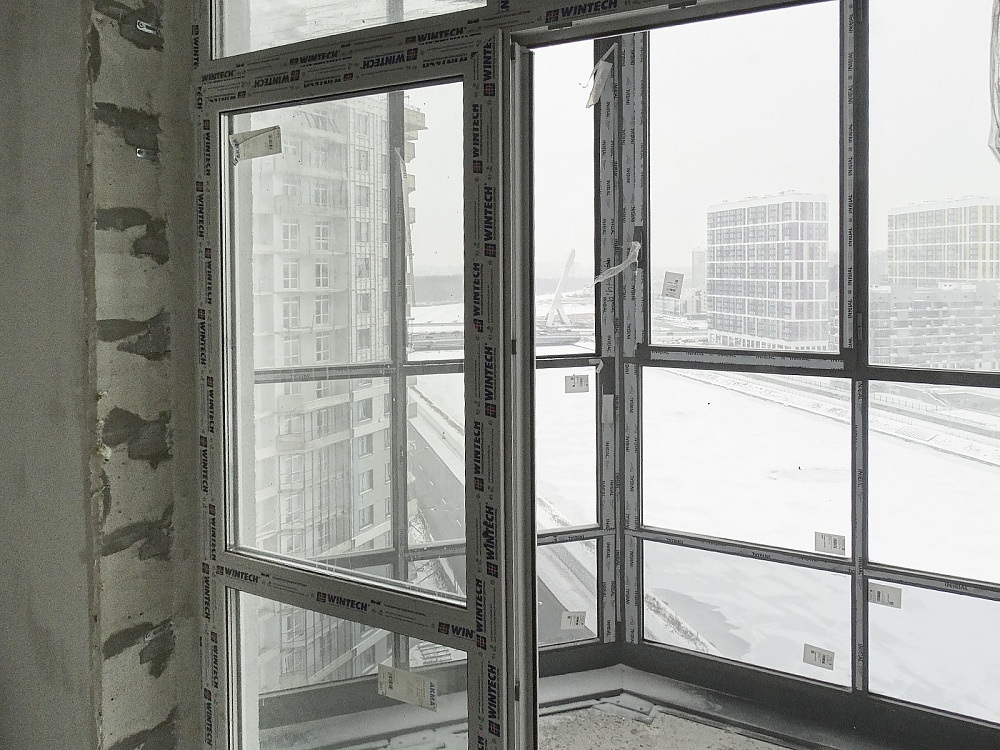

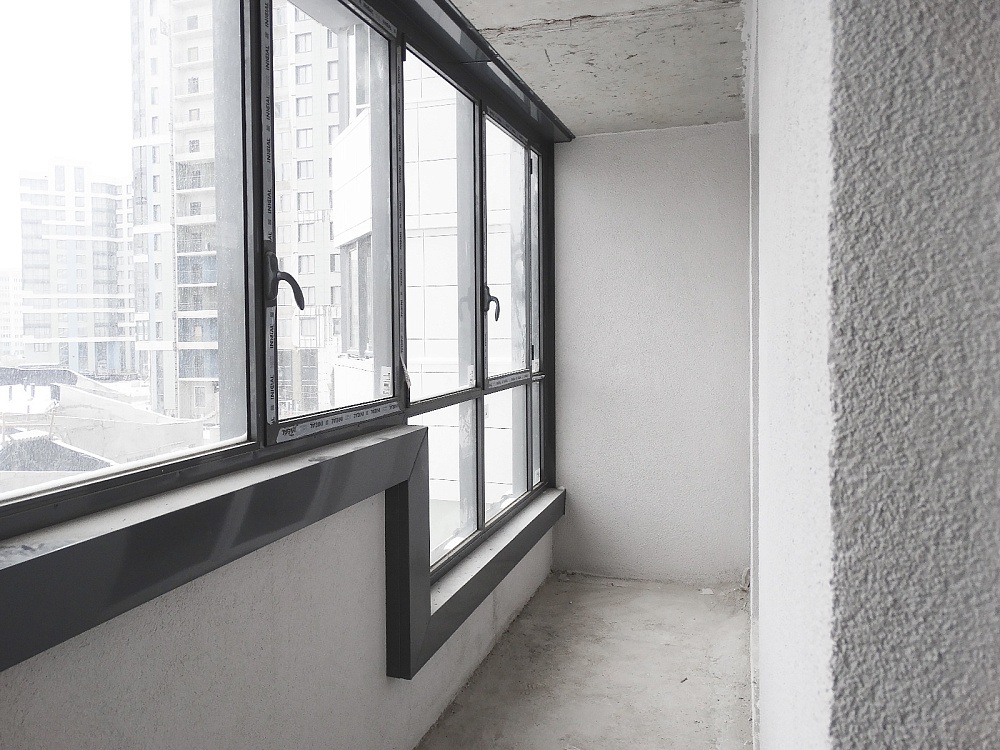

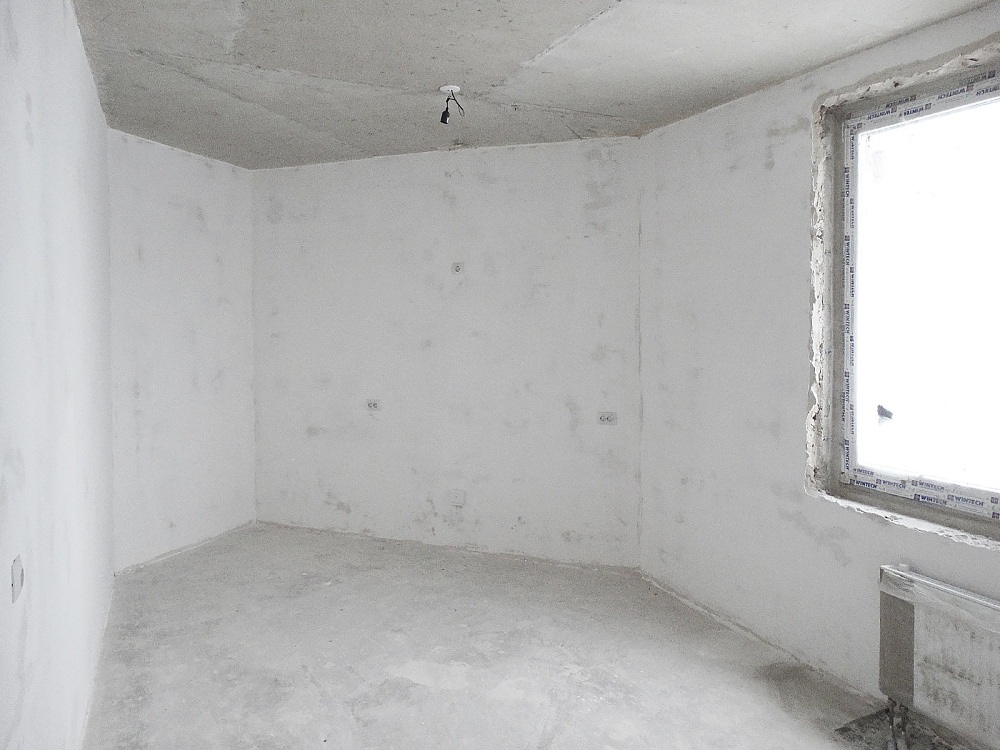

- выполняются работы по монтажу холодного и теплого витражного остекления - 90%;
- выполняются работы по монтажу систем вентиляции и дымоудаления - 89%;
- наружные сети: водопроводные ввода выполнены; теплосеть выполнена - 100%;

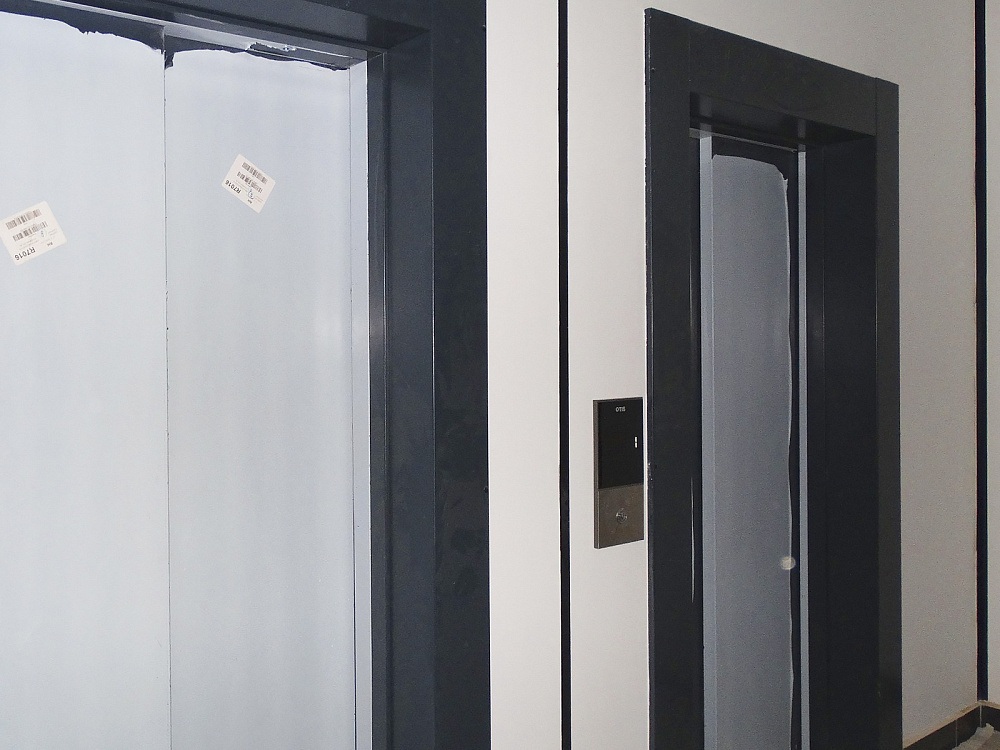

- выполняются работы по монтажу лифтового оборудования - 100%; проводятся пуско-наладочные работы;

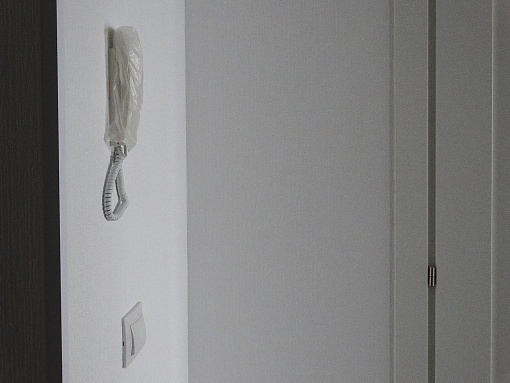

- выполняются работы по монтажу слаботочных систем - 90%;

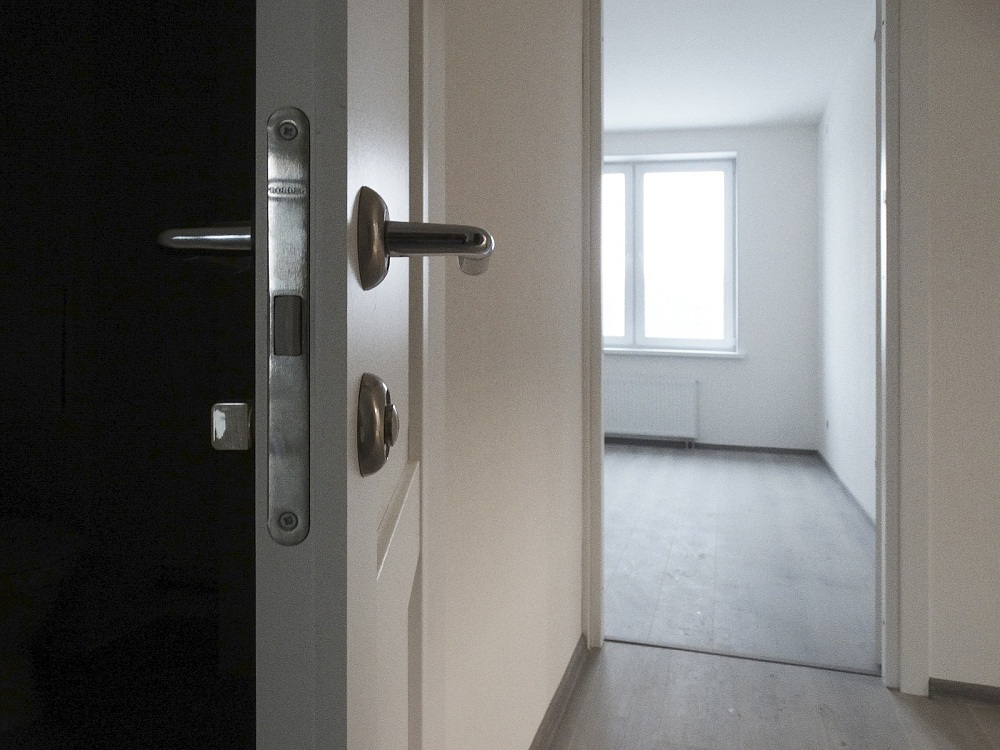

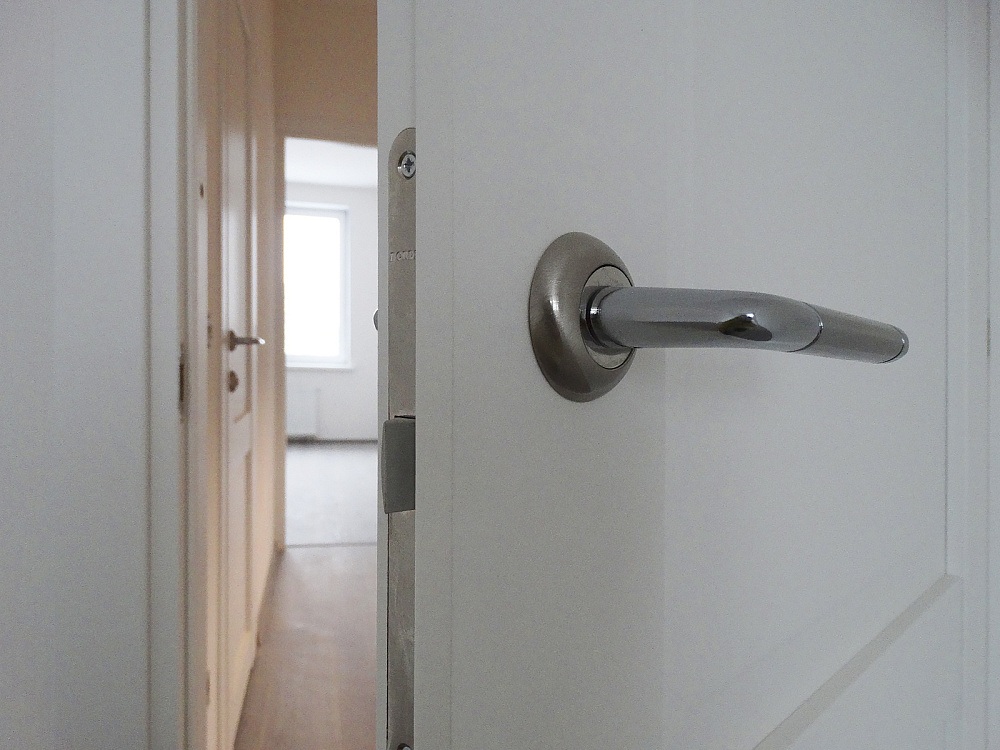

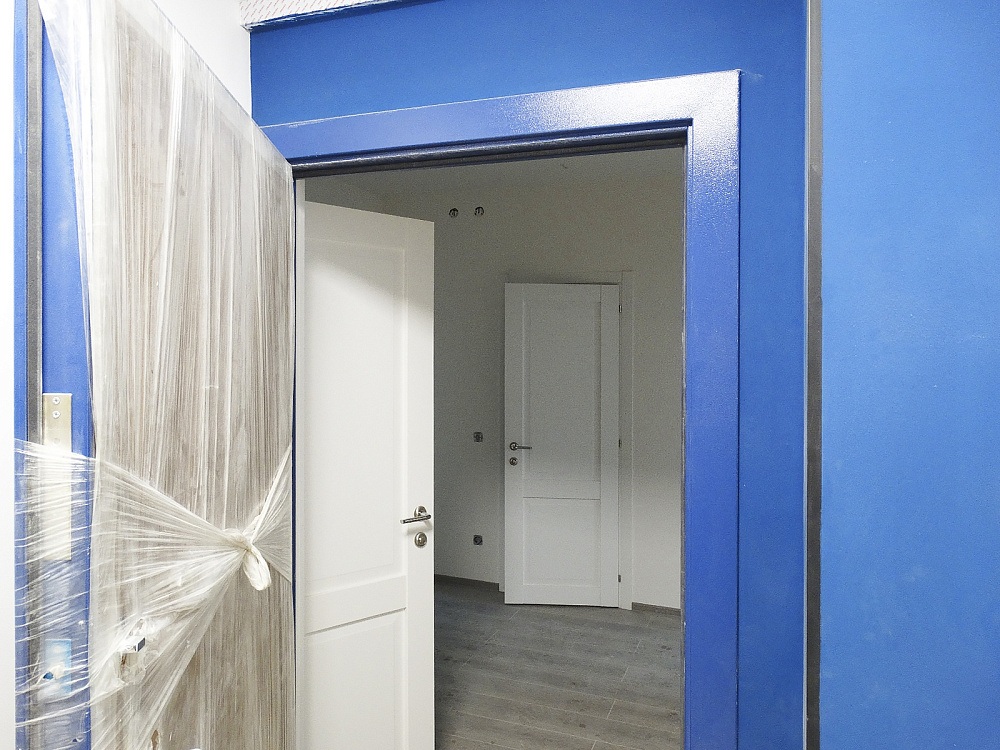

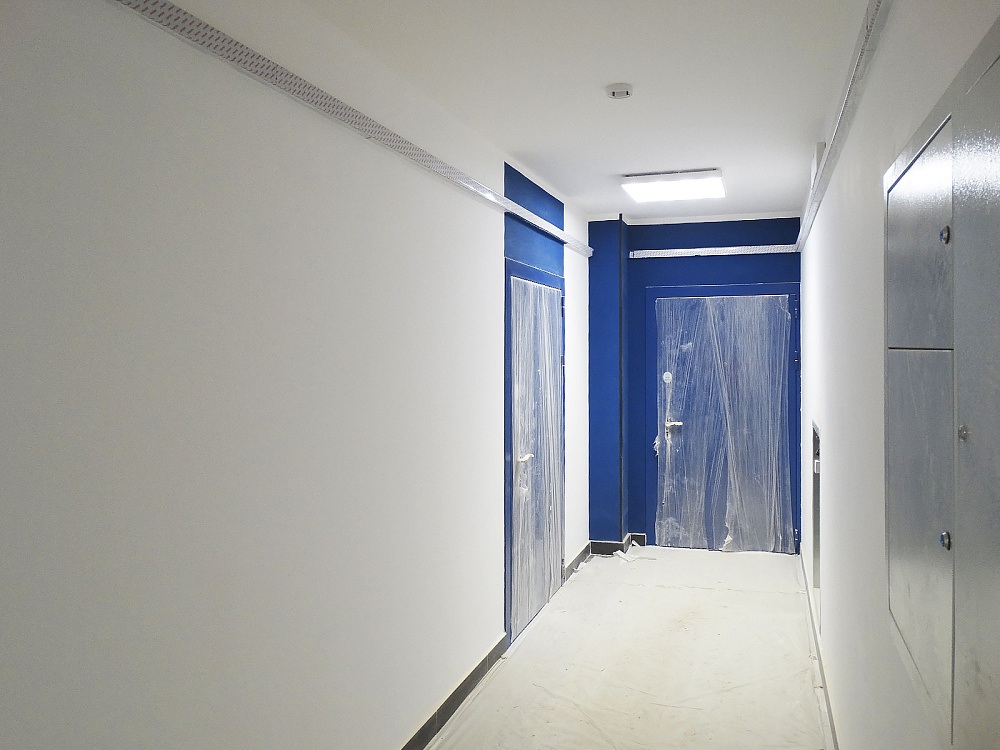

- выполняется установка входных квартирных дверей и технических дверей - 98%;

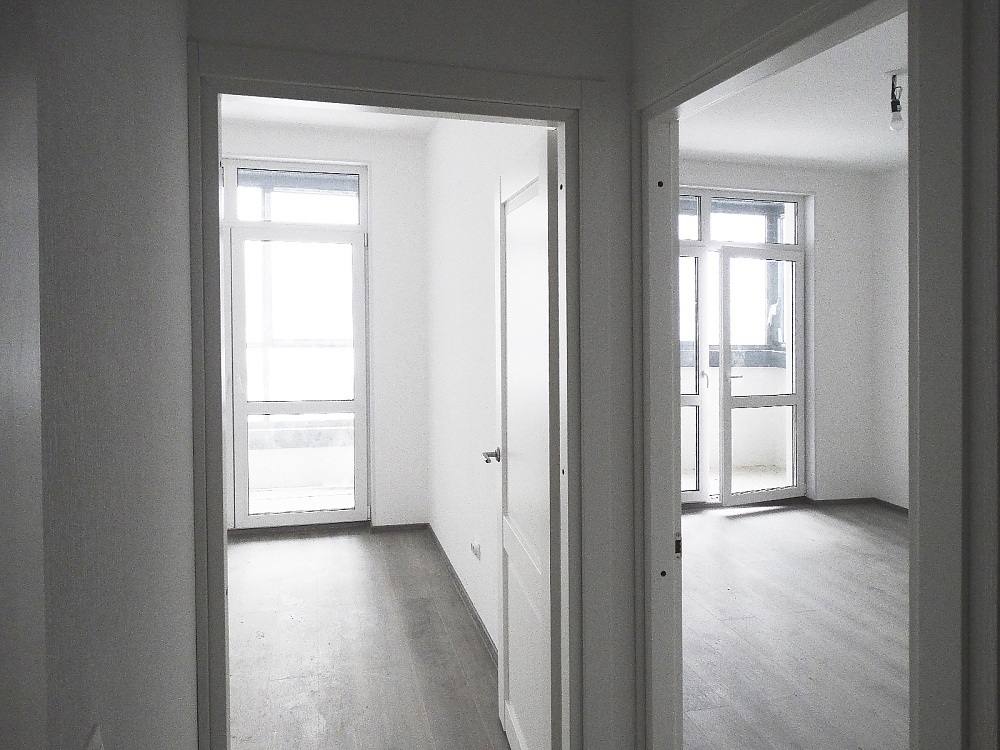

- оклейка стен обоями - 35%;

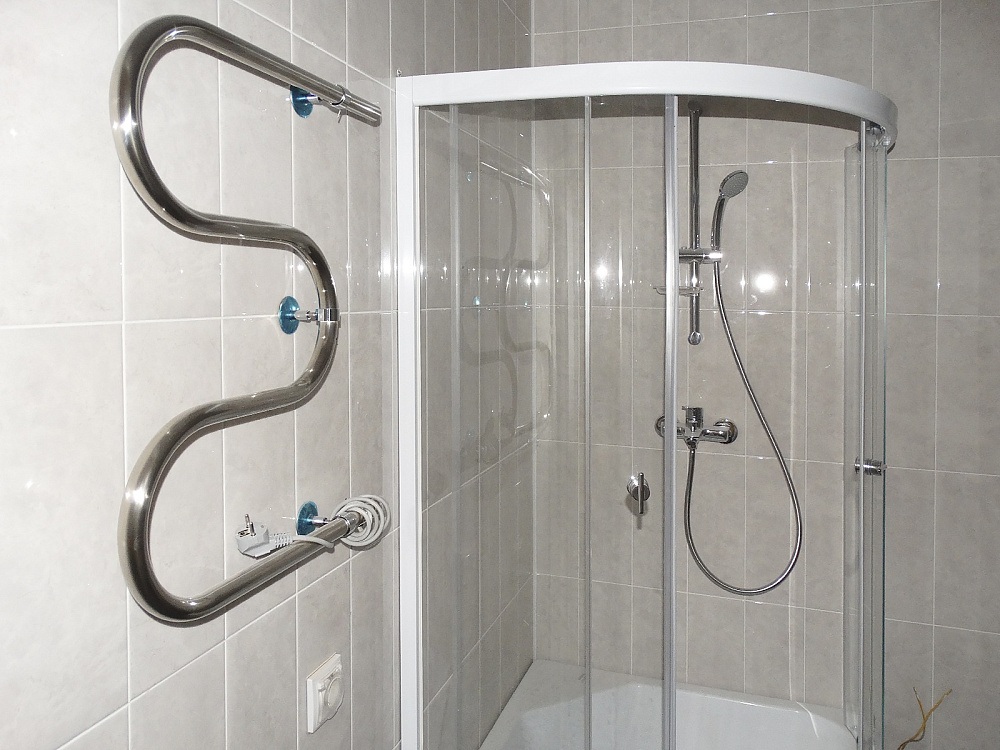

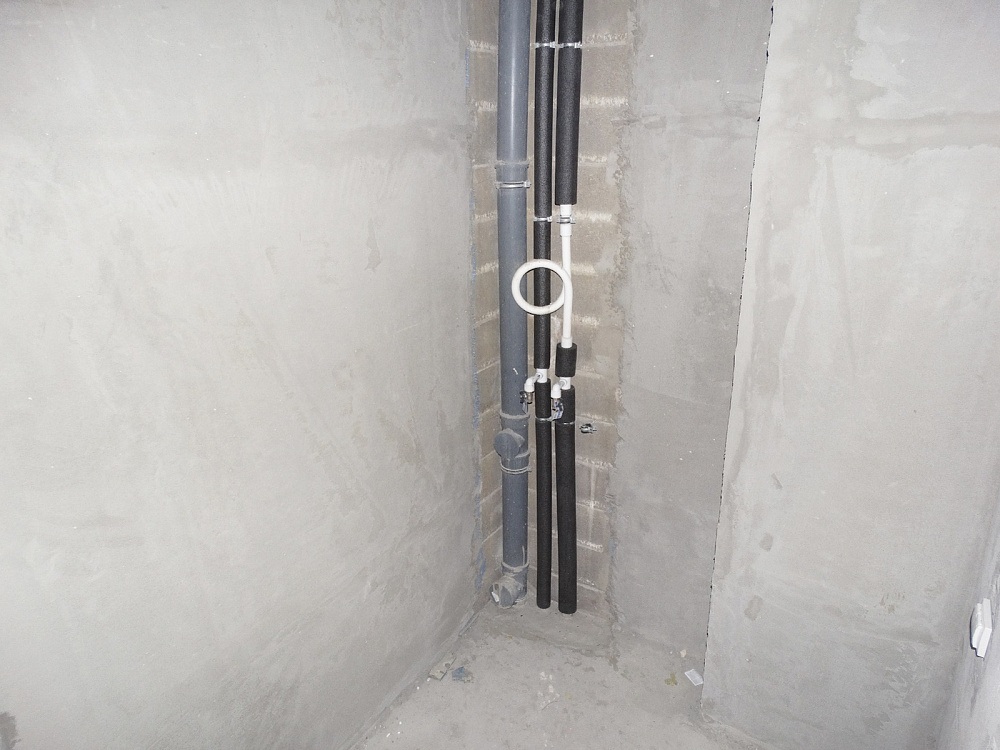

- монтаж сантехнического оборудования - 50%;

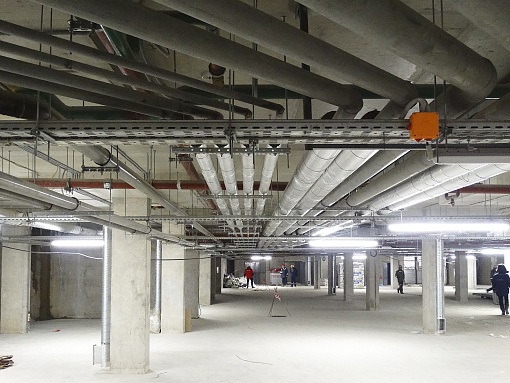

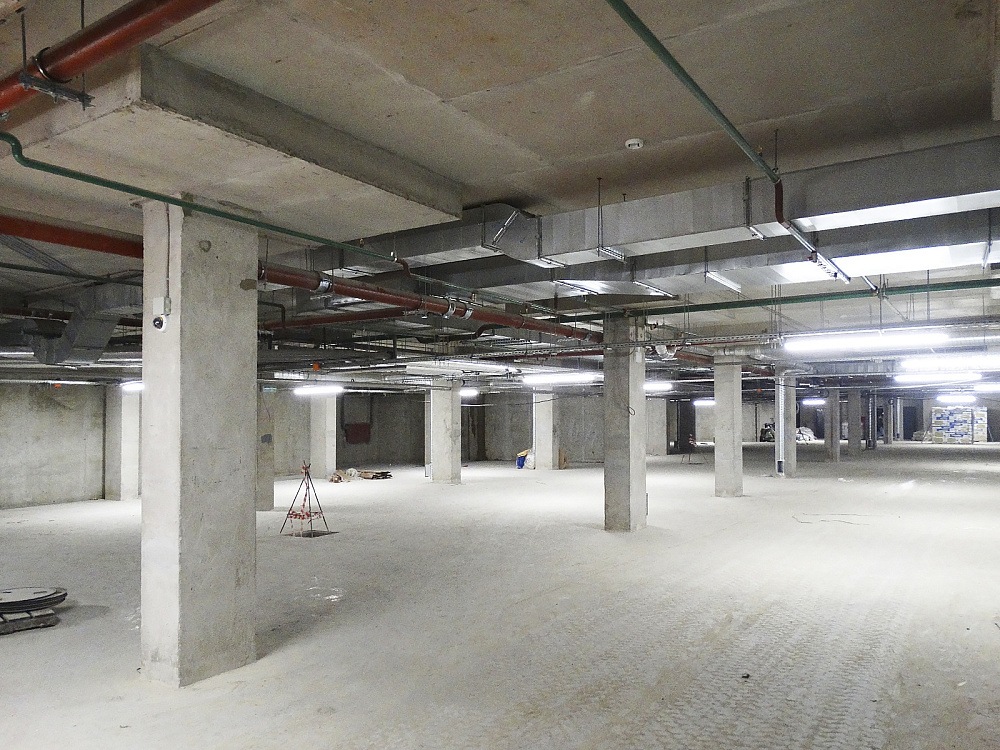

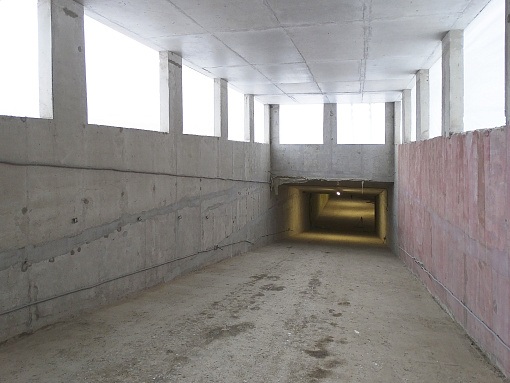

- устройство стяжек в подземном гараже - 95%;
- устройство основания под благоустройство на кровле стилобата - 100%;
- благоустройство территории – 30%.

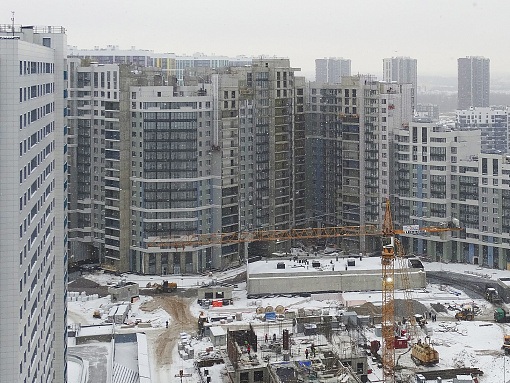

Участок 242 (корпус 9)
- монолитные работы и работы по монтажу сборного железобетона - 100%;
- кладка наружных и внутренних стен – 98%;
- монтаж окон и балконных блоков – 98%;
- устройство штукатурного фасада – 95%;
- устройство навесного фасада – 89%;
- монтаж системы отопления – 96%;
- монтаж систем внутреннего водопровода и канализации – 82%;

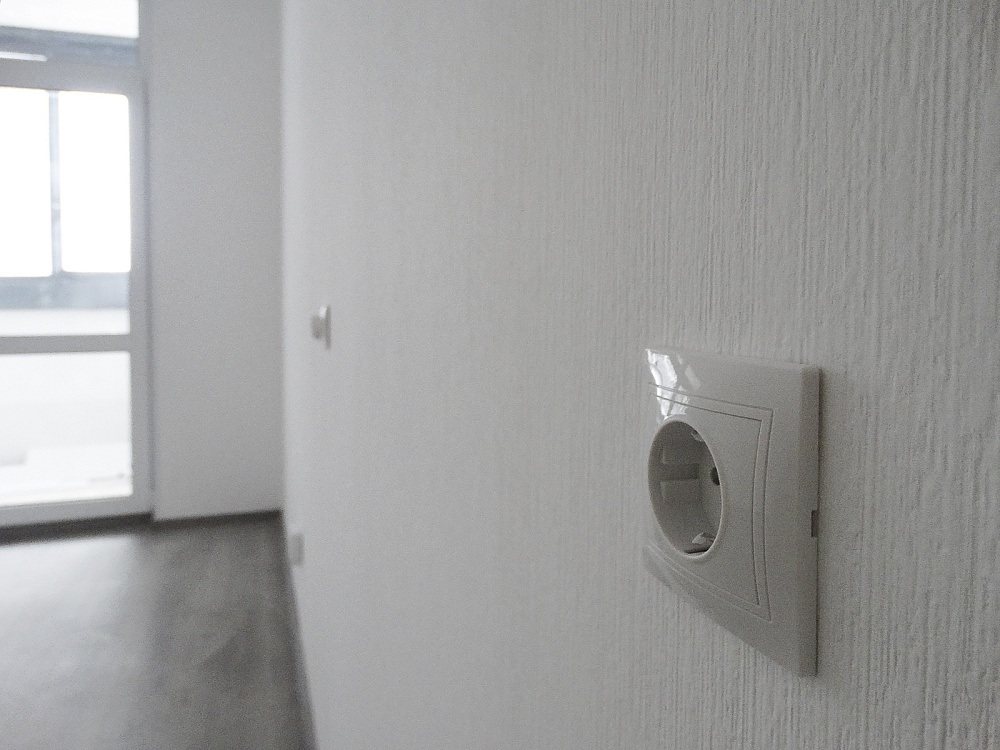

- монтаж внутреннего электроснабжения – 75%;
- выполняются работы по устройству цементно- песчаной стяжки – 95%;
- выполняются штукатурные работы в квартирах и в местах общего пользования – 85%;
- выполняются работы по устройству кровли на жилом доме - 98%;
- выполняется монтаж витражного холодного и теплого остекления - 95%;
- наружные сети: водопроводные ввода; общесплавная канализация и теплосеть выполнены;
- монтаж лифтового оборудования – 95%;
- выполняются работы по монтажу систем вентиляции и дымоудаления - 66%;
- выполняются работы по монтажу слаботочных систем – 50%;
- выполняется установка входных квартирных дверей и технических дверей – 85%;
- устройство основания под благоустройство на кровле стилобата - 95%;
- благоустройство территории – 40%.
