Ход строительства за 26.07.2024

Начато возведение стен и колонн

Застройщик ООО «Дудергофский проект» информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 26.07.2024 г.

Жилой комплекс «Огни Залива» строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала). Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены. Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026г.

Ход работ по состоянию на 26.07.2024:


Участок 269:

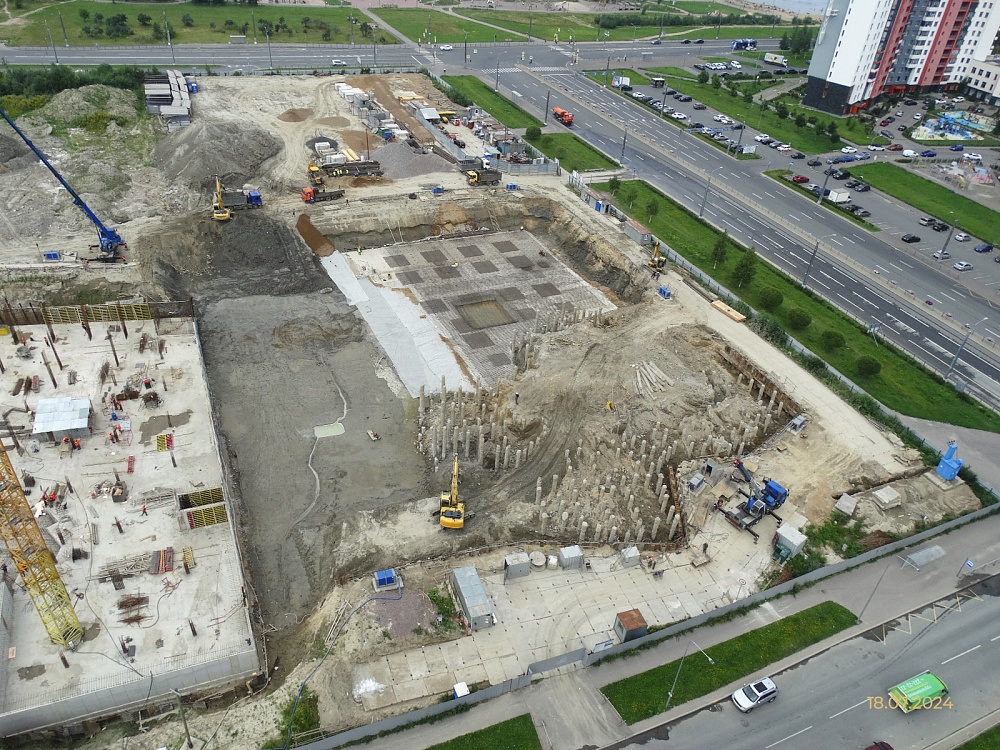

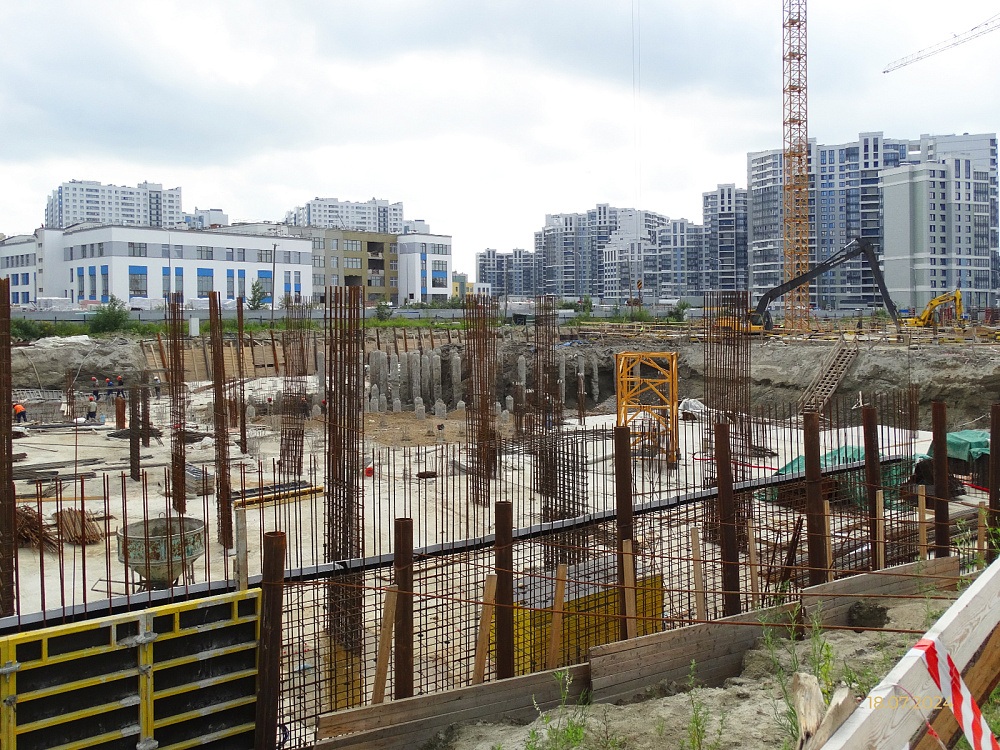

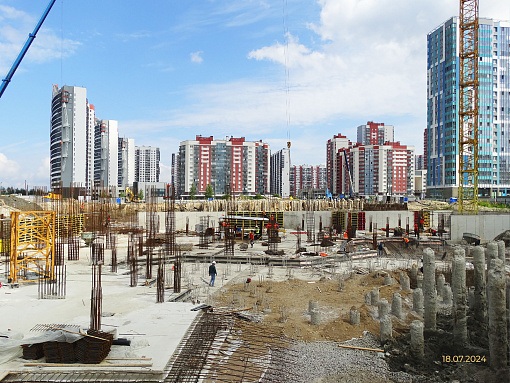

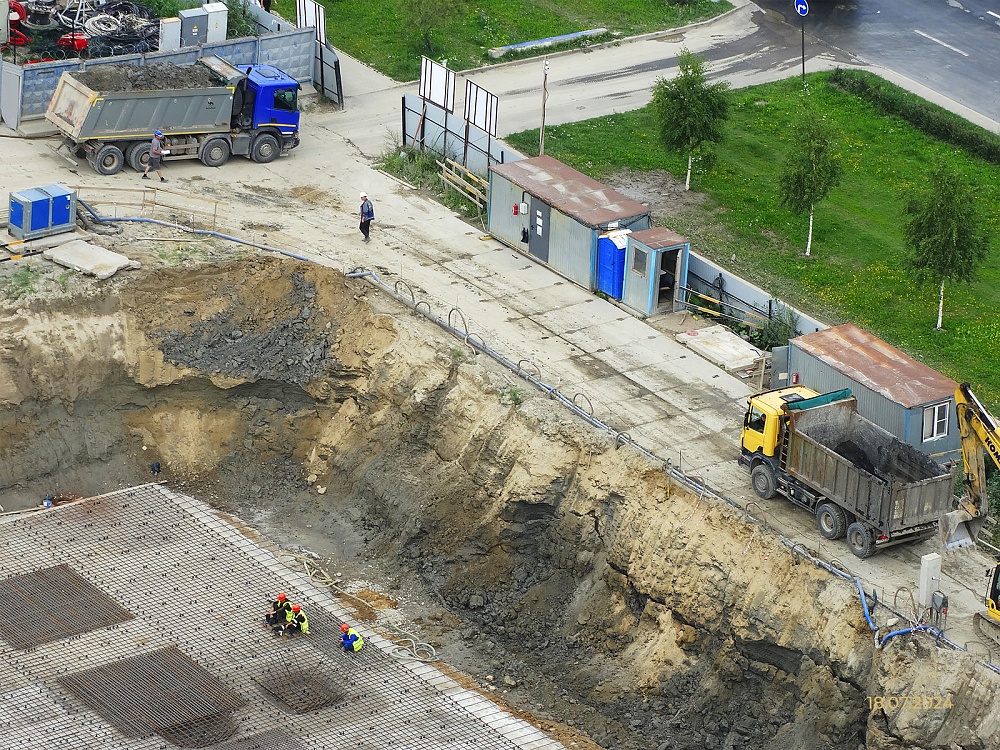

откопка котлована – выполнено 58%

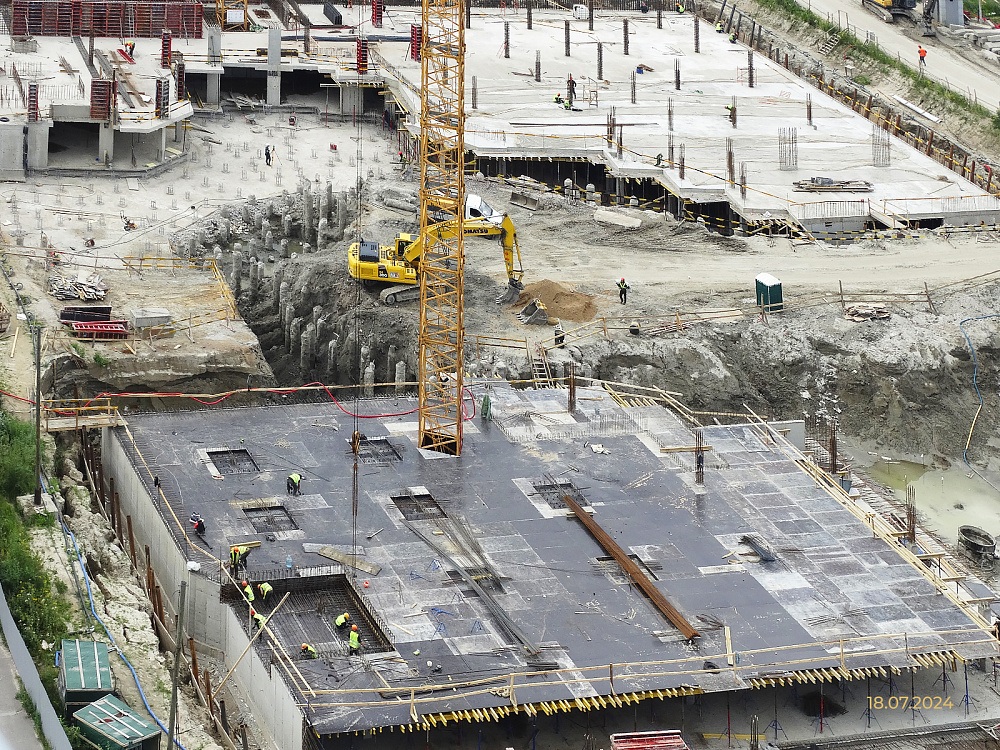

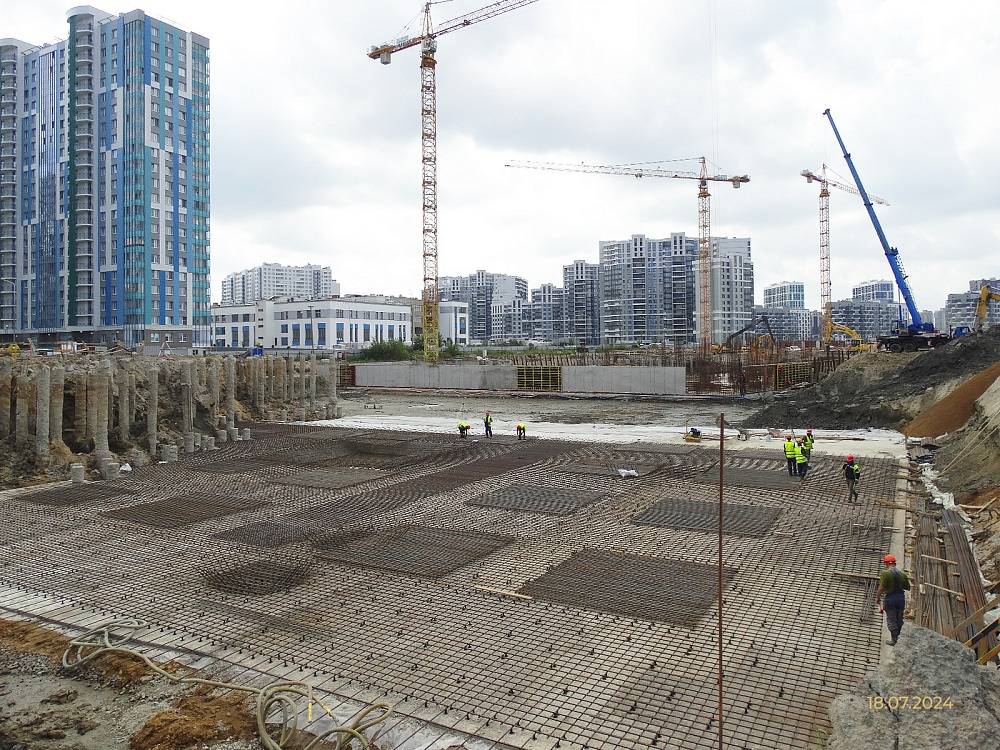

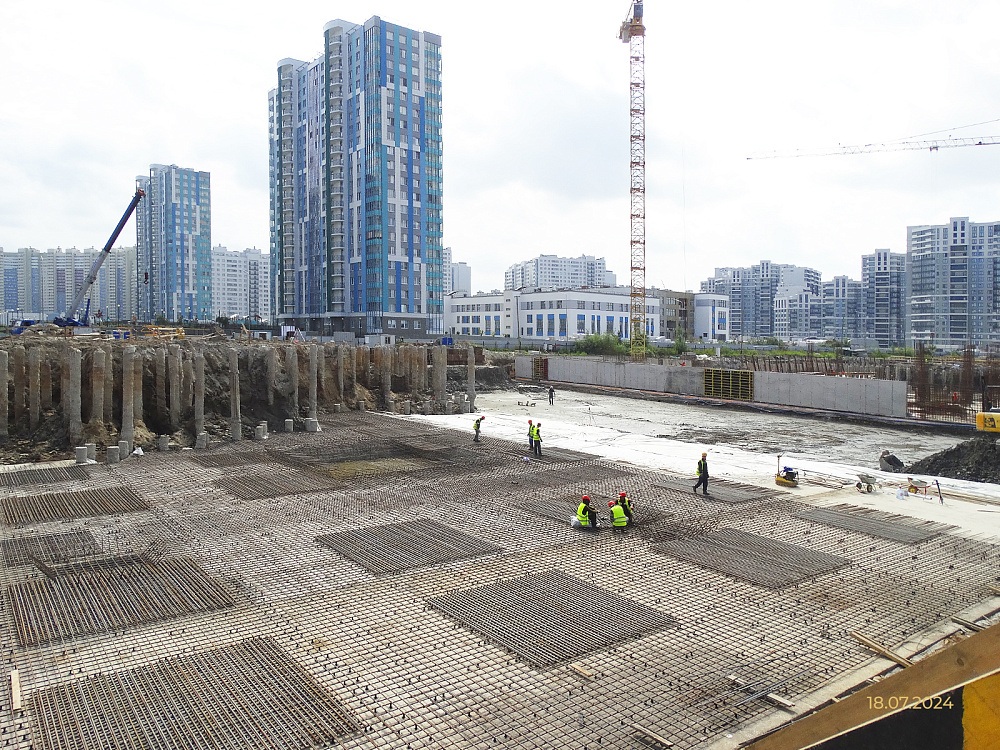

устройство основания под фундаментную плиту – выполнено 35%.

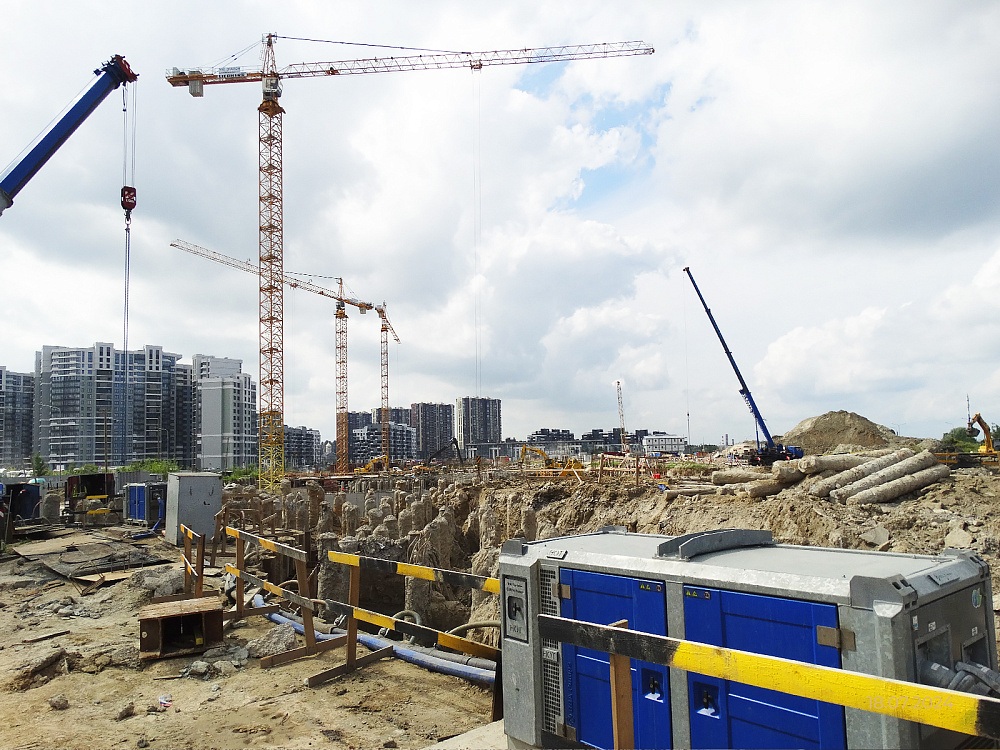

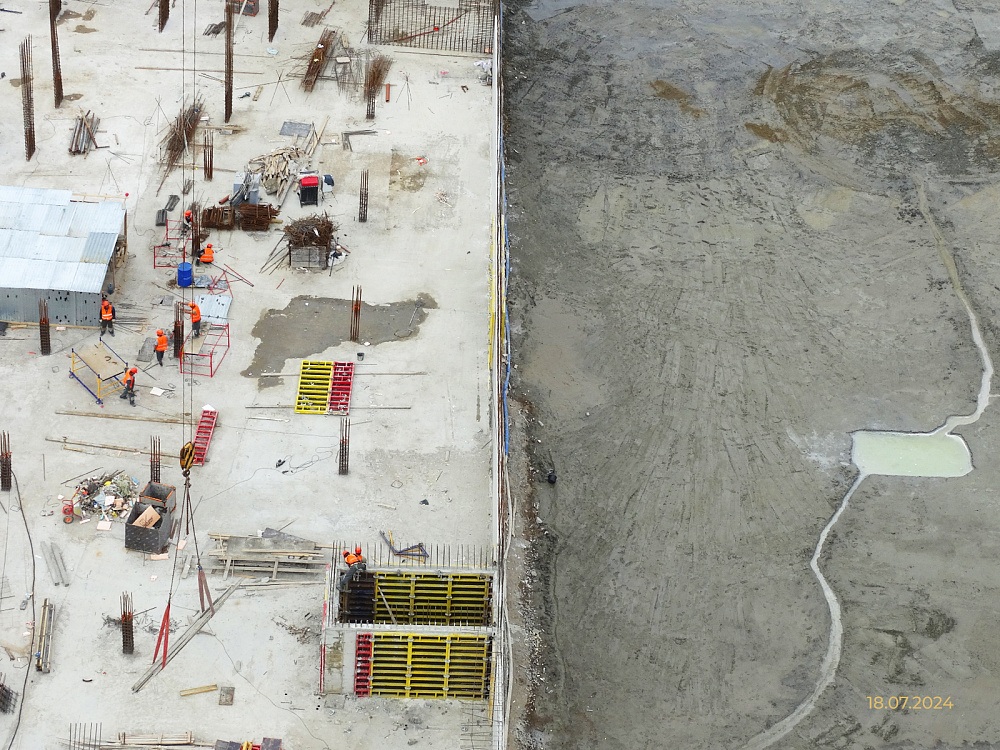

Участок 270:

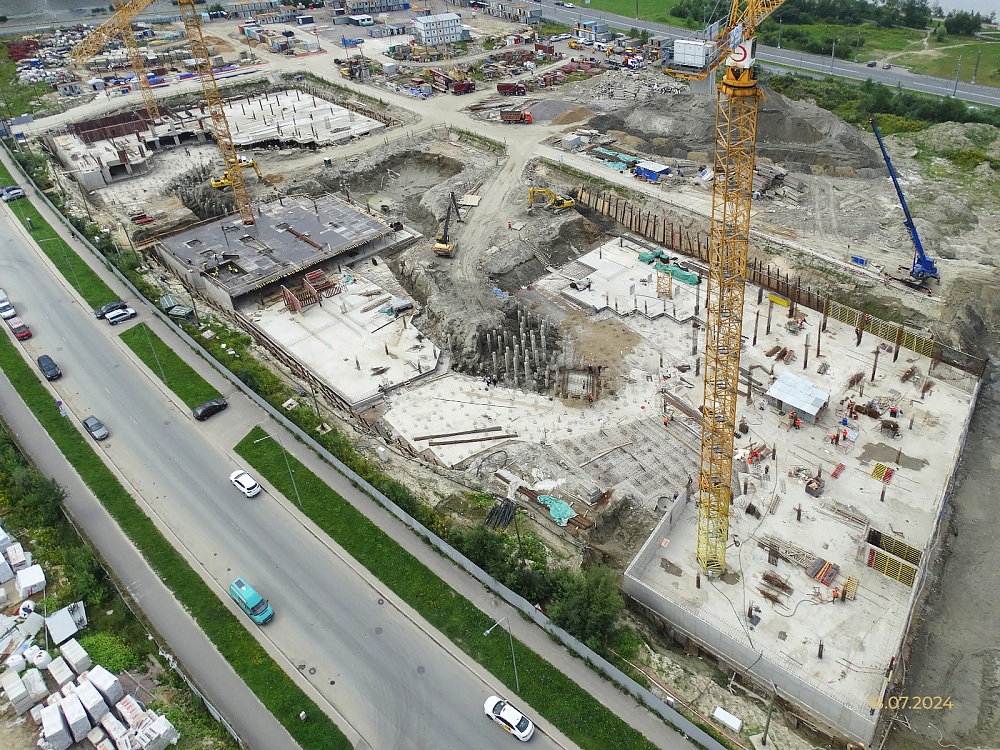

откопка котлована – выполнено 92%
устройство основания под фундаментную плиту – выполнено 85%

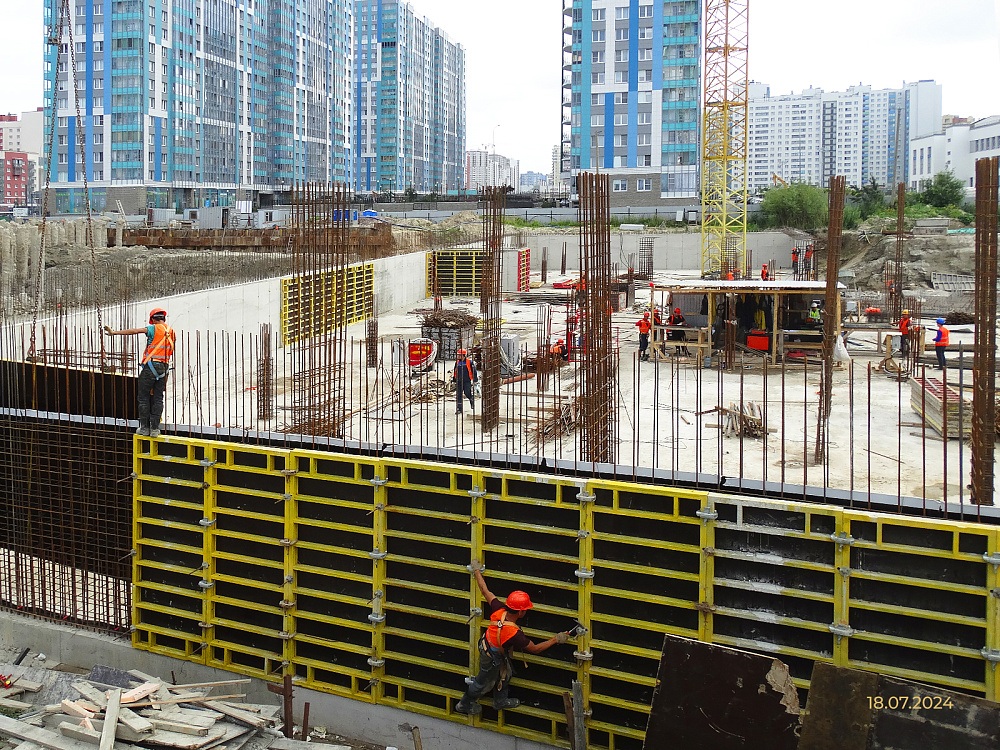

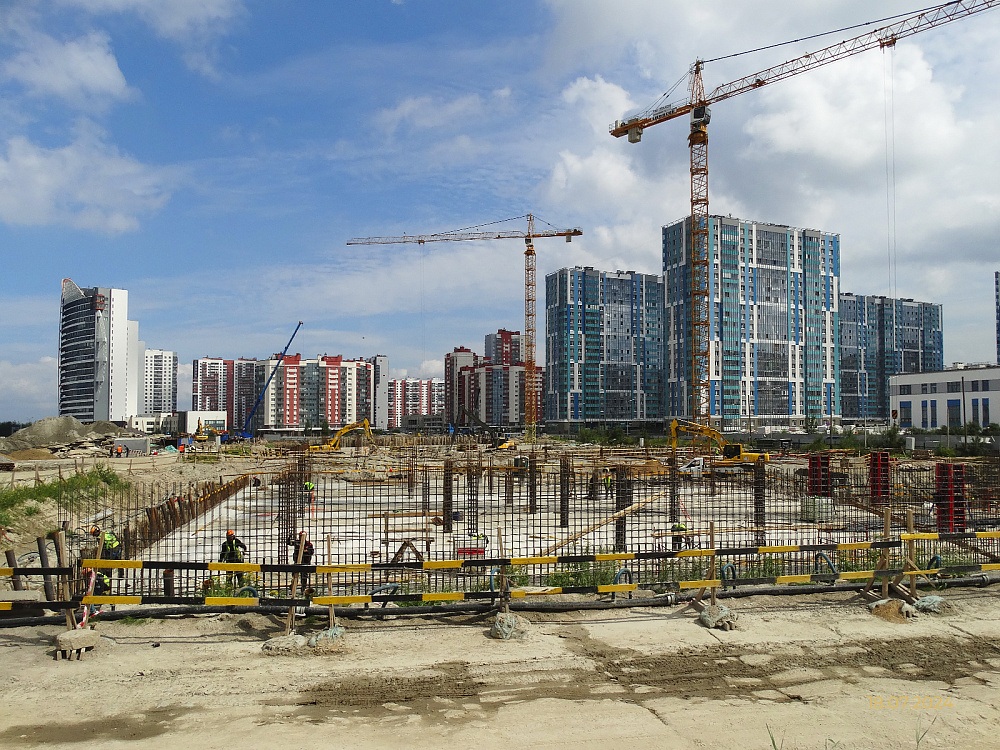

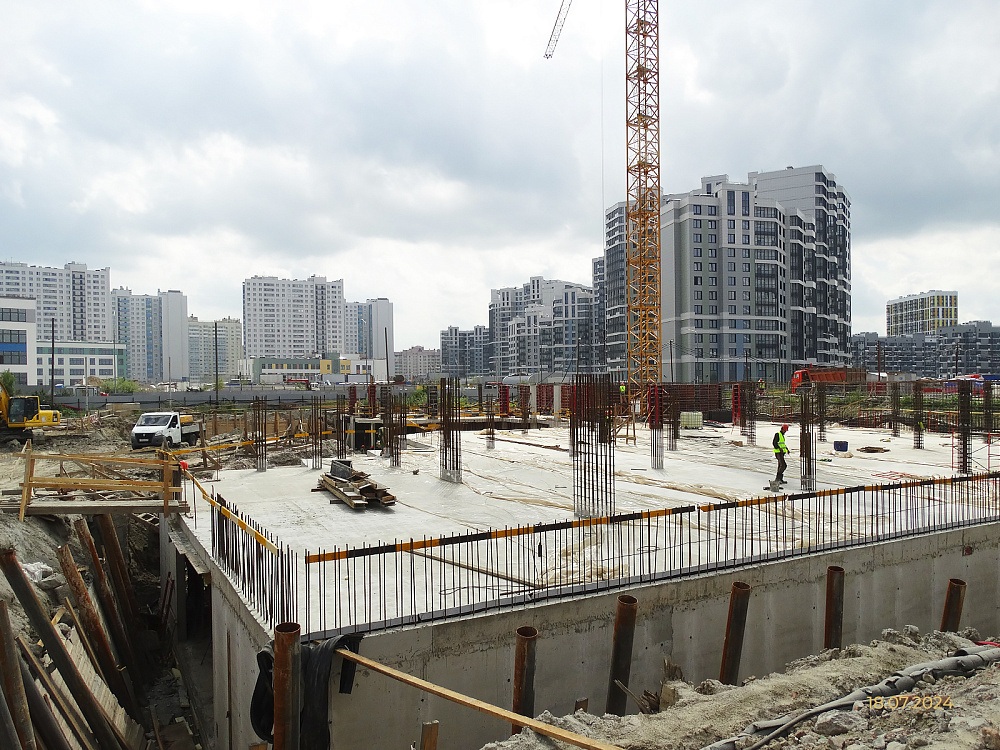

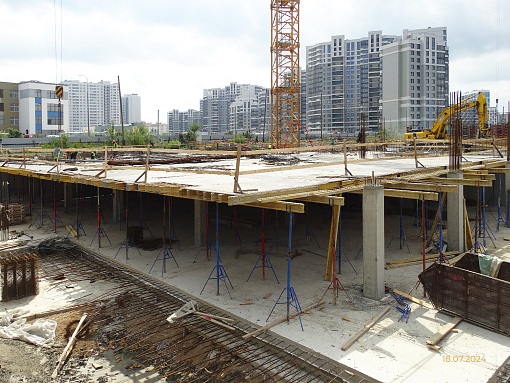

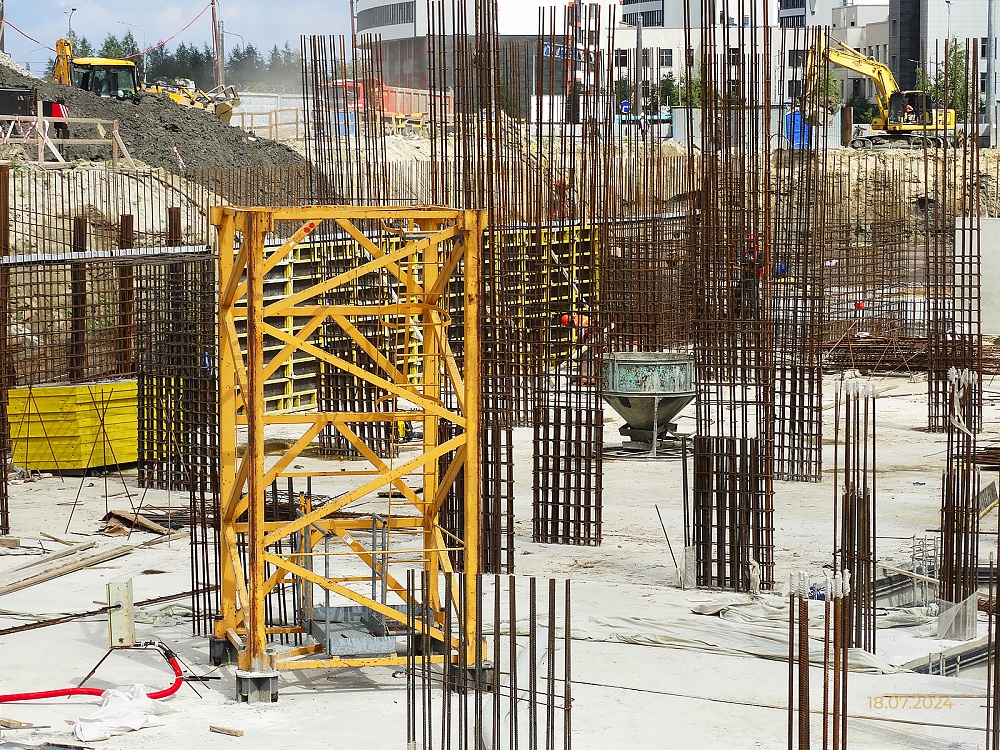

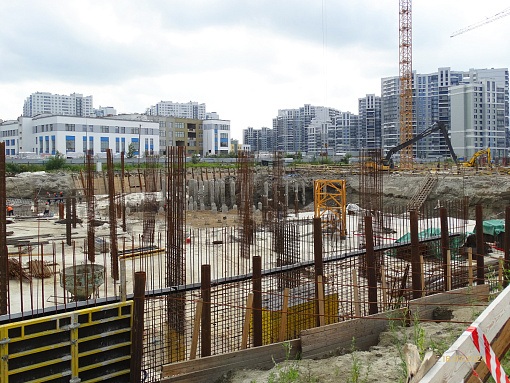

устройство стен и колонн ниже отметки 0 – 8%

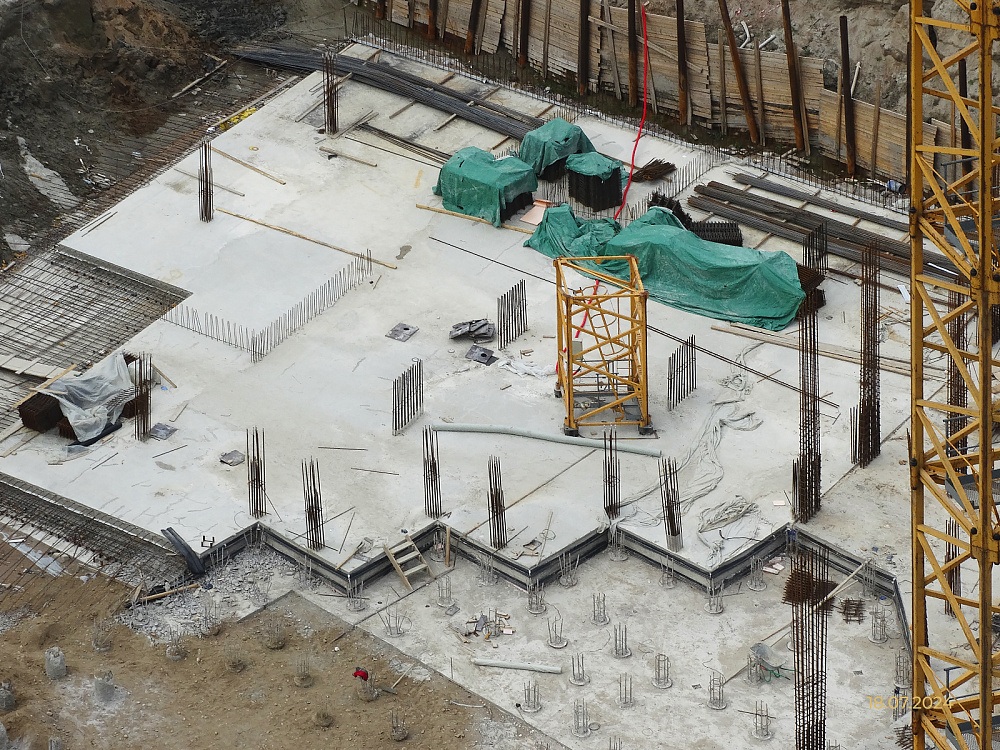

устройство покрытия над подземным гаражом - 3%.
