Ход строительства за 31.10.2024

Приступили к заливке монолитного каркаса жилых этажей.

Застройщик ООО "Дудергофский проект" информирует о ходе строительства жилых корпусов на участках 269 (корпус 5) и 270 (корпус 6) в Юго-Западной Приморской части Санкт-Петербурга по состоянию на 31.10.2024г.

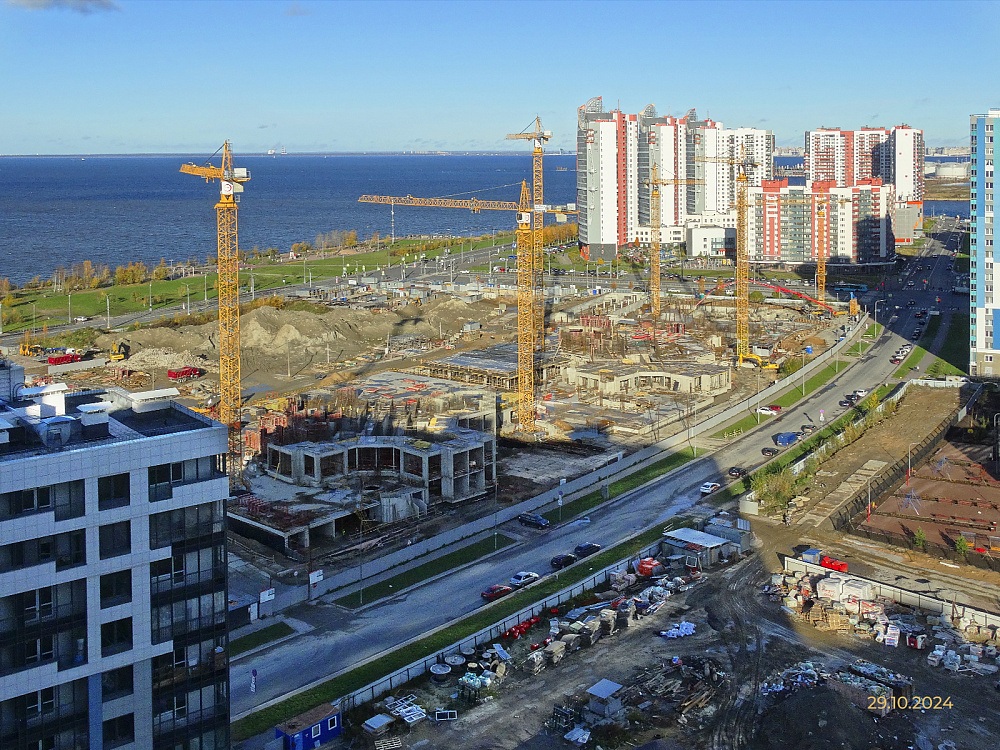

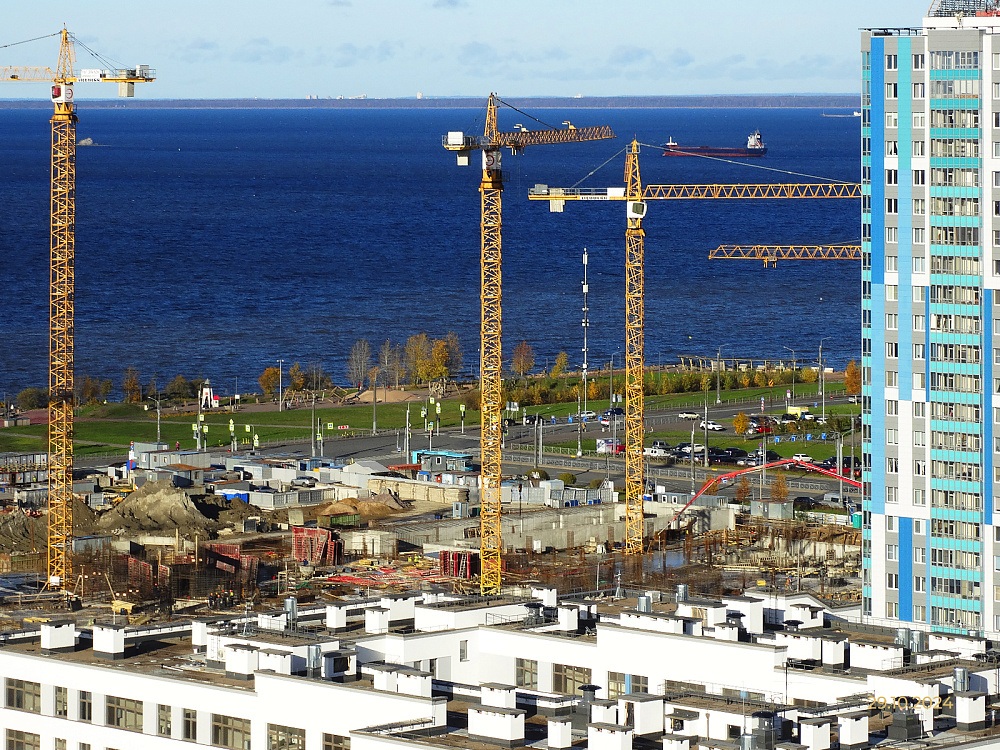

Жилой комплекс "Огни Залива" строится на первой линии Финского залива в квартале, ограниченном Ленинским пр., пр. Героев и ул. Маршала Захарова (Дудергофского канала).
Проект реализуется в пять очередей. Дома I, II и III очереди сданы и заселены. Дома IV очереди вдоль Финского залива вводятся в эксплуатацию в 4 кв. 2026 г.

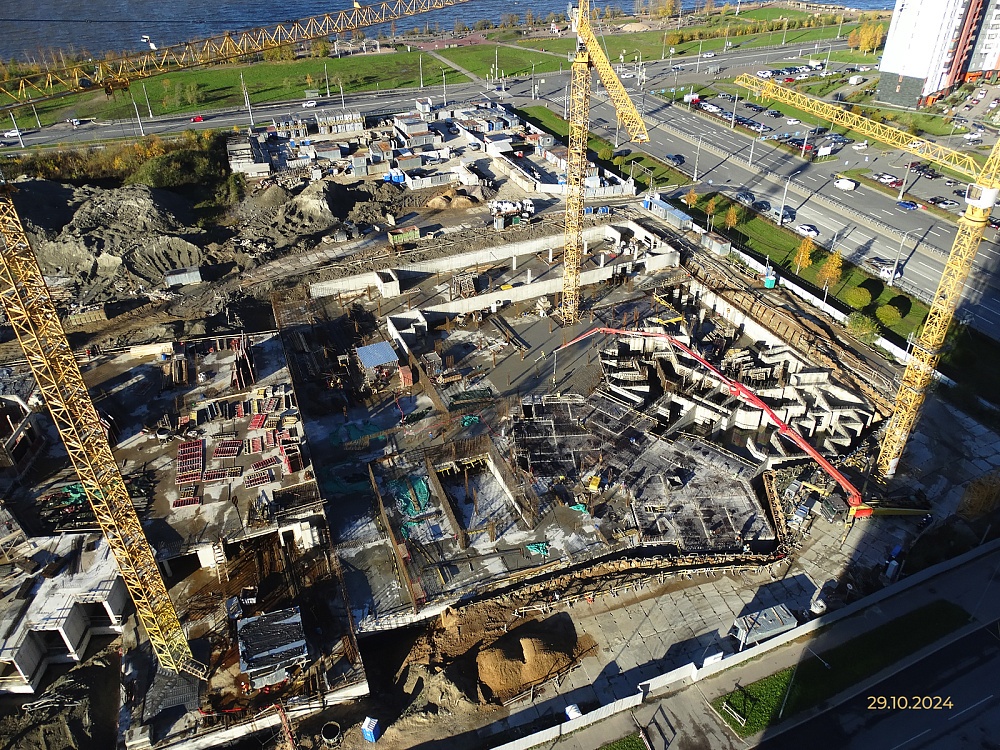

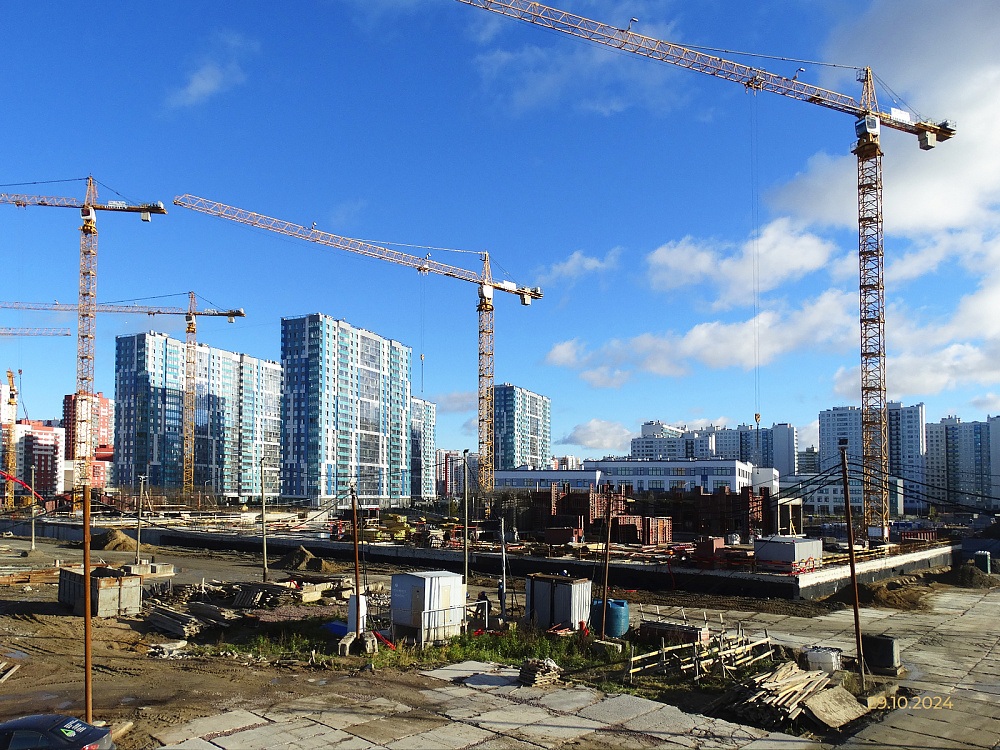

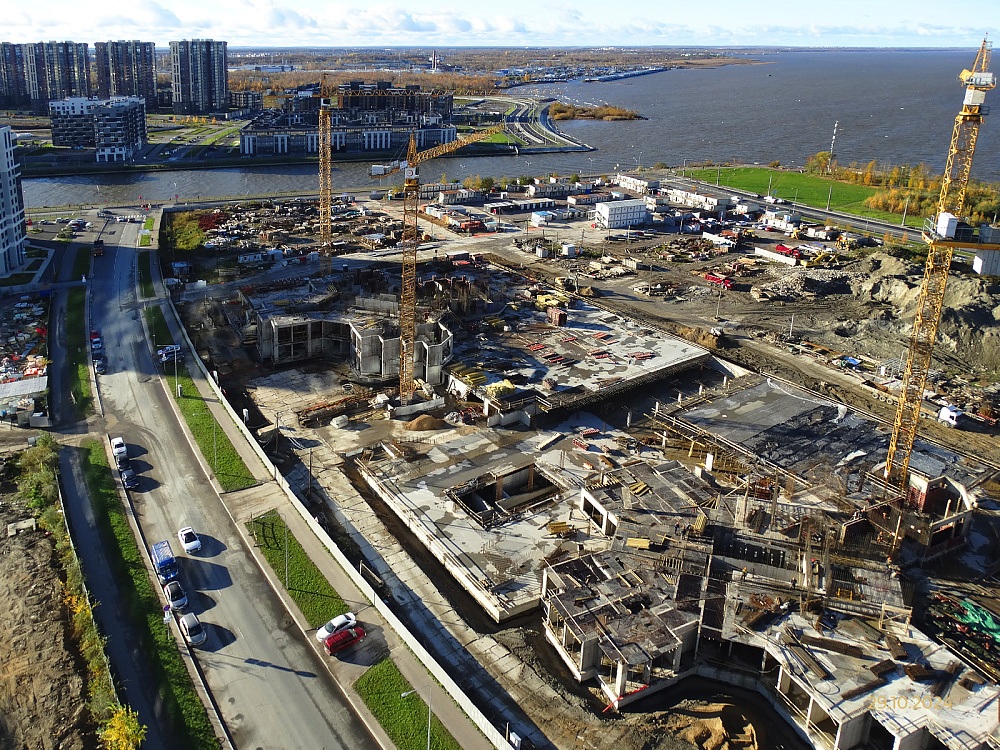

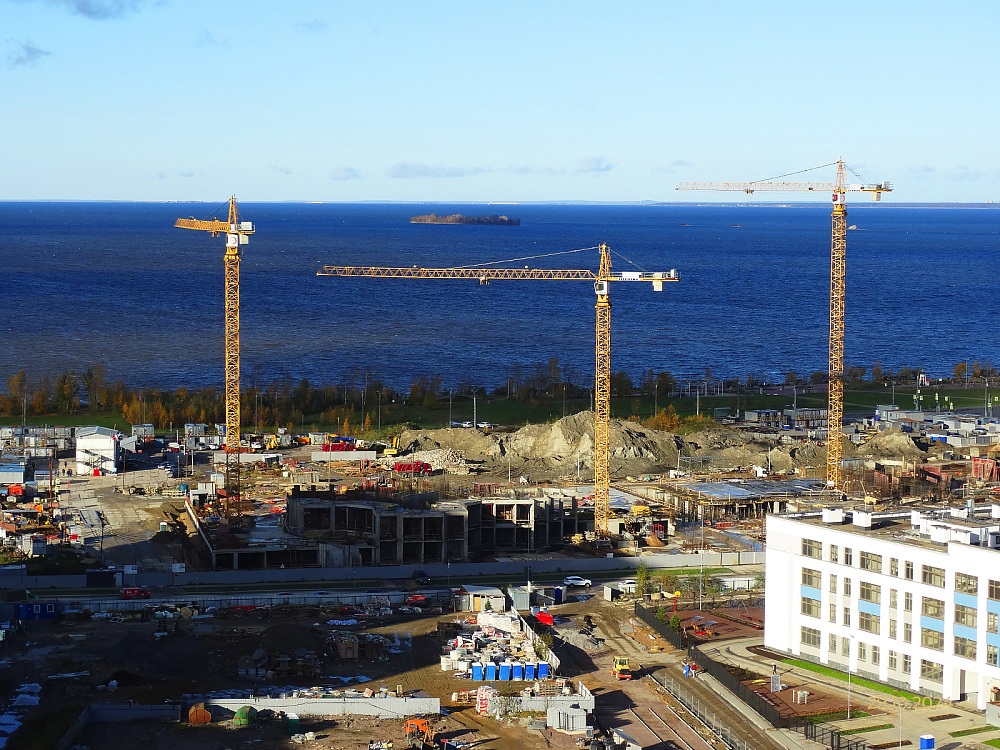

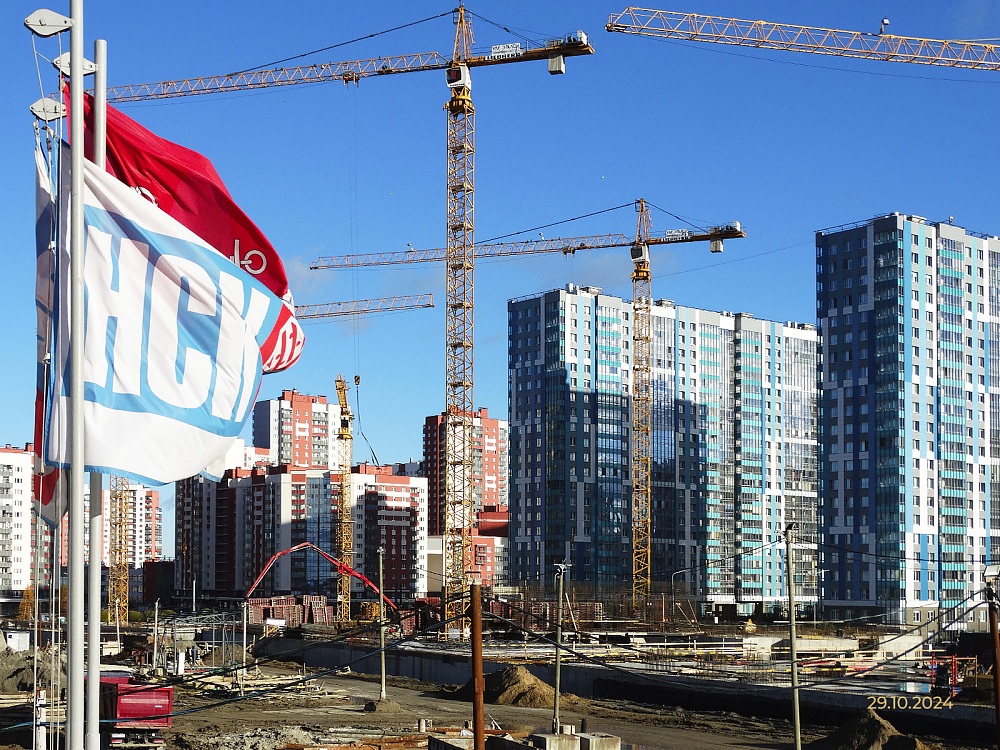

Ход работ по состоянию на 31.10.2024:


Участок 269 - выполнено:
  • устройство основания под фундаментную плиту-100%​

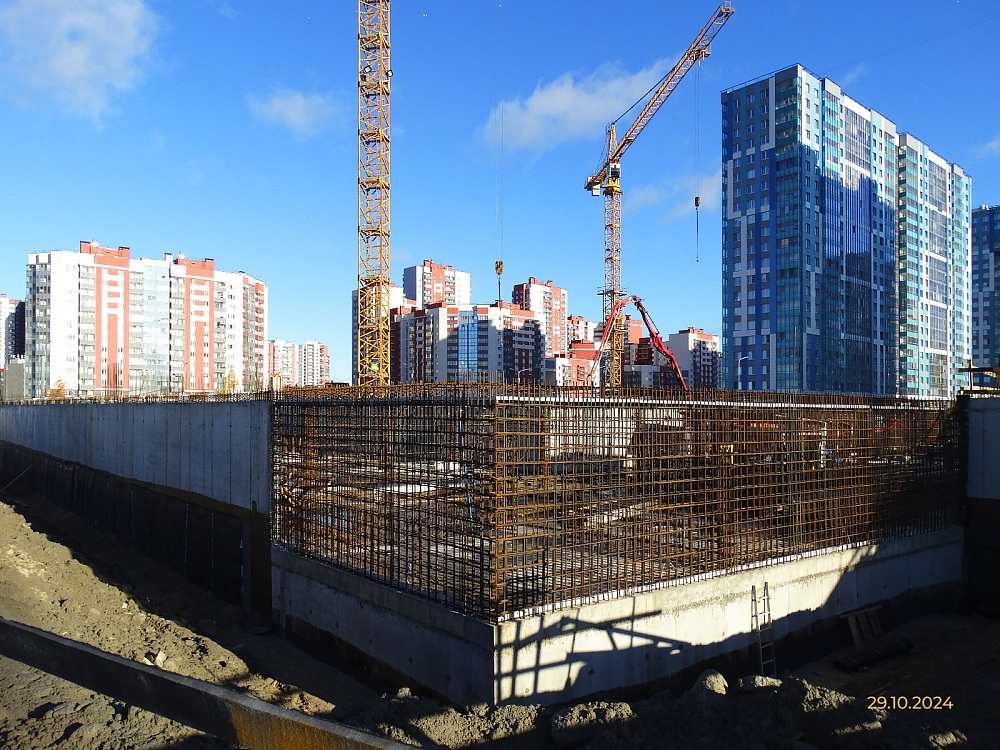

  • устройство фундаментной плиты - 100%
  • устройство стен и колонн подземного гаража -100%

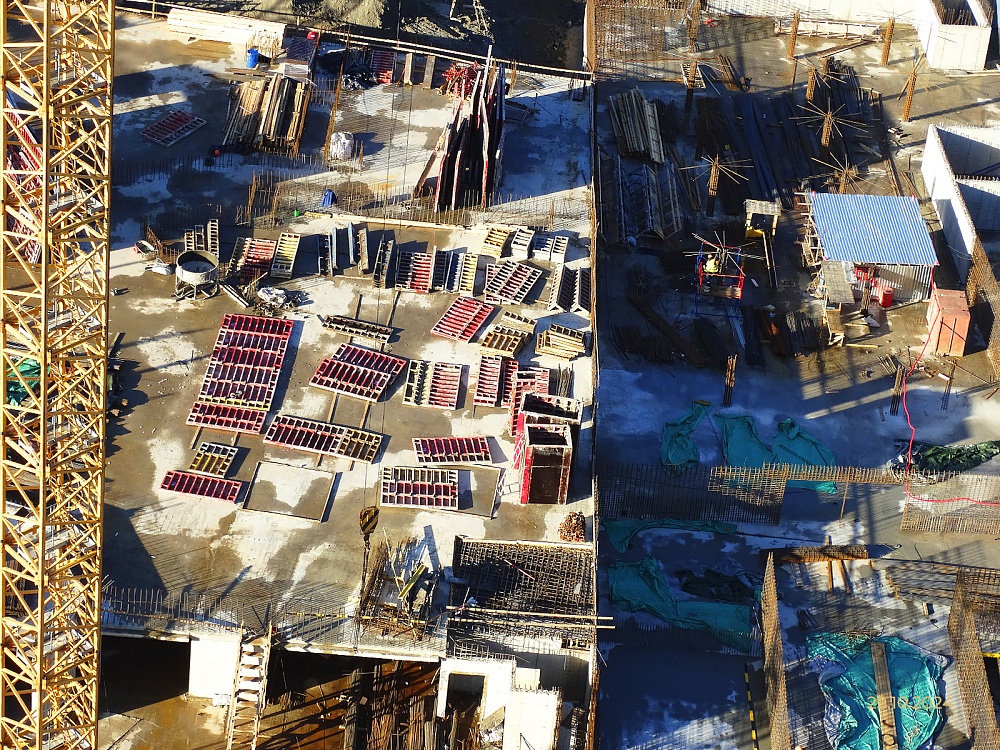

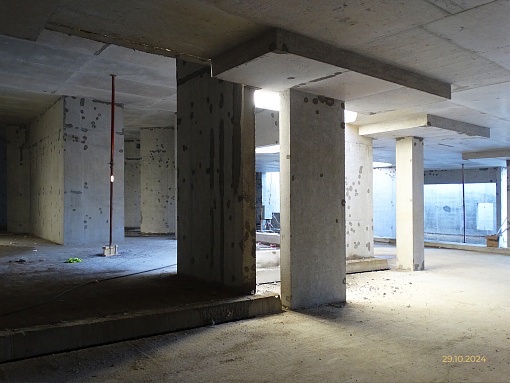

  • устройство перекрытия над подземным гаражом - 70%
  • гидроизоляция стен подземного гаража и жилой части - 25%.
Участок 270 - выполнено:
  • устройство основания под фундаментную плиту – 100%
  • устройство фундаментной плиты – 100%

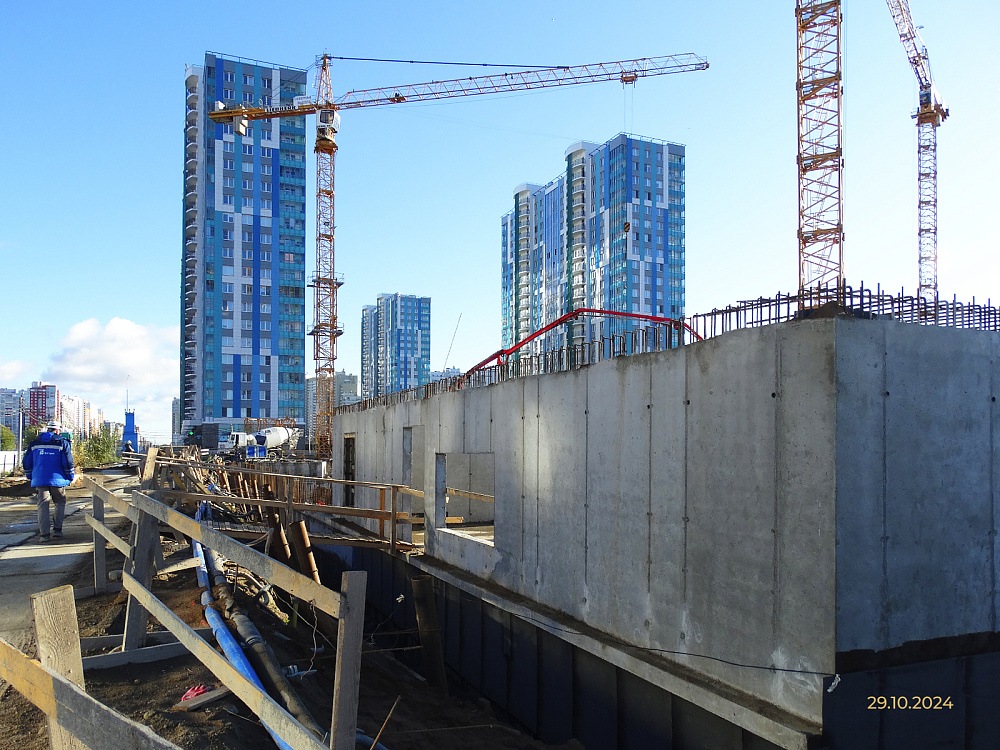

  • устройство стен и колонн подземного гаража - 100%
  • устройство перекрытия над подземным гаражом -85%
  • устройство стен и колонн над подземным гаражом -80%

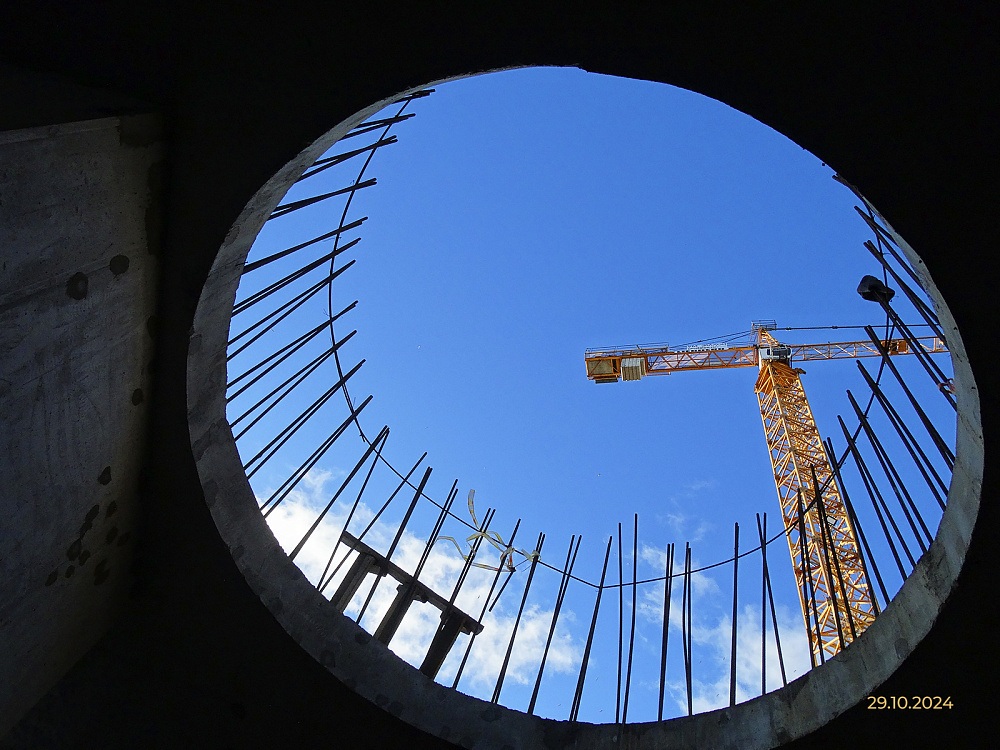

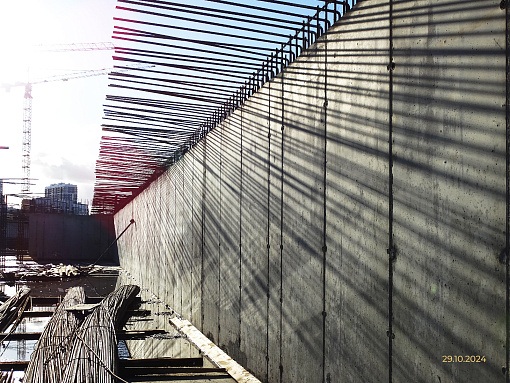

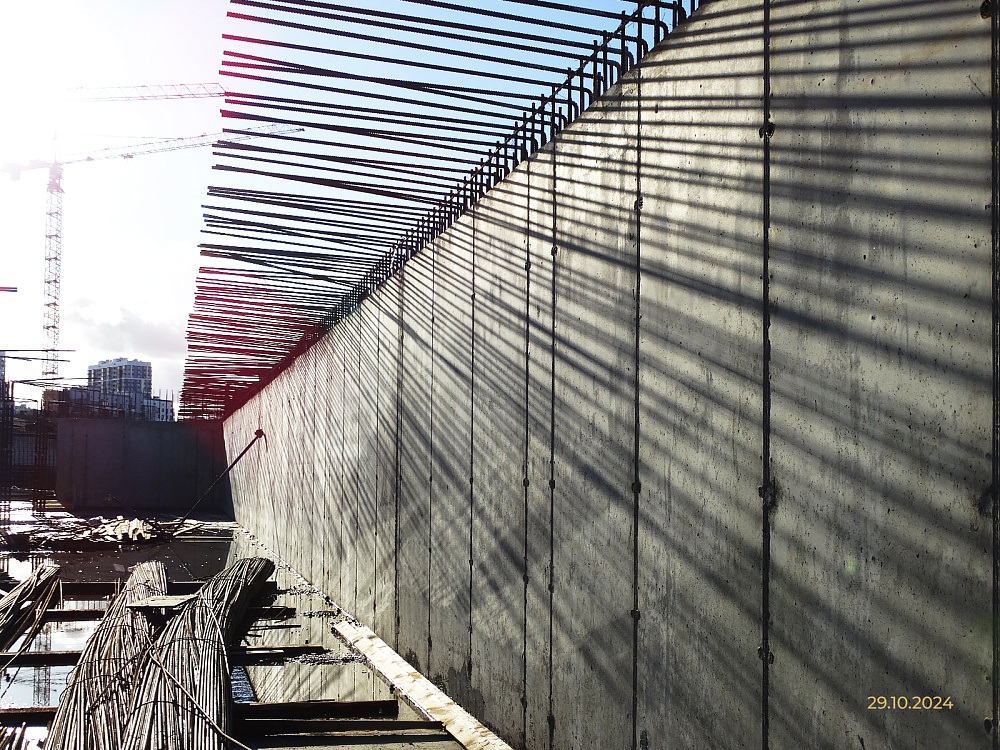

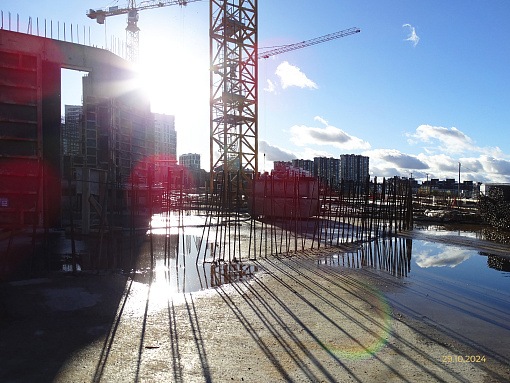

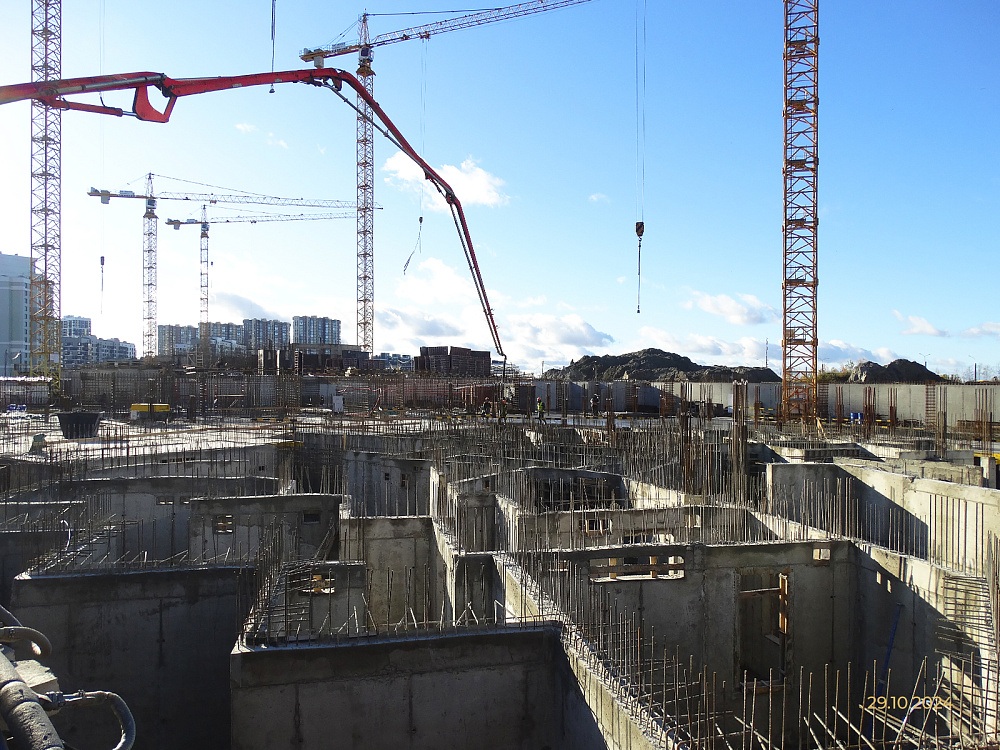

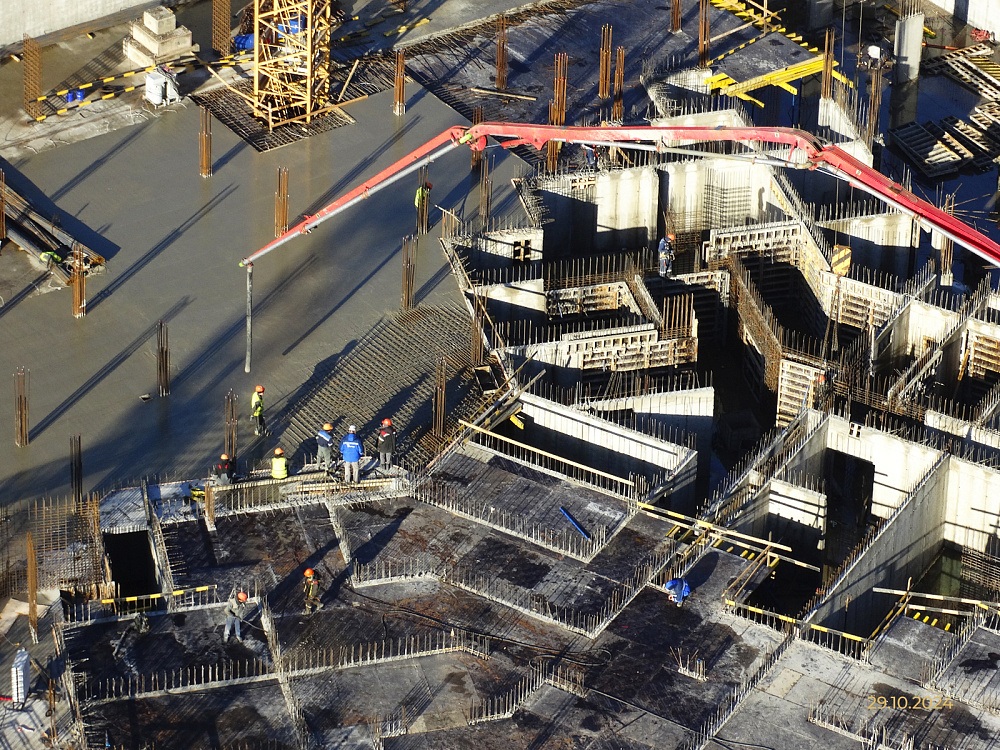

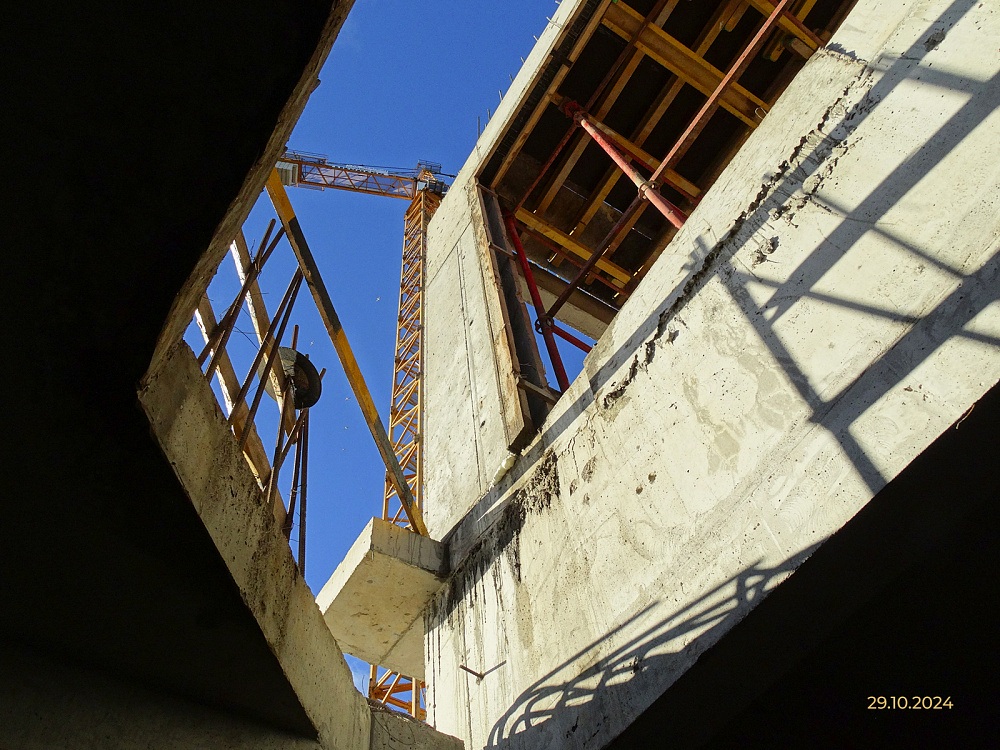

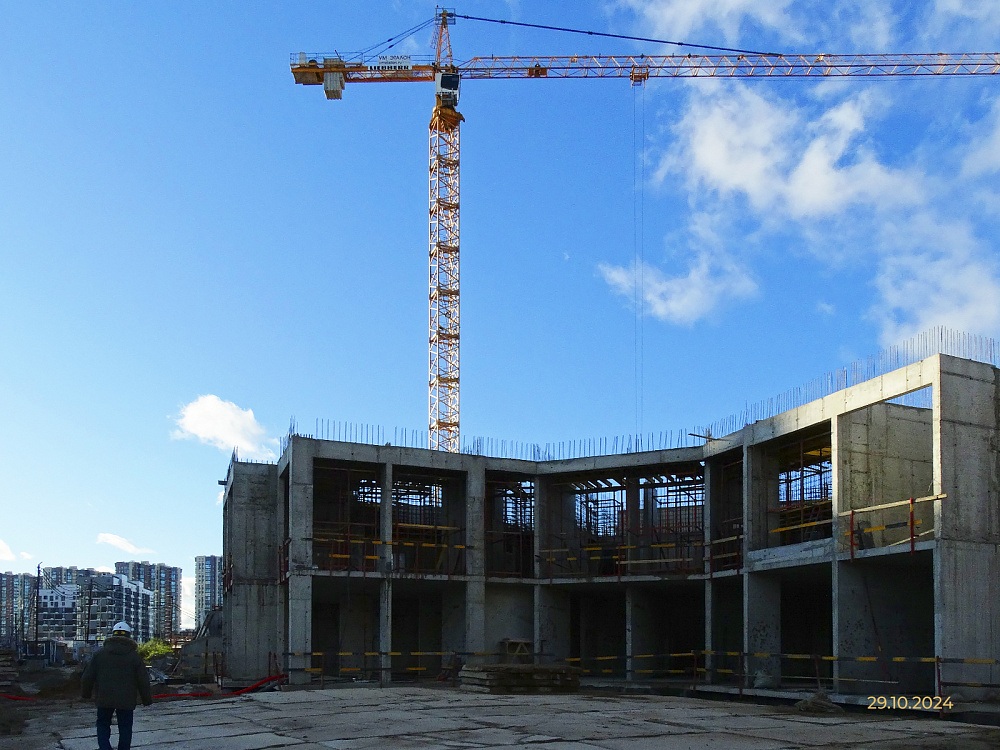

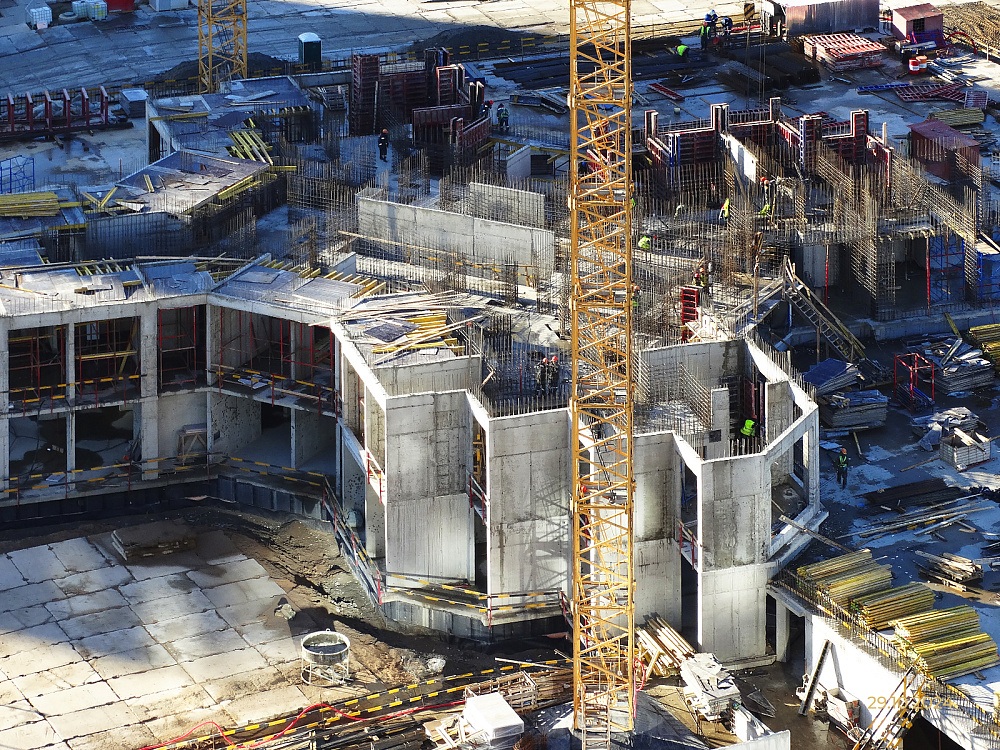

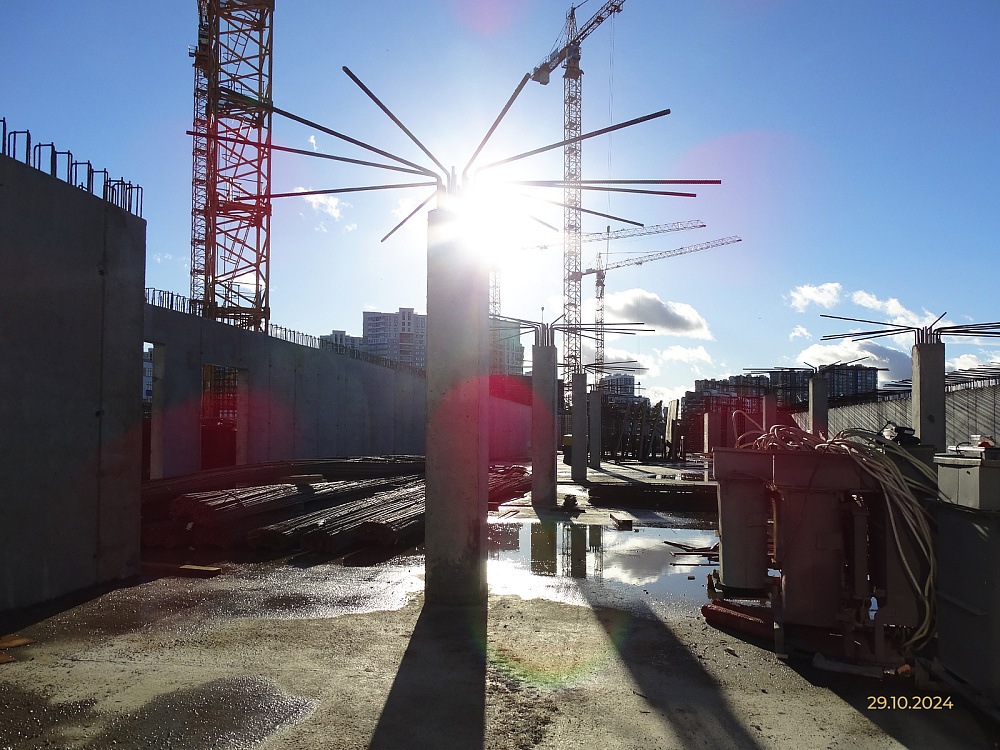

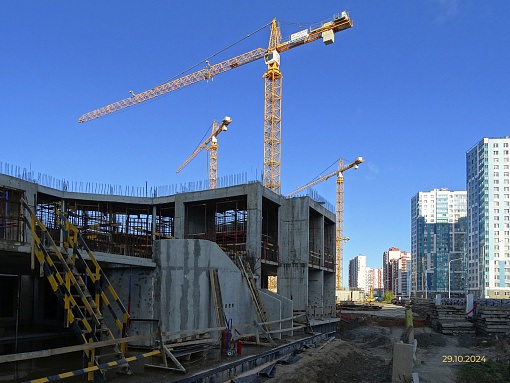

  • устройство монолитного каркаса жилой части - 4%
  • гидроизоляция стен подземного гаража и жилой части - 60%
  • обратная засыпка пазух котлована - 40%.
Узнать подробнее об объекте и посмотреть квартиры в продаже.
